Отчет по строительству ЖК «АВЕНЮ 42» по состоянию на март 2026 года
В преддверии весны делимся актуальной информацией со строительной площадки жилого комплекса «АВЕНЮ 42». Строительство проекта уверенно продвигается в соответствии с утверждённым графиком, а отдельные дома уже прошли ключевые этапы и готовятся к заселению.
Ниже публикуем подробный отчёт о состоянии выполнения работ, готовности домов, процессе ввода в эксплуатацию и текущих строительно-монтажных работах.

Состояние строительства по домам
Дом №1
- Дом полностью завершён и введён в эксплуатацию
- Получен официальный почтовый адрес
- Выполнены все строительные и инженерные работы в соответствии с проектной документацией

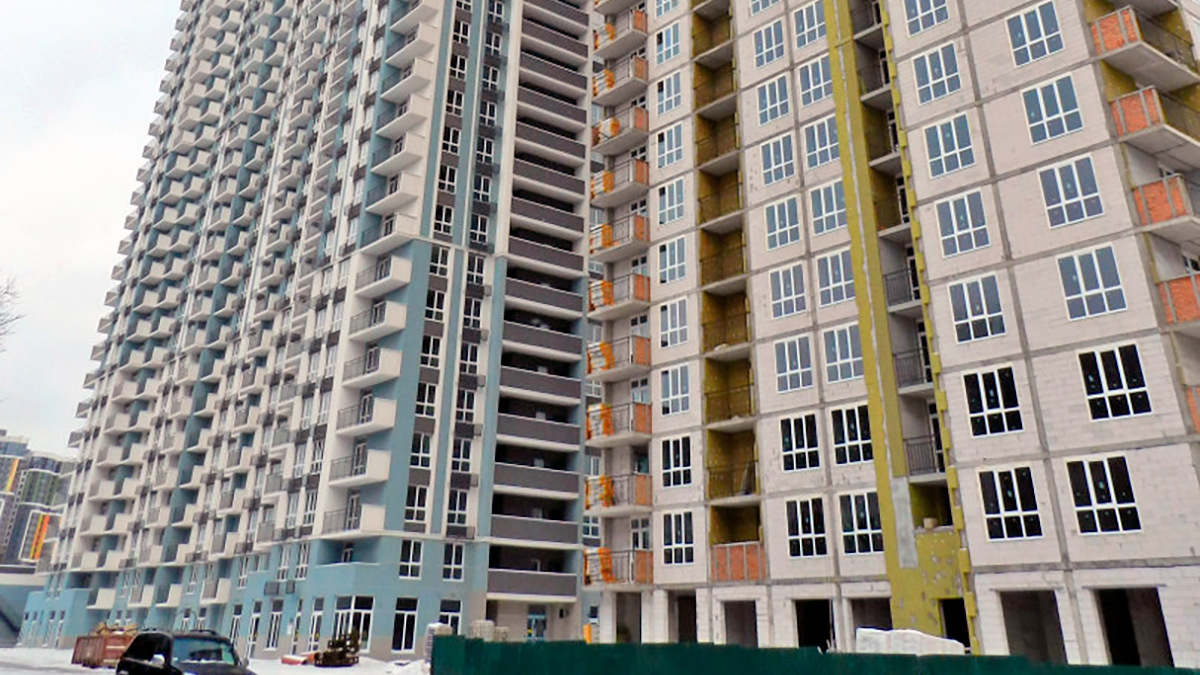

Дома №4, №5, №6
- Строительные работы полностью завершены
- Дома находятся на этапе ввода в эксплуатацию
- Проводится финальная проверка инженерных сетей и документации
Дом №8
- Кладочные работы завершены в полном объёме
- Завершён монтаж и остекление окон
- Выполняется обустройство помещений первого этажа
- Начаты подготовительные работы по утеплению фасада
Дом №9

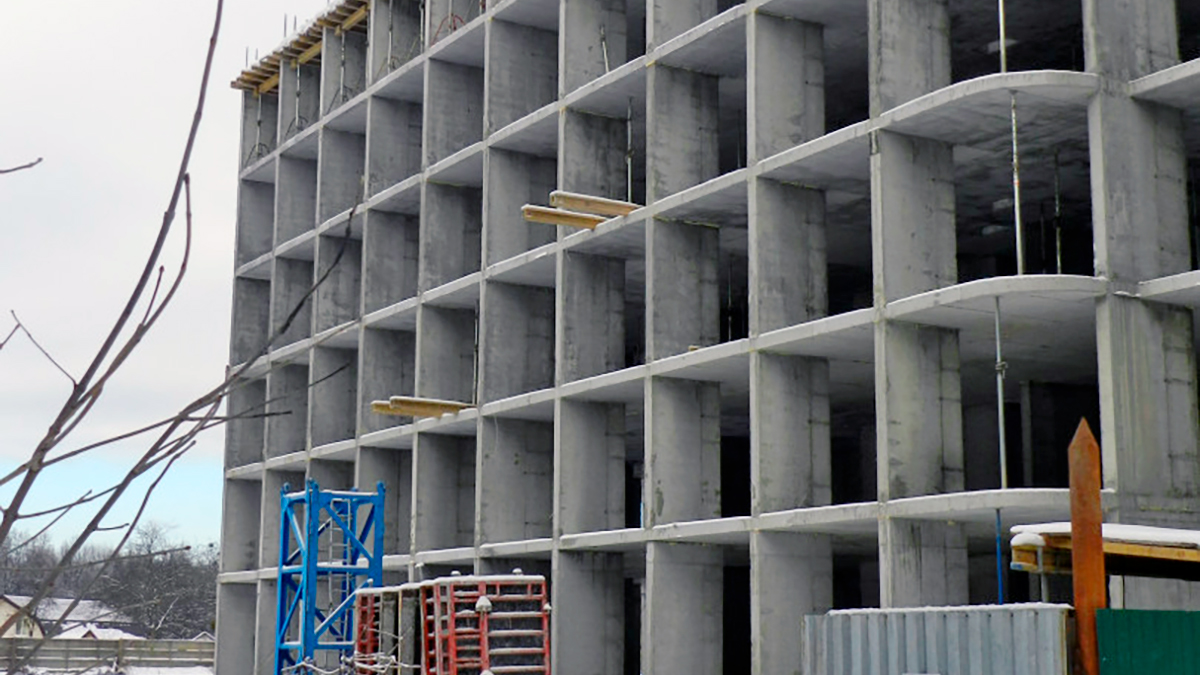

- Секция 1: выполнено бетонирование плиты перекрытия 6-го этажа
- Секция 2: продолжается устройство свайного поля
- Работы ведутся в соответствии со строительными нормами и техническим графиком
Ход строительства и дальнейшие этапы
В марте 2026 года основной фокус работ сосредоточен на завершении фасадных решений, подготовке домов к вводу в эксплуатацию, а также активной фазе возведения новых секций комплекса.
Параллельно продолжаются работы по инженерным сетям, внутренним коммуникациям и благоустройству территории, что является важными элементами комфортного и безопасного проживания жителей.
