Polaris Home&Plaza в августе 2026: на каких этапах сейчас строительство

Polaris Home&Plaza у серпні 2026: на яких етапах зараз будівництво

В августе на строительной площадке ЖК Polaris Home&Plaza одновременно велись работы в нескольких секциях и на вспомогательных объектах. Строители занимались фасадами, инженерными сетями, кладкой, окнами и кровлей. За период с 1 по 31 августа на объекте приняли 653 м³ бетона.

Наибольший объем работ, согласно отчету, пришелся на секцию 3.1, где параллельно велись работы внутри здания и на фасаде. В секциях 4.1, 3.2 и 3.3 продолжалось устройство фасадов, а в секции 2.2 — кладка стен и перегородок.

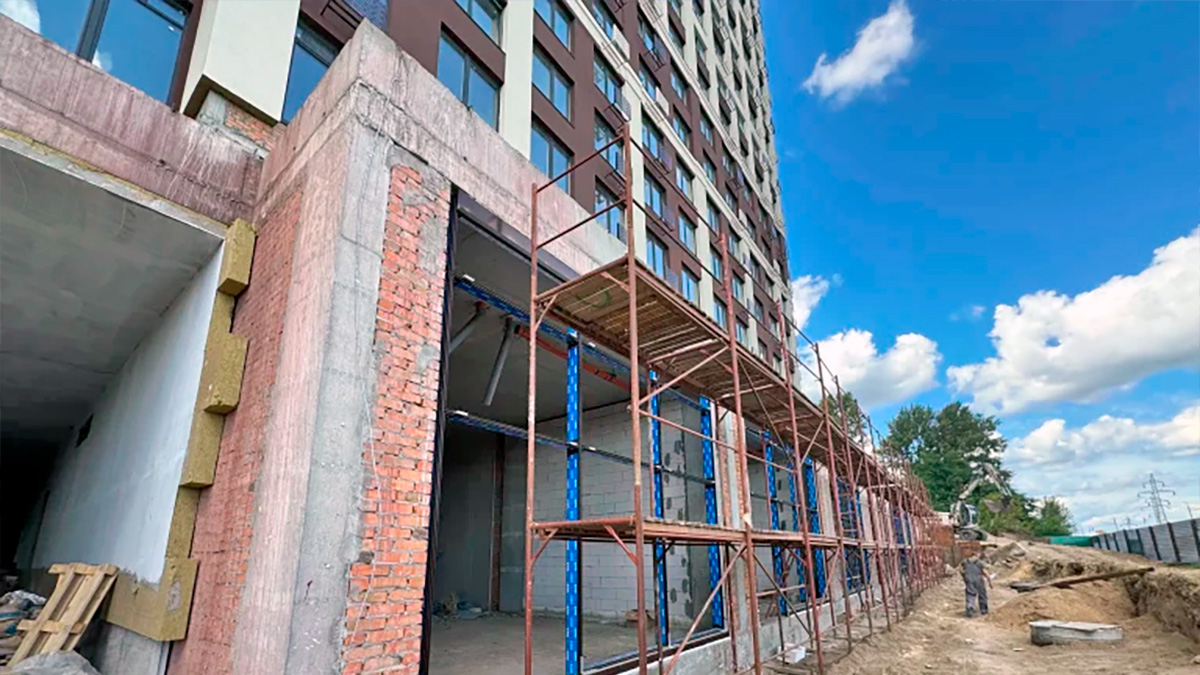

Polaris Home&Plaza в августе 2026: на каких этапах сейчас находится строительство

В секции 3.1 работы идут сразу по нескольким направлениям

В секции 3.1 продолжается кладка стен и перегородок на 26-м этаже. Окна смонтированы до 25-го этажа, продолжается подготовка к устройству кровли.

Параллельно строители прокладывают инженерные сети. Трубы отопления, вентиляции, водоснабжения и канализации смонтированы с 5-го по 16-й этаж. Электросети под штукатурный комплекс разведены с 5-го по 23-й этаж.

Значительный объем работ выполнен и на фасаде: утеплено 3 250 м², армирование выполнено на площади 2 150 м². Отдельно утеплили и армировали клеевыми смесями вентканалы и парапеты.

В секции 4.1 уже устанавливают радиаторы на верхних этажах

В секции 4.1 в августе закупили радиаторы для 3–26 этажей. Их монтаж уже выполнен на 24–26 этажах.

На первом этаже смонтированы каркас и примыкания по периметру конструкций СРС общей площадью 108 м². Для второго этажа изготовлено 114 м² алюминиевых оконно-дверных конструкций — их уже доставили на строительную площадку.

Также на 1–2 этажах выполнен штукатурный комплекс, в холодных переходах и лестничных клетках смонтировано освещение. На фасаде нанесена декоративная штукатурка и выполнена покраска на площади 100 м².

Фасады: еще более тысячи квадратных метров работ в секциях 3.2 и 3.3

В секции 3.2 утепление и армирование фасада выполнено на 850 м². Еще 500 м² приходится на нанесение декоративной штукатурки, а покраска выполнена на площади 200 м². Кроме того, здесь смонтированы стояки пожаротушения с 3-го по 26-й этаж.

В секции 3.3 за месяц утеплили 40 м² фасада. На такой же площади нанесли декоративную штукатурку и выполнили покраску.

В секции 2.2 продолжается кладка

В секции 2.2 стены и перегородки уже выложены на 4–9 этажах. Работы продолжаются на этажах с 10-го по 15-й.

Одновременно смонтированы вентиляционные блоки до 26-го этажа, а лестничные марши — до 21-го этажа.

Отдельные работы продолжаются на паркинге и трансформаторных подстанциях

На паркинге Д выполнены вертикальные элементы второго этажа и часть плиты перекрытия над ним. Продолжаются работы по вертикальной гидроизоляции паркинга.

На ТП №2 устроены плита над первым этажом и стены второго этажа. На ТП №1 в августе выполнен фундамент.

Таким образом, согласно августовскому отчету, на Polaris Home&Plaza одновременно выполнялись конструктивные, внутренние и фасадные работы. При этом имеющийся отчет фиксирует текущее состояние строительства, но сам по себе не позволяет оценить ускорение или замедление работ по сравнению с предыдущими месяцами.
