UNIT.Home в августе 2026: А04 переходит к фундаменту, А06 восстанавливают
В августе на площадке UNIT.Home одновременно продолжались работы на двух разных этапах. В доме А04 готовят основание для будущих конструкций, а в А06, где строительные работы уже вышли на завершающую стадию, продолжается восстановление поврежденных элементов. В новом отчете зафиксированы конкретные объемы выполненных работ — от десятков тысяч кубометров грунта до процента восстановления фасадов, информирует KAN Development..

В А04 котлован почти готов

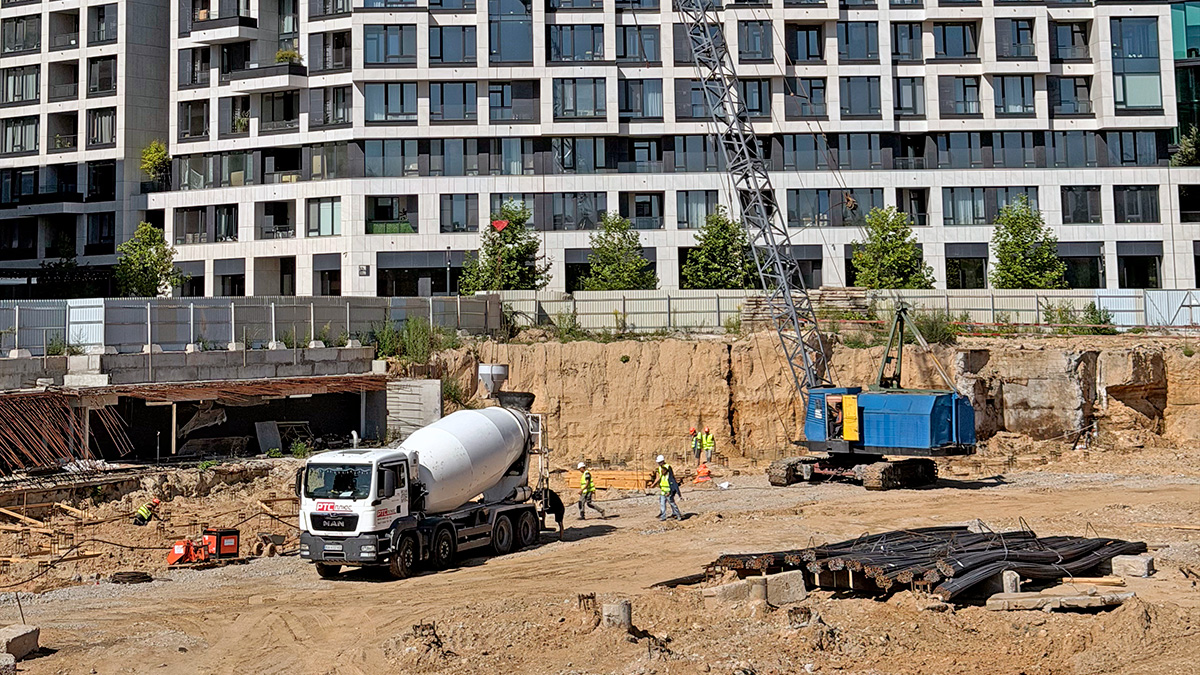

Наиболее заметные цифры августовского отчета касаются нового дома А04. В ходе разработки котлована с площадки уже вывезли 27 830 м³ грунта. Это составляет 97% от запланированного объема.
Параллельно формируется свайное поле. Устроено 72 сваи, причем для секций 405–407 этот этап уже полностью завершен.
Следующая часть работ связана с подготовкой под ростверки — конструкции, которые объединяют сваи и передают нагрузку от здания на фундамент. В секции 407 разработка грунта под ростверки выполнена на 77%, а бетонная подготовка — на 74%.
Таким образом, А04 сейчас находится на раннем, но уже хорошо измеряемом этапе строительства: основной объем земляных работ приближается к завершению, а на отдельной секции параллельно готовят основание для следующих конструкций.
А06: основные строительные работы завершены, но восстановление продолжается
Ситуация с А06 другая. По основным строительным работам во всех секциях уже завершены фасады, установлены корзины для кондиционеров и закончена отделка.
Дом также прошел внутреннюю приемку. Приемочная комиссия предоставила замечания, и сейчас их устраняют. Отдельно продолжается восстановление самого дома.
Фасады восстановлены на 57%, а оконные и дверные конструкции — на 32%. Кроме того, начались работы со стеклянными ограждениями балконов, инженерными сетями и сооружениями, а также элементами благоустройства.
Это означает, что в августовском отчете по А06 речь идет уже не столько об обычном завершении строительства, сколько о доведении дома до состояния, необходимого после восстановительных работ.
Инженерные системы и паркинг приближаются к завершению
Часть работ в А06 уже перешла к финальным процедурам. Завершены пусконаладочные работы систем водоснабжения, противопожарной защиты и пожарной безопасности, а также электроснабжения и электроосвещения.
Остальные пусконаладочные работы находятся на завершающем этапе. Одновременно продолжается передача дома управляющей компании.
На паркинге завершили установку шлагбаумов.
В А05 и А07 квартиры уже переданы владельцам
В домах А05 и А07 этап строительства, описанный в отчете, уже сменился повседневными процессами после передачи квартир. Все квартиры в обоих домах переданы владельцам, а жильцы продолжают ремонт.
Августовский отчет UNIT.Home показывает сразу несколько разных стадий развития комплекса: в А04 продолжается формирование фундаментной части, А06 проходит восстановление и завершающие процедуры, а в А05 и А07 владельцы уже обустраивают свои квартиры. Наиболее конкретно темп работ сейчас виден по цифрам А04 — 97% котлована, 72 сваи и более 70% подготовки под ростверки секции 407.
