В сентябре 2026 года строительство UNIT.Home продвинулось сразу по нескольким направлениям: в новом доме А04 продолжается подготовка фундаментов, на А06 приближается к завершению основной комплекс работ, а в домах А05, А07 и CENTRAL TOWER, квартиры в которых уже переданы владельцам, продолжаются ремонты. О текущем состоянии строительства сообщил KAN Development, застройщик жилого комплекса.

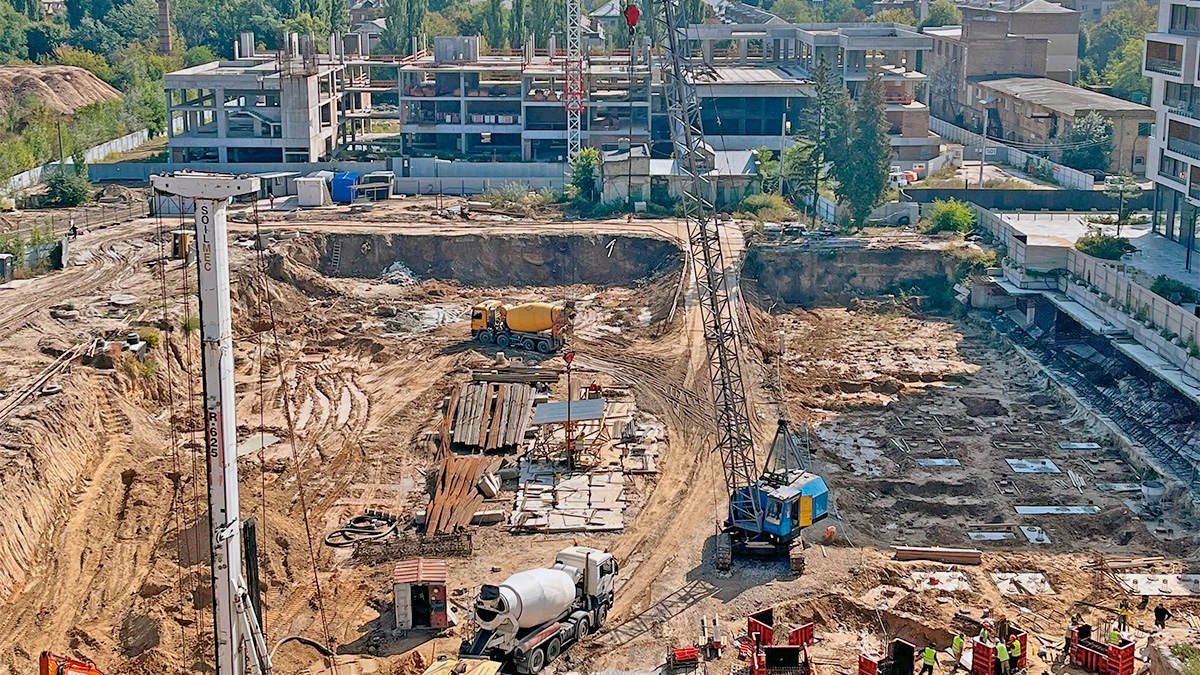

UNIT.Home в сентябре: что происходит на строительных площадках А04 и А06

А04: котлован почти готов, следующий этап — устройство ростверков

На доме А04 основные работы сосредоточены на устройстве фундамента. Разработка грунта выполнена на 97% от запланированного объёма: всего извлечено 27 830 м³ грунта. Также установлены все 72 сваи подпорной стены.

Устройство свайного поля в секциях 407 и 405–406 завершено полностью. В секции 401 этот показатель составляет 60%. Параллельно строители переходят к следующим операциям — подготовке основания и устройству ростверков, которые объединяют сваи в единую фундаментную конструкцию.

Наиболее заметно продвинулись работы в секции 407. Здесь разработка грунта под ростверки выполнена на 67%, устройство бетонной подготовки — на 64%. Готовность арматурных каркасов ростверков составляет 36%, а монтаж опалубки выполнен на 14%.

В секциях 405–406 разработка грунта под ростверки выполнена на 21%, устройство бетонной подготовки — на 13%. В то же время в секциях 402–403 началось изготовление арматурных каркасов свай: на данный момент готовность этого процесса составляет 12%.

Кроме того, застройщик сообщил о завершении устройства испытательных кустов свай: четырёх в первой очереди и пяти — во второй. В целом на А04 одновременно выполняются разные этапы фундаментных работ, а степень готовности зависит от конкретной секции.

А06: основные работы планируют завершить в начале октября

Строительство дома А06 приближается к завершению. Согласно сентябрьскому отчёту, основной комплекс работ планировали закончить до конца текущей недели, после чего в первой половине октября предполагалось подать заявление о готовности объекта.

Речь идёт о двух отдельных этапах: завершении основных работ и подаче соответствующего заявления. Само по себе запланированное обращение ещё не подтверждает, что процедура уже пройдена или объект получил необходимый статус. Чтобы оценить фактический результат, потребуется следующее обновление от застройщика или соответствующие официальные данные.

А05, А07 и CENTRAL TOWER: владельцы обустраивают квартиры

В домах А05 и А07, а также в CENTRAL TOWER все квартиры, по информации застройщика, уже переданы владельцам. Сейчас жители продолжают ремонт и обустройство своего жилья.

Таким образом, разные дома комплекса находятся на разных этапах: на А04 продолжаются фундаментные работы, на А06 готовятся завершить основной комплекс строительства, а в трёх уже переданных владельцам домах жильцы занимаются своими квартирами.

Следующие обновления по UNIT.Home позволят проверить, завершились ли работы на А06 в запланированные сроки, было ли подано заявление о готовности объекта и как изменились показатели строительства А04. В сентябрьском отчёте приведены текущие объёмы выполненных работ, однако для оценки динамики необходимы сопоставимые данные за предыдущие периоды.
