ЖК «Діброва Парк»: оновлення будівництва на червень 2025 року

Пропонуємо вашій увазі оновлення з будівельного майданчика житлового комплексу «Діброва Парк». Роботи активно просуваються на всіх секціях, і забудовник IB Alliance впевнено наближаємося до завершення будівництва. Нижче — детальний звіт по стану виконання робіт на червень 2025 року.

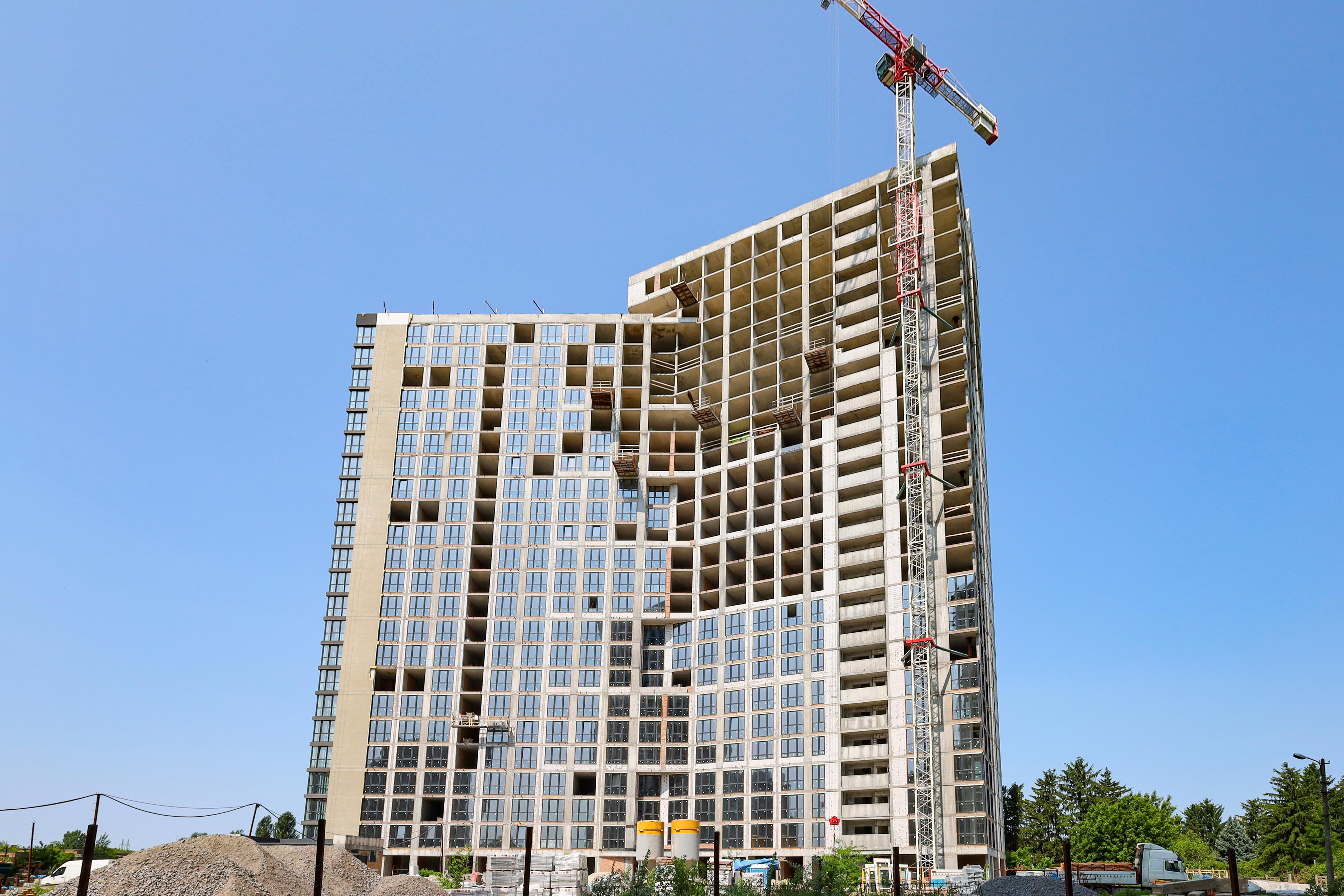

Будинок №8
- Повністю завершено влаштування монолітного каркасу будівлі.
- Завершено перекриття всіх поверхів.
- Кладка зовнішніх та внутрішніх стін виконана на 65%.
- Монтаж покрівлі виконано на 66%.
- Монтаж віконних блоків — 60%.
- Монтаж внутрішніх інженерних систем (електропостачання, водопостачання, опалення) — 29%.
- Монтаж ліфтового обладнання — 45%.
- Розпочато роботи з влаштування зовнішніх інженерних мереж (водовідведення, електрика, зв'язок).
Будинок №9
- Завершено монтаж покрівлі.
- Повністю встановлено віконні блоки.
- Монтаж дверних блоків виконано на 99%.
- Внутрішні інженерні системи виконані на 97%.
- Оздоблення фасаду виконано на 99%.
- Монтаж ліфтів виконано на 99%.
- Влаштування зовнішніх інженерних мереж — 80%.
- Благоустрій прибудинкової території (озеленення, доріжки, освітлення) виконано на 72%.
Слідкуйте за нашими оновленнями — ми регулярно інформуємо про хід робіт. Дякуємо за довіру до ЖК «Діброва Парк»!
Довідка СтройОбзор: Новобудова ЖК DIBROVA PARK . Забудовник IB Alliance . АДРЕСА - вул. Північно-Сирецька. РАЙОН - Подільський. МЕТРО - Сирець. КЛАС - комфорт. ПОВЕРХОВІСТЬ - 23,26; 10 будинків. АКТИВНІСТЬ - будується. ТЕХНОЛОГІЯ - монолитно-каркасная. ОПАЛЕННЯ - котельня. ТЕРИТОРІЯ - відкрита. ПАРКОВКА - наземна, багаторівнева.
Новини на цю тему
- ЖК «Діброва Парк»: розпочато оформлення права власності для будинку №5
- ЖК «Діброва Парк»: оновлення будівництва на травень 2025
- ЖК «Діброва Парк»: оновлення будівництва на квітень 2025
- «Діброва Парк» після ракетного удару: відновлення завершено
- Видача ключів у будинках №5 та №6 ЖК «Діброва Парк»
- Хід будівництва ЖК «Діброва Парк»: березень 2025 року
