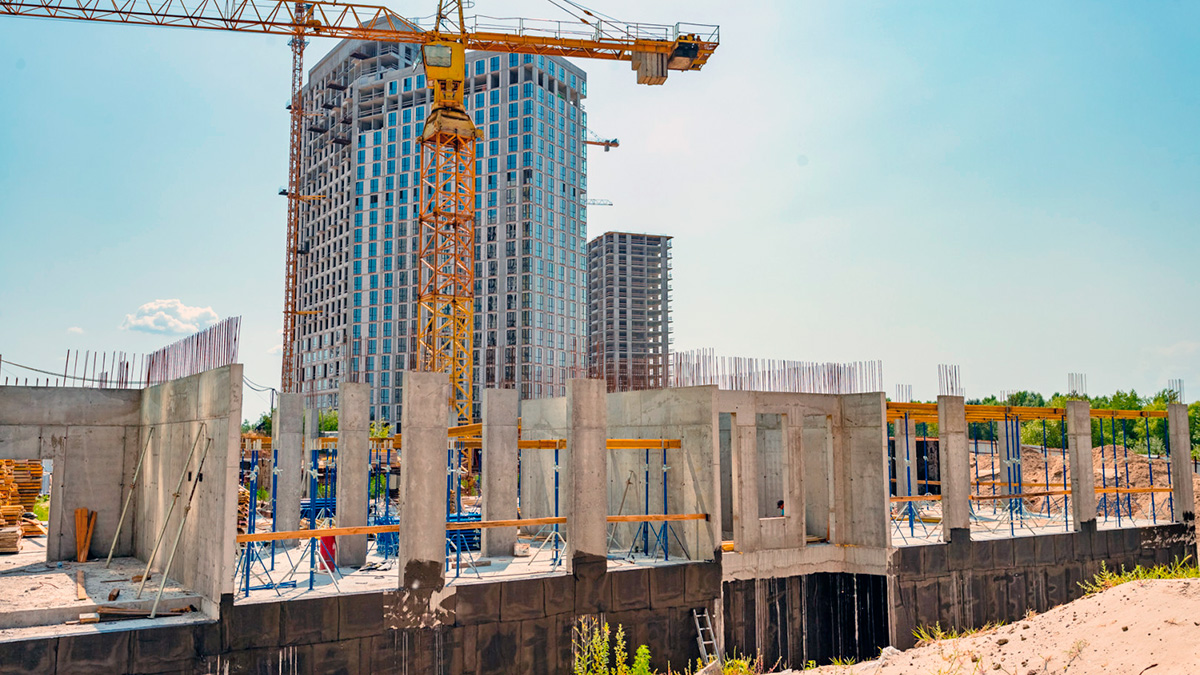

ЖК H2O опубликовал отчет о ходе строительства за июль 2026 года: на каком этапе находятся дома комплекса
Жилой комплекс H2O представил обновленный отчет о ходе строительства по состоянию на июль 2026 года. Наиболее высокой степенью готовности отличается дом №2, где завершено большинство внутренних и наружных работ. В то же время дома №3, №4 и №12 продолжают строиться в соответствии с графиком. Дом №1 уже официально введен в эксплуатацию, сообщает Stolitsa Group.

Как продвигается строительство ЖК H2O в июле 2026 года
Отчет демонстрирует поэтапное выполнение работ на всех очередях жилого комплекса. Самый высокий уровень готовности у дома №2, где практически завершены отделочные работы, монтаж инженерных сетей и установка окон. В остальных домах основные усилия сосредоточены на завершении конструктивных элементов, фасадных работ и инженерных систем.
Подобные регулярные отчеты позволяют инвесторам и будущим владельцам квартир отслеживать динамику строительства, оценивать степень готовности отдельных секций и планировать дальнейшие шаги, связанные с получением недвижимости.
Состояние выполнения работ по домам
Дом №2
- Кровля — 85%.
- Стяжка пола — 100%.
- Установка оконных блоков — 98%.
- Монтаж дверных блоков — 90%.
- Фасадные работы — 80%.
- Внутренние инженерные системы — 92%.
- Монтаж лифтов — 85%.
- Наружные инженерные сети — 90%.
Дом №2 находится на завершающем этапе строительства. Полностью выполнена стяжка пола, практически завершена установка окон, активно продолжаются фасадные работы, монтаж лифтового оборудования и инженерных коммуникаций.
Дом №3
- Кладка стен и перегородок — 95%.
- Кровля — 50%.
- Стяжка пола — 10%.
- Установка оконных блоков — 70%.
- Фасадные работы — 25%.
- Внутренние инженерные системы — 70%.
- Монтаж лифтов — 10%.
В доме №3 практически завершена кладка стен и перегородок. Основные работы сосредоточены на устройстве кровли, выполнении фасада, монтаже инженерных сетей и лифтового оборудования.
Дом №4
- Кладка стен и перегородок — 70%.
- Кровля — 35%.
- Установка оконных блоков — 15%.
- Внутренние инженерные системы — 30%.
Строительство дома №4 находится на этапе выполнения основных конструктивных и монтажных работ. Параллельно продолжаются установка оконных конструкций и прокладка внутренних инженерных систем.
Дом №12
- Каркас здания — 65%.
- Кладка стен и перегородок — 5%.
В доме №12 основной акцент остается на возведении конструктивной части здания. После завершения большей части каркаса постепенно выполняется кладка внутренних и наружных стен.
Дом №1 уже введен в эксплуатацию
Дом №1 официально введен в эксплуатацию, что стало важным этапом развития жилого комплекса. Это подтверждает постепенный переход проекта от строительной стадии к заселению готовых объектов.
Почему отчет о строительстве важен для инвесторов
Регулярное обновление информации о ходе строительства является одним из ключевых показателей прозрачности реализации девелоперского проекта. Данные о степени готовности отдельных домов позволяют инвесторам оценивать темпы выполнения работ, следить за соблюдением строительного графика и своевременно получать актуальную информацию о развитии ЖК H2O.
Часто задаваемые вопросы
Какой дом ЖК H2O имеет самую высокую степень готовности?
Наиболее готовым является дом №2, где полностью выполнена стяжка пола, практически завершена установка окон и более чем на 90% смонтированы внутренние инженерные системы.
Какой дом уже введен в эксплуатацию?
Дом №1 официально введен в эксплуатацию.
Какова степень готовности дома №12?
По состоянию на июль 2026 года каркас дома №12 выполнен на 65%, а кладка стен и перегородок — на 5%.
