Хід будівництва ЖК H2O: звіт про виконані роботи за червень 2026 року

Хід будівництва ЖК H2O: звіт про виконані роботи за червень 2026 року

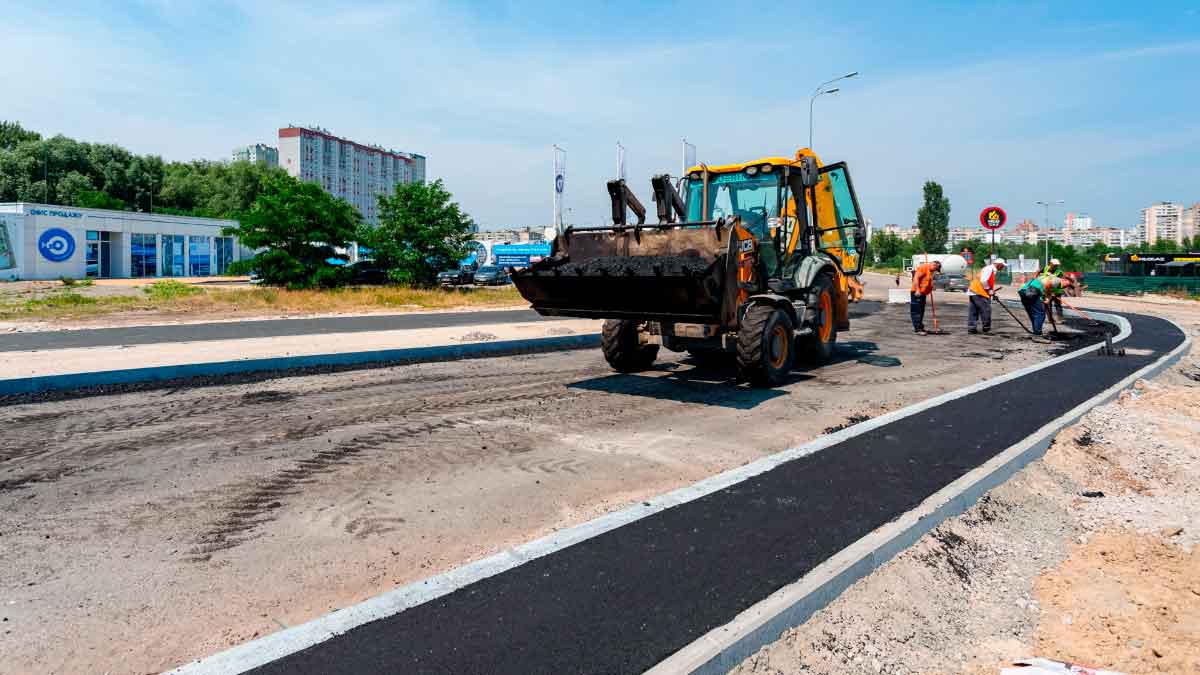

У житловому комплексі «H2O» тривають активні будівельні роботи. Забудовник Stolitsa Group оприлюднив черговий звіт про стан реалізації проєкту станом на червень 2026 року. Роботи ведуться одразу на кількох будинках, де продовжується влаштування покрівлі, монтаж фасадів, встановлення вікон і дверей, облаштування внутрішніх інженерних систем, а також виконання зовнішніх мереж.

Найвищий рівень готовності демонструє будинок №2, де завершуються основні будівельно-монтажні роботи. Водночас будинки №3, №4 та №12 активно переходять до наступних етапів будівництва. Окремо варто зазначити, що будинок №1 вже введено в експлуатацію.

Хід будівництва ЖК H2O: звіт про виконані роботи за червень 2026 року

Ступінь готовності будинків ЖК H2O у червні 2026 року

Будинок №2

Будівельні роботи перебувають на завершальній стадії. Значна частина внутрішніх та зовнішніх робіт вже виконана.

  • покрівля — 85%;
  • стяжка підлоги — 75%;
  • монтаж віконних блоків — 98%;
  • монтаж дверних блоків — 70%;
  • фасадні роботи — 70%;
  • внутрішні інженерні системи — 89%;
  • монтаж ліфтів — 85%;
  • зовнішні інженерні мережі — 87%.

Будинок №3

На третьому будинку продовжуються загальнобудівельні та інженерні роботи, а також поступово розпочинаються оздоблювальні процеси.

  • кладка стін і перегородок — 95%;
  • покрівля — 45%;
  • стяжка підлоги — 5%;
  • монтаж віконних блоків — 70%;
  • фасадні роботи — 10%;
  • внутрішні інженерні системи — 65%.

Будинок №4

На четвертому будинку триває формування конструктивної частини та виконуються перші етапи монтажу інженерних комунікацій.

  • кладка стін і перегородок — 50%;
  • покрівля — 35%;
  • монтаж віконних блоків — 15%;
  • внутрішні інженерні системи — 20%.

Будинок №12

Будівництво дванадцятого будинку зосереджене на виконанні монолітних робіт.

  • готовність каркаса будівлі — 60%.

Хід будівництва ЖК H2O: звіт про виконані роботи за червень 2026 року

Будинок №1 вже введено в експлуатацію

Перший будинок житлового комплексу H2O офіційно введено в експлуатацію, що є важливим етапом реалізації всього проєкту. Паралельно забудовник продовжує будівництво наступних черг, виконуючи роботи відповідно до затвердженого графіка.

Підсумки будівництва за червень 2026 року

Станом на кінець червня 2026 року у ЖК H2O активно ведуться будівельно-монтажні роботи на кількох житлових будинках. Найбільший прогрес спостерігається у будинку №2, де практично завершено встановлення вікон, триває монтаж ліфтового обладнання, інженерних мереж та оздоблення фасаду. У будинках №3 та №4 продовжується виконання кладки, облаштування покрівлі, монтаж інженерних комунікацій і підготовка до наступних етапів будівництва, тоді як у будинку №12 нарощуються темпи зведення каркаса.

Регулярне оновлення інформації про хід будівництва дозволяє інвесторам та потенційним покупцям відстежувати готовність об'єкта, оцінювати темпи виконання робіт та планувати придбання квартир у сучасному житловому комплексі Києва.
