ЖК Stanford: ход строительства в марте 2026 года

Stanford

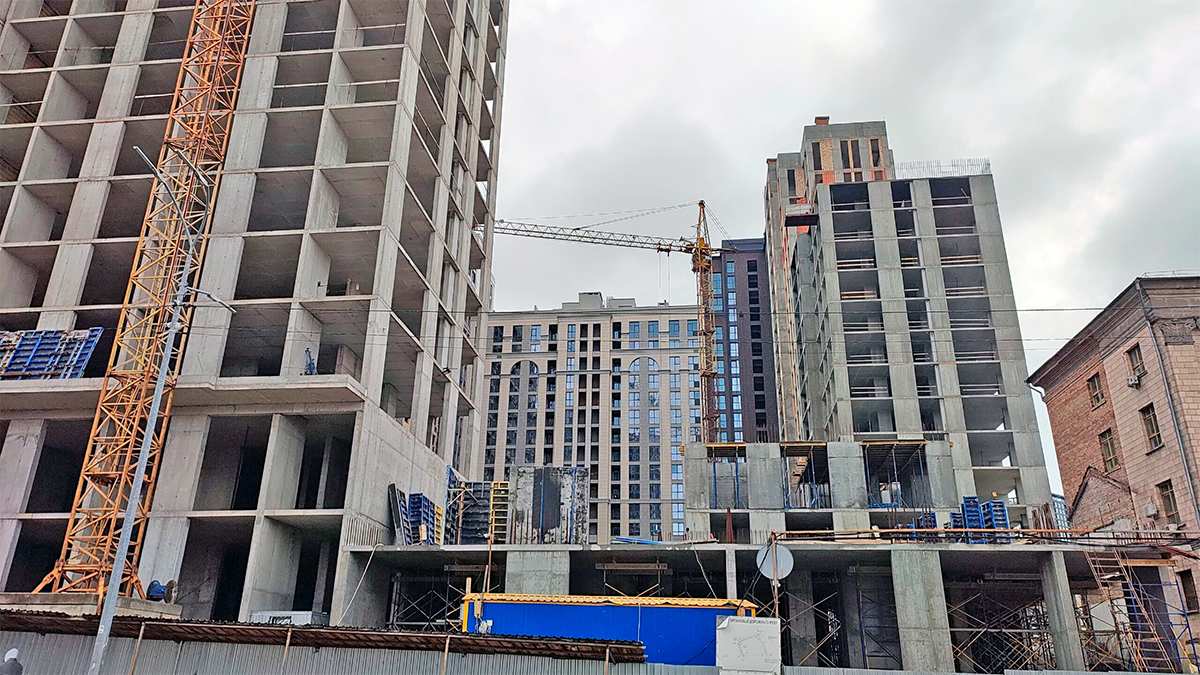

Март 2026 года ознаменовался активизацией работ на строительной площадке ЖК Stanford. Благодаря улучшению погодных условий подрядные организации существенно нарастили темпы выполнения работ. Строительство ведётся одновременно в нескольких секциях, а также в зоне подземного паркинга.

За отчётный период выполнен значительный объём монолитных и кладочных работ, продолжается монтаж инженерных сетей и фасадные работы. Комплекс возводится с применением современной монолитно-каркасной технологии с последующим утеплением и облицовкой фасадов.

Stanford

Общий прогресс строительства ЖК Stanford за месяц

  • Выполнено 200 м³ кирпичной кладки: 130 м³ в секции 101 и 70 м³ в секции 102.
  • Продолжается монтаж труб отопления, канализации и водоснабжения в секциях 102 и 107.
  • Выполнен комплекс бетонных работ в жилых секциях и подземном паркинге.

Активная фаза строительства охватывает как надземные, так и подземные конструкции. Параллельно возведению каркаса ведётся подготовка к следующим этапам — устройство перекрытий, армирование и монтаж фасадных систем.

Секция 102 — фасадные работы и инженерные сети

В секции 102 продолжается комплекс работ по внешнему и внутреннему обустройству:

  • Фасад со стороны внутреннего двора активно утепляется минеральной ватой.
  • Продолжается монтаж систем отопления, канализации и водоснабжения.
  • Выполняются работы по кирпичной кладке внутренних стен и перегородок.

Применение минераловатного утеплителя позволит обеспечить высокие показатели энергоэффективности и теплоизоляции жилых помещений.

Секция 106 — завершение утепления первых этажей

В секции 106 фасадные работы сосредоточены на нижних уровнях здания:

  • На первых этажах завершается утепление фасада.
  • Выполняется установка подсистемы для облицовки фасадной плиткой на клею.

После монтажа подсистемы начнётся этап декоративной отделки фасада, формирующий архитектурный облик комплекса.

Секция 109 — монолитные работы и армирование перекрытий

В секции 109 активно продолжается возведение монолитного каркаса:

  • Принято 125 м³ бетона.
  • На первом жилом этаже выполнены вертикальные конструкции.
  • Набираются арматурные каркасы для устройства плиты перекрытия.

Монолитные работы выполняются в соответствии с проектной документацией с соблюдением технологических норм бетонирования и армирования.

Подземный паркинг — состояние выполнения работ

Строительство подземного паркинга ведётся интенсивными темпами. За март выполнено:

  • Принято 130 м³ бетона.
  • Плита перекрытия -4 этажа завершена на 100%.
  • Вертикальные конструкции -3 этажа выполнены на 80%.
  • Продолжается обустройство съездов на уровне -4 этажа.
  • Набираются арматурные конструкции для завершения плиты перекрытия -3 этажа первой захватки.

Подземный паркинг предусматривает многоуровневую структуру, что позволит обеспечить достаточное количество машиномест для жителей комплекса и оптимизировать придомовое пространство.

Текущее состояние строительства и дальнейшие работы

По состоянию на март 2026 года строительные работы в ЖК Stanford продолжаются в соответствии с графиком. Основные усилия сосредоточены на:

  • дальнейшем бетонировании и армировании перекрытий;
  • монтаже инженерных коммуникаций;
  • утеплении и облицовке фасадов;
  • завершении конструктивных работ подземного паркинга.

Комплексный подход к выполнению работ позволяет одновременно развивать несколько строительных направлений, что положительно влияет на динамику возведения объекта.

Справка СтройОбзор Новостройка   ЖК STANFORD  застройщик  Perfect Group   АДРЕС –  ул. Предславинская, 35 . РАЙОН –  ПЕЧЕРСКИЙ . МЕТРО –  Дворец Украина. КЛАСС –  бизнес. ЭТАЖНОСТЬ – 7–20; 11 секций, 1 дом. СТАТУС – строится. ТЕХНОЛОГИЯ – монолитно-каркасная. ОТОПЛЕНИЕ – котельная. ТЕРРИТОРИЯ – закрытая. ПАРКИНГ – подземный.
