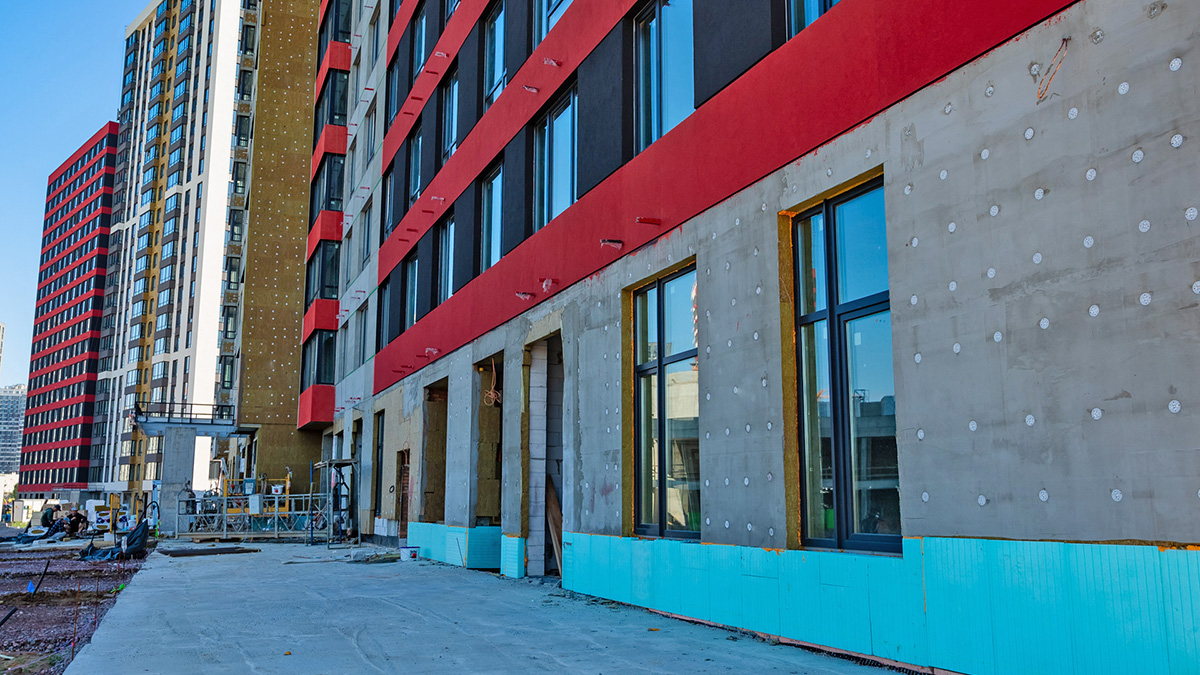

ЖК «Варшавский 3»: как продвигается строительство домов 10.5–10.10
По состоянию на 1 сентября 2026 года опубликован отчет застройщика Stolitsa Group о выполненных работах на строительной площадке ЖК «Варшавский 3» за август. В нем указаны показатели готовности основных этапов строительства для домов 10.5–10.10.

Дома 10.5 и 10.6 находятся на завершающих этапах
В доме 10.5 кровля выполнена на 92%, оконные блоки — на 97%, дверные блоки — на 90%. Фасадные работы достигли 88%, внутренние инженерные системы — 93%, а внешние инженерные сети — 82%. Готовность лифтов составляет 94%. Наименьший показатель среди указанных работ приходится на благоустройство придомовой территории — 39%.
В доме 10.6 кладка стен и перегородок выполнена на 99%, оконные блоки — на 98%, кровля — на 90%. Фасады готовы на 80%, внешние инженерные сети — на 73%, внутренние инженерные системы и лифты — на 70%. Дверные блоки выполнены на 68%, а благоустройство территории — на 35%.
В домах 10.7–10.9 продолжаются основные строительные работы
В доме 10.7 кладка стен и перегородок достигла 95%. Кровля выполнена на 60%, оконные блоки — на 62%. Внутренние инженерные системы готовы на 37%, внешние сети — на 27%, а лифты — на 15%.
В доме 10.8 кладка стен и перегородок выполнена на 93%. Готовность кровли составляет 41%, оконных блоков — 45%. Внутренние инженерные системы выполнены на 26%, внешние инженерные сети — на 23%.
В доме 10.9 кладка стен и перегородок также достигла 95%. Кровля выполнена на 43%, оконные блоки — на 39%. Готовность внутренних инженерных систем составляет 16%, внешних сетей — 27%.
Дом 10.10: кладка почти завершена
В доме 10.10 кладка стен и перегородок выполнена на 99%. Готовность кровли составляет 73%, оконных блоков — 91%, фасадов — 68%. Внутренние инженерные системы выполнены на 69%, лифты — на 56%.
В то же время дверные блоки установлены только на 5%, внешние инженерные сети — на 23%. Это показывает, что наряду с высокой готовностью отдельных конструктивных и фасадных работ в доме остаются этапы с существенно меньшим уровнем выполнения.
Часть домов уже введена в эксплуатацию
Согласно предоставленному отчету, дома 7.4–7.8 и 10.1–10.4 уже введены в эксплуатацию. Для домов 10.5–10.10 в отчете приведены текущие показатели выполнения отдельных видов работ.
Таким образом, за август 2026 года наиболее высокие показатели среди домов 10.5–10.10 зафиксированы по кладке, оконным блокам, кровле и внутренним инженерным системам в отдельных корпусах. При этом уровень готовности разных этапов существенно отличается, поэтому на основании приведенных данных оценивать общую готовность каждого дома одним процентом некорректно.
