ЖК "Варшавський 3": звіт з будівництва – червень 2025

Варшавський 3

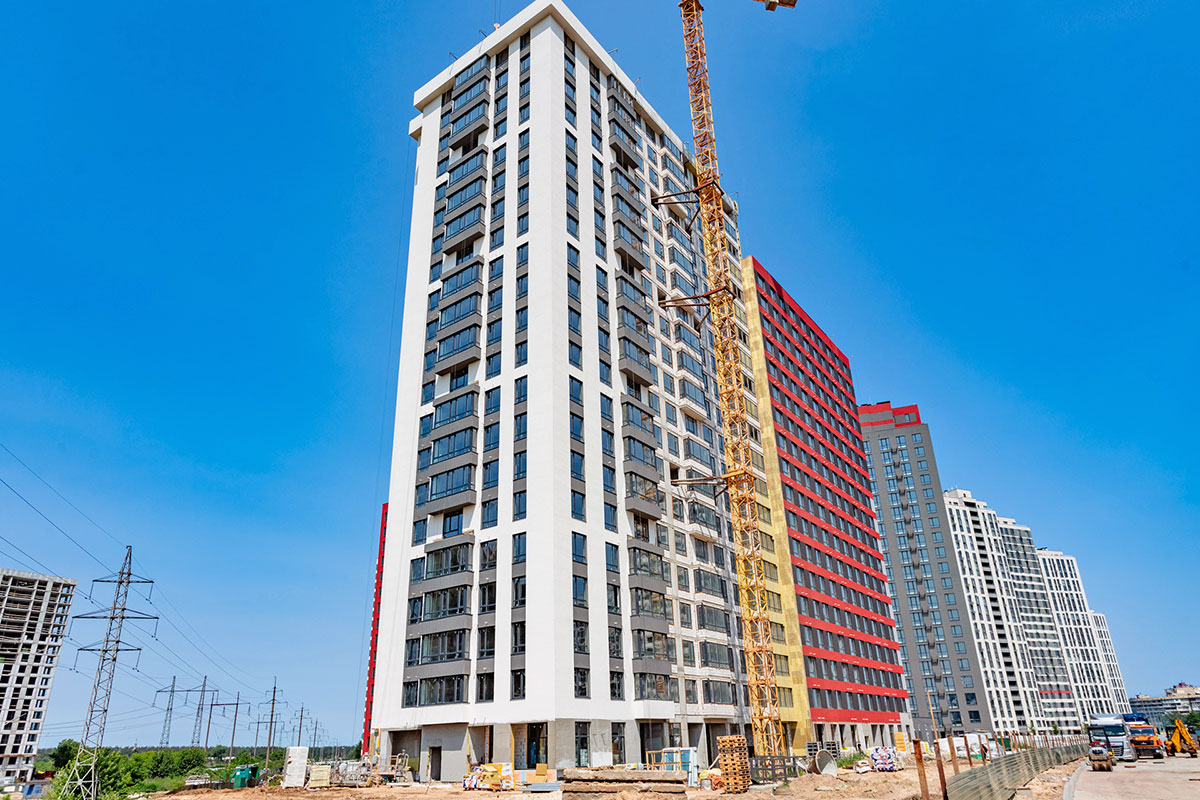

Пропонуємо ознайомитися з актуальним станом робіт на будівельному майданчику житлового комплексу "Варшавський 3" станом на червень 2025 року. Роботи активно тривають, частина будинків вже введена в експлуатацію, інші – на фінальній стадії виконання основних будівельних та оздоблювальних робіт.

Варшавський 3

Стан виконання робіт по будинках

Будинок 10.2

Етап робіт Готовність
Кладка стін та перегородок 98%
Покрівля 82%
Віконні блоки 91%
Дверні блоки 82%
Фасади 82%
Внутрішні інженерні системи 80%
Зовнішні інженерні мережі 88%
Ліфти 96%
Благоустрій території 32%

Будинок 10.3

Етап робіт Готовність
Кладка стін та перегородок 98%
Покрівля 98%
Віконні блоки 99%
Дверні блоки 99%
Фасади 95%
Внутрішні інженерні системи 93%
Зовнішні інженерні мережі 95%
Ліфти 96%
Благоустрій території 25%

Будинок 10.4

Етап робіт Готовність
Покрівля 98%
Віконні блоки 98%
Дверні блоки 98%
Фасади 95%
Внутрішні інженерні системи 92%
Зовнішні інженерні мережі 95%
Ліфти 96%
Благоустрій території 50%

Будинок 10.5

Етап робіт Готовність
Каркас будівлі 98%
Кладка стін та перегородок 62%
Віконні блоки 12%
Внутрішні інженерні системи Розпочато
Зовнішні інженерні мережі 15%

Будинок 10.10

Етап робіт Готовність
Кладка стін та перегородок 38%
Внутрішні інженерні системи Розпочато
Віконні блоки 5%
Зовнішні інженерні мережі 20%

Інші будинки

Будинки 7.8будівництво завершено.

Будинки 7.4, 7.5, 7.6 та 10.1введено в експлуатацію.

Підсумок

Будівництво ЖК "Варшавський 3" триває згідно з графіком. Частина об’єктів уже повністю завершена та передана мешканцям. Інші будинки перебувають на різних етапах виконання будівельних і монтажних робіт. Ми й надалі інформуватимемо вас про перебіг будівництва кожного місяця.

Довідка СтройОбзор: Новобудова ЖК Варшавський-3, забудовник - «Stolitsa Group» АДРЕСА - вул. Межева. РАЙОН - Подільський. МЕТРО - Сирець. КЛАС - эконом. ПОВЕРХОВІСТЬ - 9-25. АКТИВНІСТЬ - будується.
