ЖК "Варшавський 3": звіт з будмайданчика (травень 2025)

Варшавський 3

Раді повідомити про поточний стан будівельних робіт на об’єкті ЖК «Варшавський 3» станом на травень 2025 року. Роботи активно тривають, і ми із задоволенням ділимось останнім прогресом по кожному з будинків.

Варшавський 3

Стан виконання робіт по корпусах:

Будинок 10.2

  • Кладка стін та перегородок – 98%
  • Покрівля – 82%
  • Віконні блоки – 91%
  • Дверні блоки – 81%
  • Фасади – 78%
  • Внутрішні інженерні системи – 80%

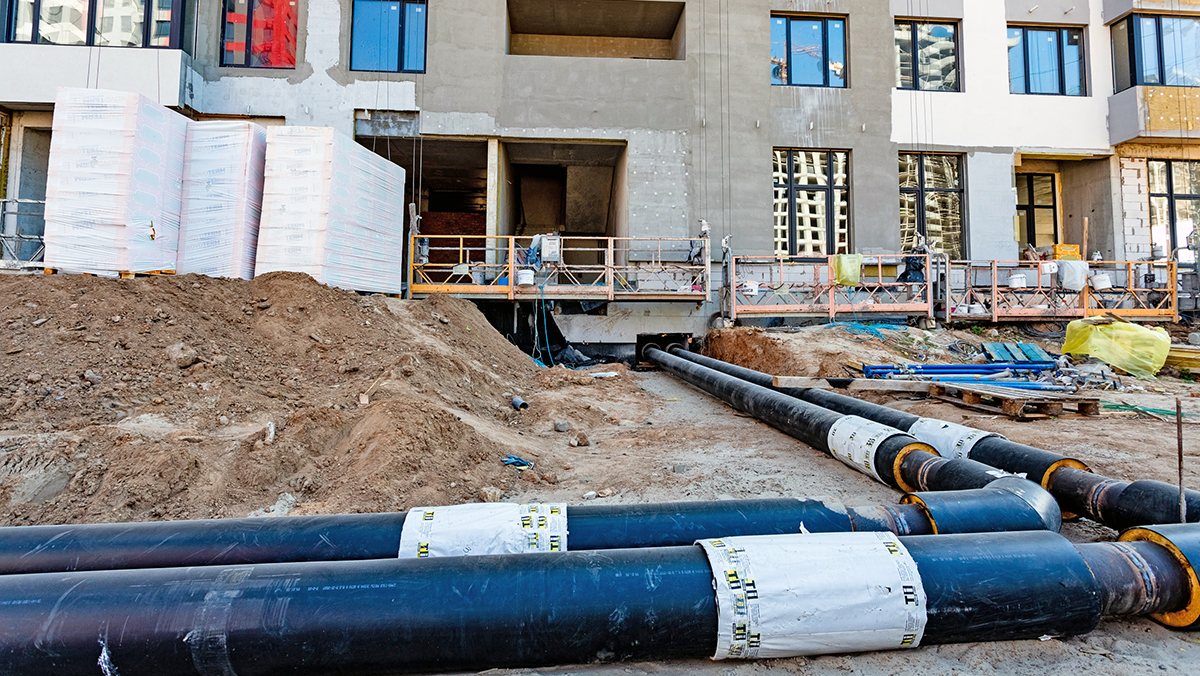

  • Зовнішні інженерні мережі – 88%
  • Ліфти – 96%
  • Благоустрій території – 20%

Будинок 10.3

  • Кладка стін та перегородок – 98%
  • Покрівля – 98%
  • Віконні блоки – 99%
  • Дверні блоки – 98%
  • Фасади – 89%
  • Внутрішні інженерні системи – 93%
  • Зовнішні інженерні мережі – 95%
  • Ліфти – 96%
  • Благоустрій території – 17%

Будинок 10.4

  • Покрівля – 98%
  • Віконні блоки – 98%
  • Дверні блоки – 96%
  • Фасади – 92%
  • Внутрішні інженерні системи – 92%
  • Зовнішні інженерні мережі – 95%
  • Ліфти – 96%
  • Благоустрій території – 30%

Будинок 10.5

  • Каркас будівлі – 98%
  • Кладка стін та перегородок – 48%
  • Зовнішні інженерні мережі – 15%
  • Розпочато влаштування віконних блоків

Будинок 10.10

  • Каркас будівлі – 100%
  • Кладка стін та перегородок – 33%
  • Зовнішні інженерні мережі – 15%
  • Розпочато влаштування віконних блоків

Готові будинки

  • Будинки 7.8 – будівництво завершено.
  • Будинки 7.4, 7.5, 7.6 та 10.1введено в експлуатацію.

Довідка СтройОбзор: Новобудова ЖК Варшавський-3, забудовник - «Stolitsa Group» АДРЕСА - вул. Межева. РАЙОН - Подільський. МЕТРО - Сирець. КЛАС - эконом. ПОВЕРХОВІСТЬ - 9-25. АКТИВНІСТЬ - будується.
