Звіт з будівництва ЖК Montreal House у Києві: хід робіт станом на травень

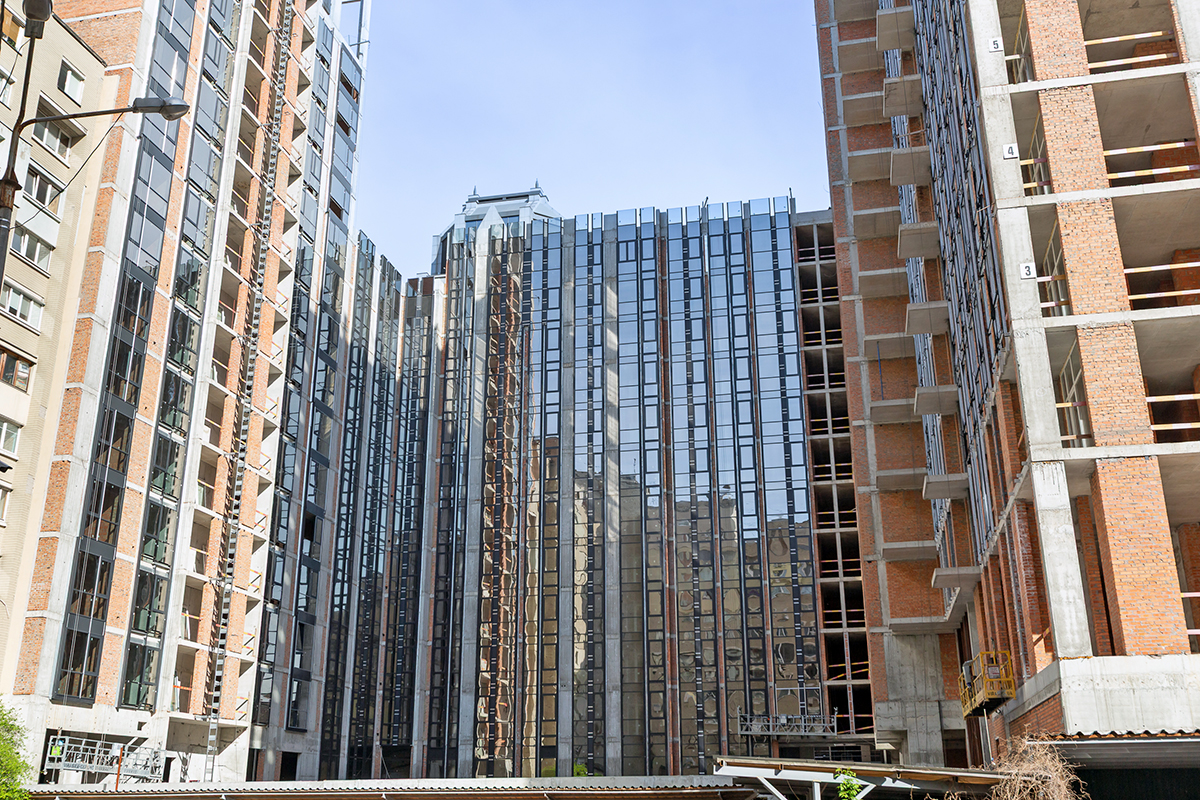

Будівництво житлового комплексу Montreal House, що розташований у центральній частині Києва, активно просувається вперед. Роботи на майданчику тривають у всіх секціях комплексу та виконуються згідно з затвердженим графіком. Нижче — детальний звіт щодо стану будівельних робіт.
Блок 1
- Триває монтаж ПВХ-конструкцій лоджій.
- Рівень готовності — 90%.
Блок 2
- Виконується монтаж ПВХ-конструкцій лоджій.
- Рівень готовності — 90%.
Блок 3
- Проводяться роботи з влаштування звукоізоляції стелі котельні — готовність 95%.
- Розпочато монтаж тепломагістралі в котельню — готовність 10%.
Блок 4
- Продовжується монтаж світлопрозорих огороджувальних конструкцій.
Паркінг
- Завершуються роботи з влаштування тепломагістралі до котельні. Роботи на фінішній прямій.
Команда проєкту уважно стежить за якістю виконання всіх етапів будівництва. Ми й надалі інформуватимемо вас про перебіг робіт та новини з майданчика.
Довідка СтройОбзор: Новобудова ЖК Montreal House. Забудовник Альянс Новобуд. АДРЕСА - ул. Антоновича, 83. РАЙОН - Голосіївський. МЕТРО - Олімпійська. Палац Україна. КЛАС - бізнес. ПОВЕРХОВІСТЬ - 11,12,16,17,20; 2 секції, 1 будинок. ТЕХНОЛОГІЯ - монолитно-каркасная. ОПАЛЕННЯ - котельня. ТЕРИТОРІЯ - закрита. ПАРКОВКА - підземна.
Новини на цю тему
- Alliance Novobud втретє поспіль здобуває звання BUSINESS OF THE YEAR
- Великодні забави з Alliance Novobud: як це було
- Будівництво Montreal House: Прогрес та останні досягнення
- Преміальні квартири в Illinsky House та Montreal House зі знижкою 14%
- Alliance Novobud – серед найбільших забудовників Києва та області
- Alliance Novobud обладнав спортивну залу військової частини 3041 НГУ професійними тренажерами
