Будівництво ЖК FJORD: актуальний стан на липень 2025 року

FJORD

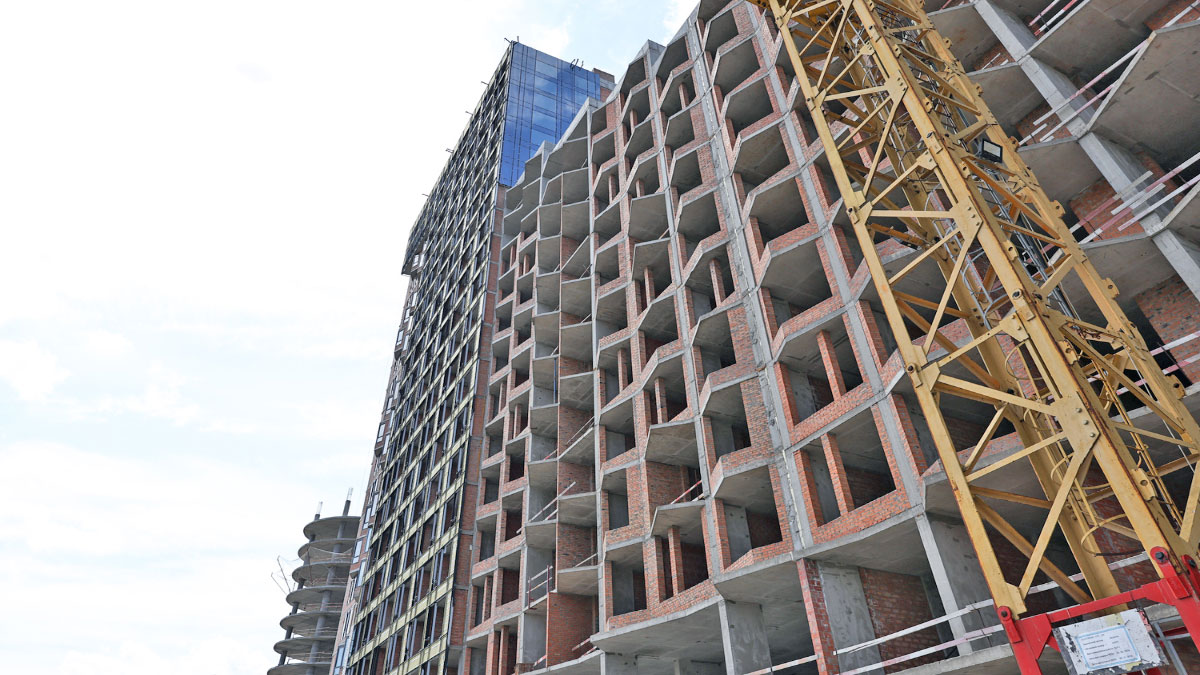

Компанія ENSO продовжує будівництво житлового комплексу FJORD. Станом на липень 2025 року виконуються роботи на різних етапах – від кладки цегли до встановлення вікон і фасадних систем. Нижче наведено детальний звіт щодо прогресу на майданчику.

FJORD

Цегляна кладка стін

Виконуються роботи:

  • Каскад 2 – кладка стін на 10-му поверсі
  • Каскад 3 – кладка стін на 3-му, 7-му, 12-му та 15-му поверхах
  • Каскад 6 – кладка стін на 2-му, 21-му та 23-му поверхах

Завершені роботи:

  • Каскад 4 – завершено кладку стін на 2-му поверсі

Монолітні роботи

  • Каскад 6 – виконується армування та бетонування вертикальних і горизонтальних конструкцій на 30-му поверсі

Монтаж віконних конструкцій

Виконуються роботи:

  • Каскад 4 – монтаж на поверхах: 4, 5, 6, 9, 10, 12, 16, 17, 20
  • Каскад 5 – монтаж на поверхах: 9, 15, 16, 20
  • Каскад 6 – монтаж на поверхах: 16, 17, 18
  • Каскад 7 – монтаж на поверхах: 11, 12, 13, 14, 15, 16

Завершені роботи:

  • Каскад 6 – завершено монтаж на поверхах: 11, 12, 13, 14

Монтаж примикання вітражних систем

  • Каскад 4 – роботи тривають на поверхах: 15–23

Монтаж мінеральної вати

  • Каскад 4 – утеплення фасаду мінеральною ватою на поверхах: 16–22

Паркінг

  • Монтаж парапетів – роботи ведуться на 2-му поверсі

Дошкільний навчальний заклад

  • Цегляна кладка стін – тривають роботи на 3-му та 4-му поверхах

Ми продовжуємо слідкувати за динамікою будівництва та будемо й надалі інформувати вас про всі важливі етапи. Дякуємо за інтерес до проєкту FJORD.

Довідка СтройОбзор: Новобудова ЖК FJORD. Забудовник компанія ENSO. АДРЕСА - Військовий проїзд, 8. РАЙОН - Печерський. МЕТРО - Дружби народів. КЛАС - бізнес. ПОВЕРХОВІСТЬ - 5-17, 21, 23, 30. АКТИВНІСТЬ - будується. ТЕХНОЛОГІЯ - монолітно-каркасна. ОПАЛЕННЯ - централізоване. ТЕРИТОРІЯ - закрита. ПАРКОВКА - підземна.
