Ход строительства Krona Park 2 - март 2026 года
Строительство жилого комплекса Krona Park 2 активно продолжается. На строительной площадке выполняются ключевые работы по монтажу инженерных систем, лифтового оборудования, внутридомовых сетей и светопрозрачных конструкций. Ниже представлен подробный отчет о состоянии работ в каждом из домов.

Дом 5
В доме №5 основные работы сосредоточены на прокладке инженерных коммуникаций. Выполняется монтаж магистральных систем водоснабжения, в частности стальных трубопроводов, уровень готовности которых составляет 85%.
Также продолжается устройство системы теплоснабжения (40%) и внутридомовой канализации (75%). Параллельно ведутся работы по монтажу современного лифтового оборудования, что является важным этапом подготовки дома к вводу в эксплуатацию.
Дом 8

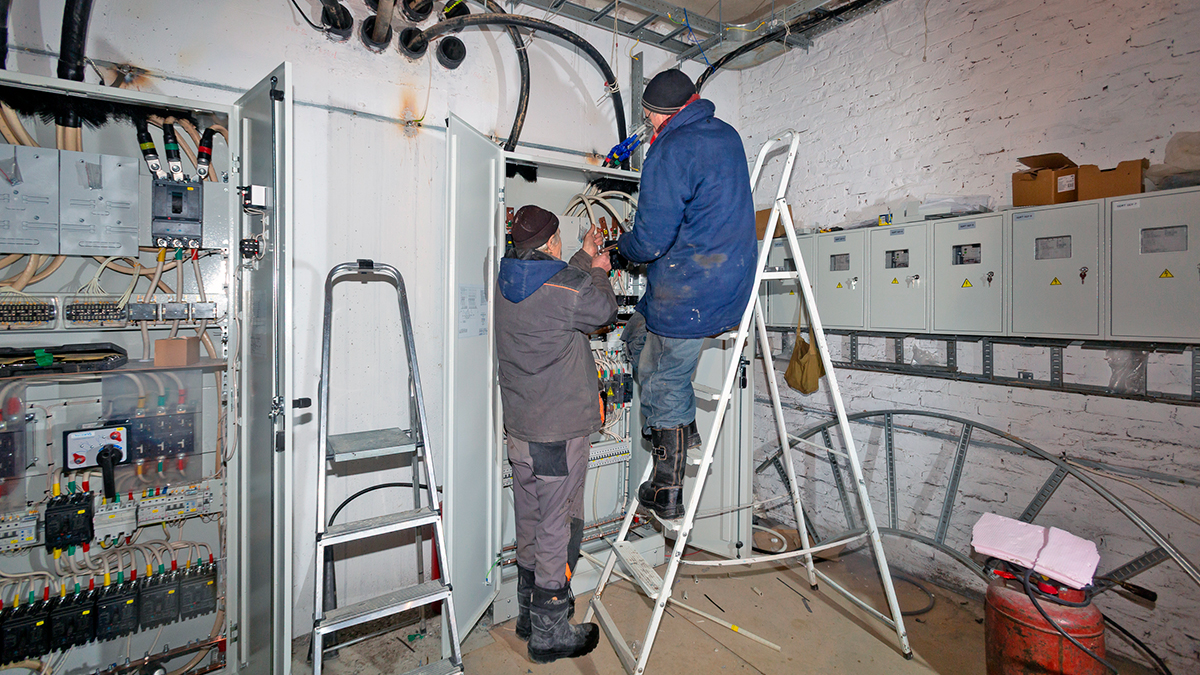

В доме №8 основной акцент сделан на инженерных системах противопожарной защиты. В настоящее время выполняются работы по монтажу автоматической пожарной сигнализации, систем автоматизации и диспетчеризации.
Одновременно продолжается устройство внутридомовых сетей электроснабжения и освещения, что обеспечит стабильное и безопасное энергоснабжение жителей. Начат монтаж закладных элементов внутренней системы связи для последующего подключения телекоммуникационных сервисов.
Дом 10
В доме №10 начата установка дверных блоков. Завершен монтаж вентиляционных решеток на кровле, что является важной составляющей системы вентиляции и микроклимата.
Активно выполняются работы по монтажу внутридомовых сетей:
- система отопления — готовность 50%;
- электроснабжение и освещение — 55%;
- система водоснабжения и канализации — 47%;
- противопожарные системы — 35%;
- слаботочные сети — 35%.
Комплексное выполнение этих работ формирует техническую готовность дома к последующим отделочным этапам.
Дом 12
В доме №12 завершен монтаж светопрозрачных конструкций в Секции №1. В Секции №2 монтаж оконных систем выполнен со 2 по 7 этаж, начата установка конструкций на 8 этаже.
Параллельно продолжаются работы по монтажу лифтового оборудования, что позволит обеспечить комфортное вертикальное сообщение в доме.
Итоги
Ход строительства Krona Park 2 в марте 2026 года соответствует запланированным графикам. Активная реализация инженерных, электротехнических, противопожарных и монтажных работ свидетельствует о системном подходе к возведению жилого комплекса и его подготовке к следующим этапам строительства.
Справка СтройОбзор: Новостройка ЖК KRONA PARK II. Комплекс бизнес-класса, который строится по принципу «город в городе». В KRONA PARK II возведут 16 домов и обеспечат всей необходимой инфраструктурой. ЗАСТРОЙЩИК — Альянс Новобуд. АДРЕС — Киевская область, г. Бровары, ул. Василия Симоненко, 32. КЛАСС — бизнес. ЭТАЖНОСТЬ — 8–10, 12–14, 17. СТАТУС — строится. ТЕХНОЛОГИЯ — монолитно-каркасная. ОТОПЛЕНИЕ — автономное. ТЕРРИТОРИЯ — закрытая от авто. ПАРКОВКА — стоянка, наземная многоуровневая.
