Ход строительства в ЖК BOSTON Creative House - февраль 2026

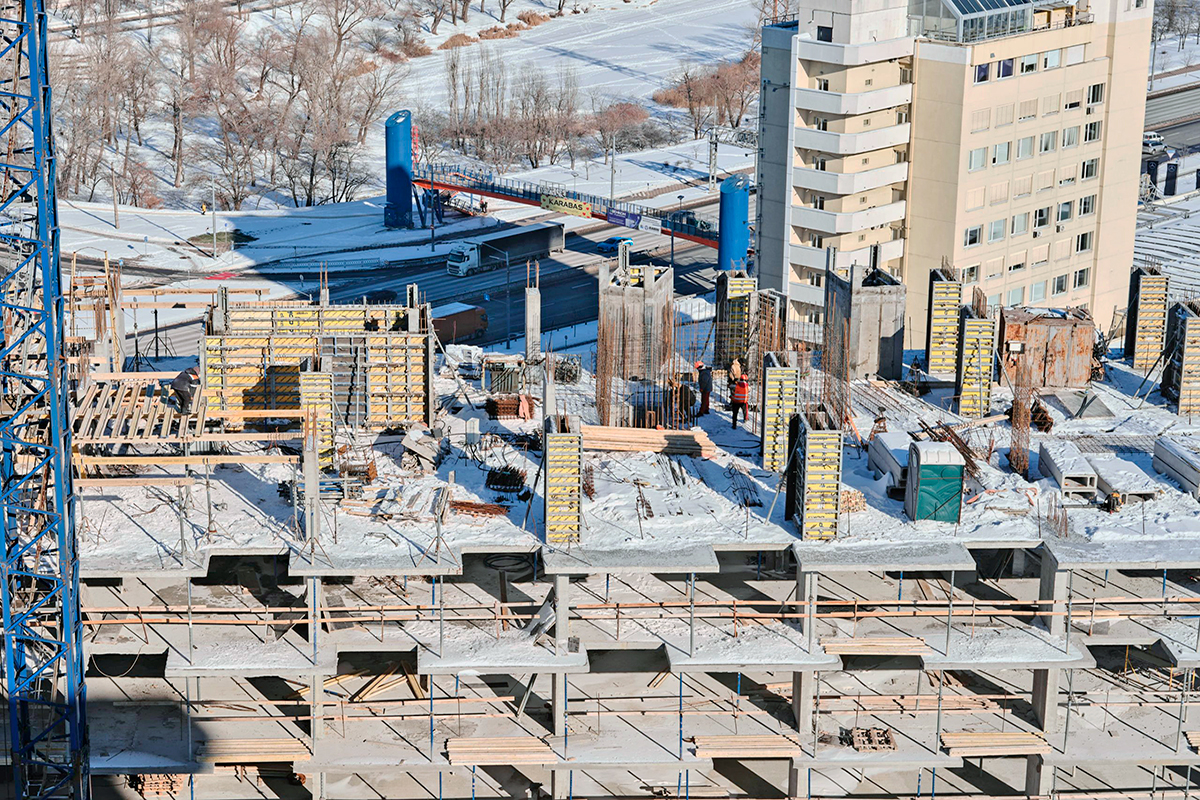

Февраль 2026 — строительство BOSTON Creative House продолжается в стабильном темпе. Зимний период не влияет на динамику работ: команда проекта последовательно реализует запланированные этапы, демонстрируя системный прогресс на всех пусковых комплексах.

Общая динамика строительства
Площадка работает в соответствии с графиком. Выполняются монолитные работы, кладка, фасадные системы, монтаж светопрозрачных ограждающих конструкций (СПОК), а также прокладка внутренних и внешних инженерных сетей. Параллельно ведутся отделочные работы и техническое оснащение здания.
1-й пусковой комплекс
- Кладочные работы: выполняются на уровнях -1 и 1–5 этажей.
- Фасадные работы: продолжается устройство системы «мокрый фасад» с 1 по 25 этажи.
- СПОК: монтаж светопрозрачных конструкций на 1–4 этажах.
- Балконы: продолжается установка металлоконструкций ограждений.
- Инженерные сети: монтаж внутренних (водоснабжение, канализация, отопление, электрика, пожаротушение) и внешних сетей с -1 по 25 этажи.
- Отделка: продолжаются работы по устройству полов в МОП (местах общего пользования).
- Двери: ведётся монтаж квартирных дверей.
- Кровельная котельная: продолжается обустройство и подготовка к установке оборудования.
- ИТП и насосная: осуществляется монтаж инженерного оборудования индивидуального теплового пункта и насосной станции.
2-й пусковой комплекс
- Кладка: работы продолжаются на 1–5 этажах.
- СПОК: установка светопрозрачных ограждающих конструкций на 1–5 этажах.
- Инженерные системы: монтаж внутренних сетей (водоснабжение, канализация, отопление, электрика, пожаротушение).
3-й пусковой комплекс
- Кладочные работы: выполняются на 6–7 этажах.
- Монолит: продолжаются монолитные работы на 18 этаже.
4-й пусковой комплекс
- Монолитные работы: выполняются на уровне 4 этажа.
Технический прогресс и качество выполнения
Особое внимание уделяется качеству строительно-монтажных работ, соблюдению технологических процессов и контролю на каждом этапе. Работы по фасадным системам, инженерным сетям и техническим узлам (ИТП, насосная, котельная) выполняются в соответствии с проектной документацией и строительными нормами.
BOSTON Creative House уверенно движется к завершению запланированных этапов. Каждый день работ приближает комплекс к готовности и вводу в эксплуатацию.
Следите за обновлениями, чтобы первыми узнавать о ходе строительства, новых этапах реализации и ключевых событиях проекта.
Справка СтройОбзор: Новостройка BOSTON CREATIVE HOUSE. Застройщик SAGA Development. АДРЕС — проспект Степана Бандеры, 14Б. РАЙОН — Оболонский. МЕТРО — Почайна. КЛАСС — комфорт. ЭТАЖНОСТЬ — 24. АКТИВНОСТЬ — строится. ТЕХНОЛОГИЯ — монолитно-каркасная. ОТОПЛЕНИЕ — котельная. ТЕРРИТОРИЯ — закрытая. ПАРКОВКА — подземная.
