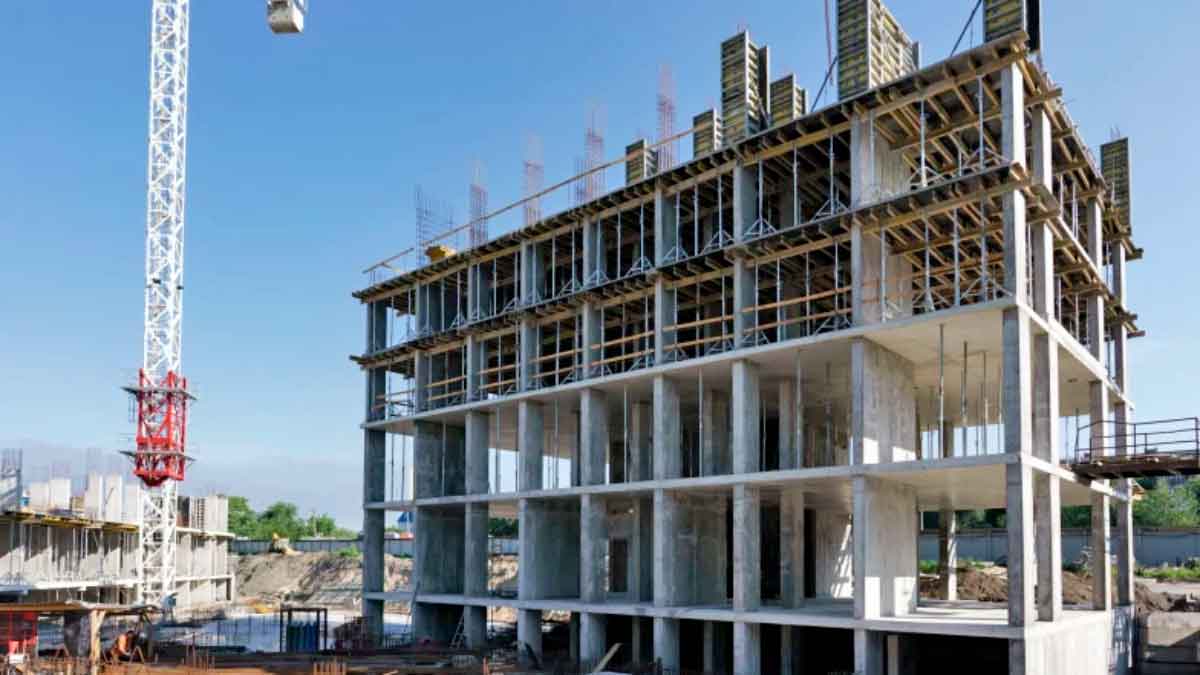

Ход строительства ЖК Brother в июле 2026 года: первая очередь активно возводится

Хід будівництва ЖК Brother у липні 2026 року: перша черга активно зводиться

Строительство ЖК Brother продолжается в соответствии с утвержденным графиком. Девелопер РІЕЛ последовательно реализует первую очередь жилого комплекса, выполняя монолитные, фундаментные и гидроизоляционные работы. В июле 2026 года на строительной площадке продолжается активное возведение секций, а также устройство конструкций стилобатной части будущего квартала.

Благодаря стабильным темпам строительства жилой комплекс постепенно переходит к новым этапам реализации. Работы одновременно ведутся сразу на нескольких секциях, что позволяет поддерживать высокие темпы выполнения строительных процессов.

Ход строительства ЖК Brother в июле 2026 года: первая очередь активно возводится

Что выполнено на строительстве ЖК Brother в июле 2026 года

Секция А1

В секции А1 завершено устройство каркаса цокольного этажа и вертикальных конструкций первого этажа. Также полностью выполнена вертикальная гидроизоляция стен подземной части дома и завершены работы по обратной засыпке, что является важным этапом подготовки к дальнейшему возведению надземной части здания.

Секция А2

В секции А2 завершено бетонирование фундаментной плиты, технического и цокольного этажей. Кроме того, строители выполнили вертикальную гидроизоляцию подземных конструкций и завершили обратную засыпку. Это создает необходимую основу для дальнейшего возведения монолитного каркаса дома.

Секция А3

В секции А3 уже забетонированы первый, второй и третий этажи. В настоящее время продолжается бетонирование вертикальных элементов четвертого этажа, что свидетельствует об активном продвижении монолитных работ и соблюдении графика строительства.

Стилобат первого пускового комплекса

На территории первого пускового комплекса завершено бетонирование плиты ростверка стилобата. Параллельно начато армирование вертикальных элементов стилобатной части, которая в будущем станет основой общественных пространств и внутренней инфраструктуры комплекса.

ЖК Brother — современный квартал возле озера Солнечное

ЖК Brother — это современный жилой квартал, который создается рядом с озером Солнечное. Концепция комплекса основана на идее Playground, где двор превращается в полноценное общественное пространство для отдыха, занятий спортом, общения и активного образа жизни.

Центральным элементом проекта станет пешеходная променада, которая пройдет через весь квартал и объединит жилые дома, зоны отдыха, спортивные площадки и места для встреч жителей. Открытые дворы без лишнего автомобильного движения, продуманное благоустройство территории, современная архитектура и функциональная инфраструктура формируют комфортную городскую среду для жизни.

Строительство ЖК Brother продолжается согласно плану, а каждый завершенный этап приближает будущих владельцев квартир к вводу первой очереди в эксплуатацию. Девелопер регулярно информирует о ходе работ, демонстрируя последовательное выполнение всех ключевых строительных процессов.
