Ход строительства ЖК Chalet в мае 2026 года: фасадные работы, паркинг и готовность секций
В жилом комплексе Chalet продолжаются активные строительные и отделочные работы. Девелопер Standard Development продолжает реализацию проекта в концепции современного жилья в альпийском стиле, уделяя особое внимание качеству фасадных решений, инженерных систем и благоустройства.
В мае 2026 года на строительной площадке работы ведутся сразу в нескольких секциях комплекса, а также в подземном паркинге. Часть процессов уже завершена, другие — находятся на активной стадии реализации.

Ход строительства паркинга ЖК Chalet
В подземном паркинге продолжаются инженерные работы. Строители выполняют устройство лотков для кабельно-проводниковой продукции, что является важным этапом подготовки внутренних коммуникаций и электросетей.
Работы проводятся в соответствии с современными техническими стандартами, что обеспечит надежность эксплуатации инженерных систем в будущем.
Первая секция ЖК Chalet: завершение фасадной отделки и сантехнических работ
В первой секции жилого комплекса завершен ряд важных этапов строительства и отделки.
Гранитный фасад и декоративная отделка
На 100% завершена уникальная стена из гранита, которая стала одним из ключевых архитектурных элементов комплекса. Также полностью выполнена декоративная фактурная штукатурка первой секции и смонтированы отливы.

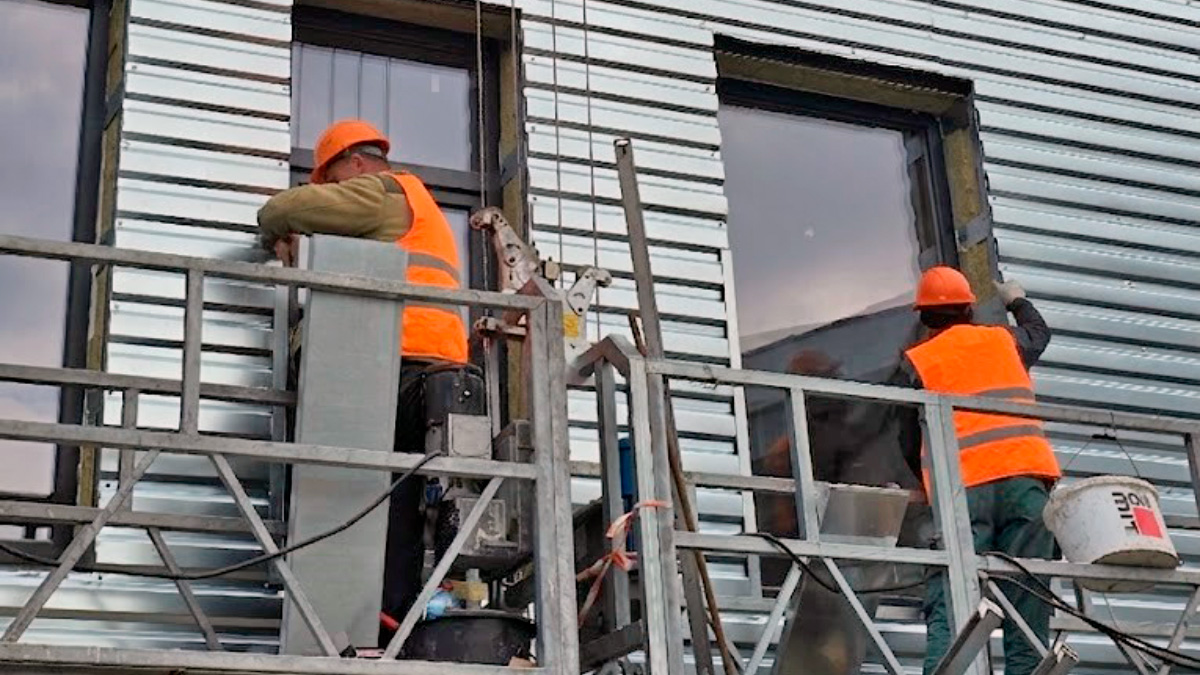

Кроме того, специалисты продолжают работы по отделке фасада в труднодоступных местах с привлечением промышленных альпинистов. Такой подход позволяет качественно завершить внешнюю отделку даже на сложных участках здания.
Монтаж сантехники в квартирах
В квартирах с ремонтом завершен монтаж черновой сантехники. Это важный этап внутренних работ, который приближает секцию к финальной готовности.
Вторая секция ЖК Chalet: премиальный фальцевый фасад и отделка мест общего пользования
Во второй секции активно продолжаются фасадные и внутренние отделочные работы.
Монтаж фальцевого фасада
На 55% выполнены работы по устройству премиального фальцевого фасада. Параллельно продолжается подготовка кассет для фальцевания, что позволит ускорить дальнейший монтаж фасадной системы.
Фальцевый фасад не только подчеркивает современную архитектуру комплекса, но и обеспечивает долговечность и эстетичный внешний вид здания.
Отделка внутренних пространств
Строители также выполняют декоративную штукатурку с текстурой «под дерево», которая поддерживает общую концепцию жилого комплекса в альпийском стиле.
На пяти этажах уже завершена укладка плитки в местах общего пользования. Работы во внутренних пространствах продолжаются согласно графику строительства.
Третья секция ЖК Chalet: строительство на уровне 18 этажа
В третьей секции продолжается возведение здания. В настоящее время строительная команда выполняла устройство наружных стен из керамоблока на уровне 18 этажа.
Работы ведутся в стабильном темпе, а конструктив комплекса постепенно приближается к следующим этапам строительства.
ЖК Chalet — современная новостройка в альпийском стиле
ЖК Chalet продолжает развиваться как современный жилой комплекс с продуманной архитектурой, качественными материалами и комфортной инфраструктурой для будущих жителей.
Девелопер и дальше активно реализует проект, сочетая современные строительные технологии, премиальные фасадные решения и атмосферу уютного жилья в альпийском стиле.
