Ход строительства ЖК Polar Park в Киеве: актуальные данные и прогресс работ май 2026

Хід будівництва ЖК Polar Park у Києві: актуальні дані та прогрес робіт травень 2026

ЖК Polar Park, который строится по адресу: г. Киев, ул. Петра Калнышевского, 2, — это современный жилой комплекс комфорт-класса от Интергал-Буд в Оболонском районе. Проект отличается масштабностью, продуманной архитектурой и сочетанием жилого пространства с развитой внутренней инфраструктурой.

Комплекс предусматривает строительство пяти домов со стилобатной частью, где разместятся коммерческие помещения, сервисы для жителей и подземный паркинг с функцией укрытия. Такой подход соответствует современным требованиям к безопасности, комфорту и автономности новостроек в Киеве.

Ход строительства ЖК Polar Park в Киеве: актуальные данные и прогресс работ май 2026

Преимущества ЖК Polar Park

  • выгодная локация в Оболонском районе Киева
  • удобная транспортная доступность к центру города
  • наличие подземного паркинга с укрытием
  • собственная инфраструктура в стилобате
  • современные технологии строительства

Ход строительства ЖК Polar Park — май 2026

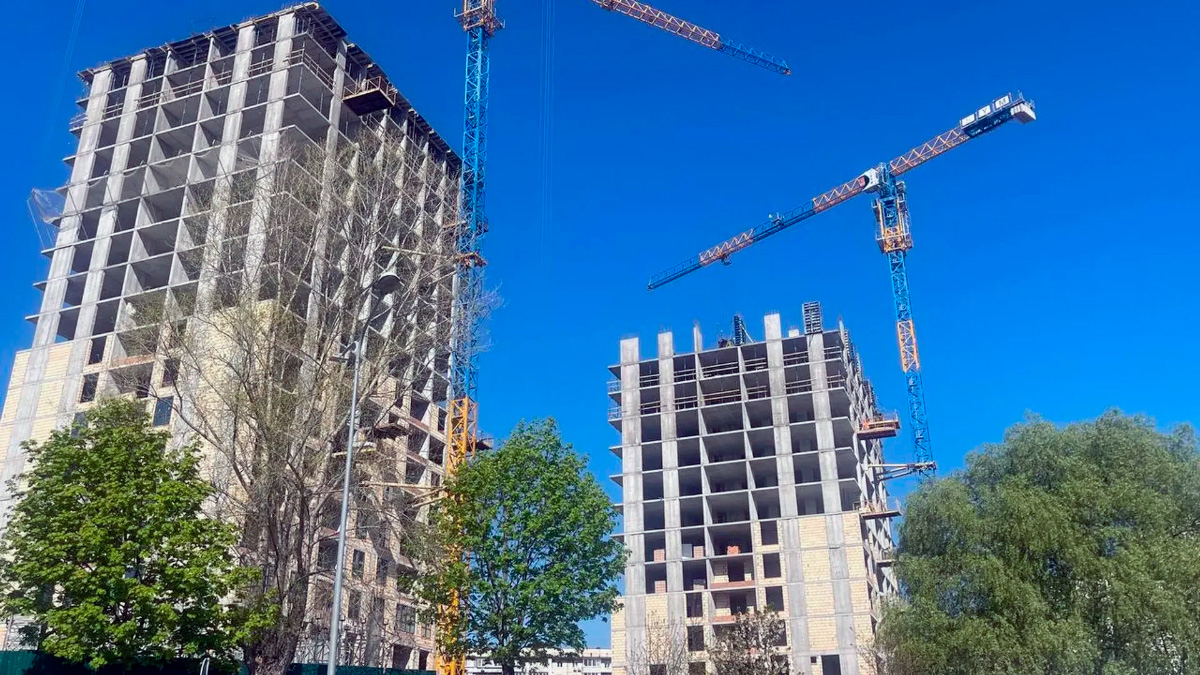

По состоянию на сегодня строительство жилого комплекса активно продолжается. Работы ведутся одновременно на нескольких секциях, что позволяет соблюдать график и постепенно переходить к следующим этапам.

Дом №1 — высокий уровень готовности

  • монолитный каркас — 92%
  • стены и перегородки — 61%
  • вентиляционные каналы и лестницы — 91%
  • монтаж окон (металлопластиковые конструкции) — 35%

Первый дом демонстрирует самый высокий уровень готовности среди всех очередей. Активно выполняются фасадные и внутренние работы, что свидетельствует о переходе к завершающим этапам строительства.

Дом №2 — активная фаза строительства

  • монолитный каркас — 67%
  • стены и перегородки — 35%
  • вентканалы и лестницы — 48%
  • установка окон — 12%

Второй дом находится на стадии интенсивного строительства. Основные конструктивные работы продолжаются, параллельно начата установка инженерных элементов.

Дом №3 — формирование конструкций

  • монолитный каркас — 48%
  • стены и перегородки — 20%
  • вентиляционные системы и лестницы — 19%

В третьем доме продолжается формирование основных конструкций. После завершения монолитных работ темпы строительства существенно ускорятся.

Состояние строительства подземного паркинга

  • фундаментная плита — 100%
  • монолитный каркас паркинга — 45%

Подземный паркинг является важной частью комплекса, так как выполняет не только функцию хранения автомобилей, но и служит укрытием для жителей. Это значительно повышает уровень безопасности жилого комплекса.

Инфраструктура и концепция комплекса

ЖК Polar Park реализуется по принципу «город в городе». В стилобатной части планируется размещение:

  • магазинов и супермаркетов
  • кафе и заведений питания
  • детских игровых зон
  • сервисных служб

Благодаря этому жители получат доступ ко всем необходимым услугам без необходимости покидать территорию комплекса.
