Ход строительства ЖК Stanford в июле 2026 года: актуальный отчет о выполненных работах

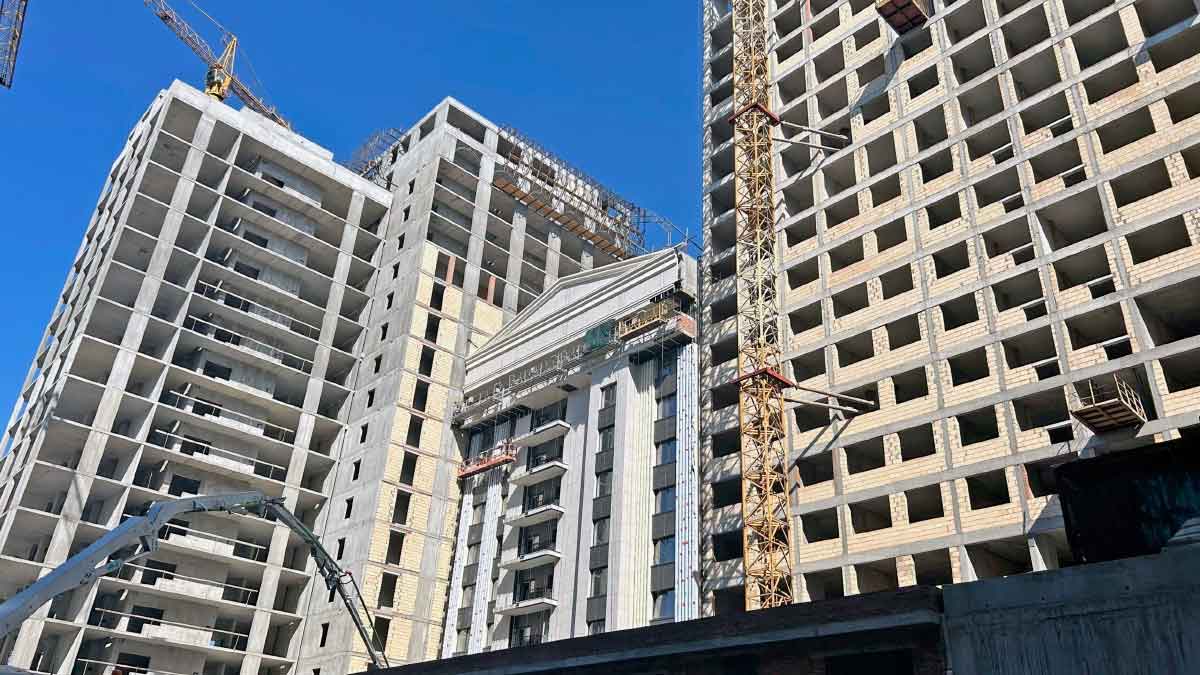

Строительство ЖК Stanford продолжается в соответствии с утвержденным графиком. В течение июля 2026 года на строительной площадке активно выполнялись монолитные работы, кирпичная кладка, монтаж оконных конструкций, прокладка инженерных коммуникаций, устройство фасадов и строительство подземного паркинга. Ежемесячный отчет от Perfect Group демонстрирует стабильный прогресс реализации жилого комплекса и подтверждает высокие темпы выполнения строительно-монтажных работ.
За отчетный период на объекте было использовано 246,43 м³ бетона, а также выполнено 320 м³ внутренней и наружной кирпичной кладки. Работы ведутся одновременно на нескольких секциях комплекса, что позволяет эффективно продвигаться к следующим этапам строительства.

Основные результаты строительства ЖК Stanford в июле 2026 года
- Принято 246,43 м³ бетона.
- Выполнено 320 м³ кирпичной кладки.
- Продолжается установка современных оконных конструкций.
- Завершаются фасадные работы на отдельных секциях.
- Продолжается монтаж инженерных сетей.
- Активно ведется строительство подземного паркинга.
Ход строительства по секциям
Секция 101
В первой секции выполнено 250 м³ кирпичной кладки. Строители продолжают оформление арочных оконных проемов с дополнительным металлическим усилением конструкций. Эти работы являются важным этапом подготовки здания к дальнейшему монтажу фасадных элементов и установке окон.
Секция 102
В секции 102 выполнено 20 м³ кирпичной кладки. Практически завершена установка оконных конструкций, что позволяет переходить к следующим внутренним работам.
Также на завершающей стадии находится прокладка основных инженерных коммуникаций:
- канализация;
- водоснабжение;
- теплоснабжение.
Одновременно завершается отделка фасада со стороны внутреннего двора. Полностью выполнена стяжка пола на этажах, а следующим этапом станет укладка плитки на лестничных клетках и в местах общего пользования.
Секция 103
В этой секции выполнено 50 м³ кирпичной кладки. Кроме того, началась установка оконных конструкций, что свидетельствует о переходе строительства к следующему этапу выполнения работ.
Секция 109
На секции 109 активно продолжаются монолитные работы. По состоянию на июль 2026 года восьмой жилой этаж выполнен на 50%. Строители продолжают бетонирование несущих конструкций в соответствии с технологическим графиком.
Строительство подземного паркинга
Важные работы продолжаются и на подземном паркинге жилого комплекса. На сегодняшний день завершается бетонирование плиты перекрытия над минус первым этажом — готовность составляет 50%.
Для выполнения этого этапа уже принято 116,8 м³ бетона. После завершения бетонирования строители перейдут к следующим работам по формированию конструкций паркинга.
ЖК Stanford: стабильное продвижение строительства
Июль 2026 года стал еще одним продуктивным месяцем для строительства ЖК Stanford. Высокие темпы монолитных работ, активное выполнение кирпичной кладки, установка окон, завершение фасадных работ и развитие инженерной инфраструктуры свидетельствуют о последовательном продвижении проекта.
Ежемесячное обновление хода строительства позволяет будущим владельцам квартир и инвесторам следить за всеми этапами реализации жилого комплекса. Впереди — продолжение внутренних отделочных работ, развитие подземного паркинга, монтаж инженерных систем и дальнейшее выполнение монолитных конструкций в следующих секциях.
