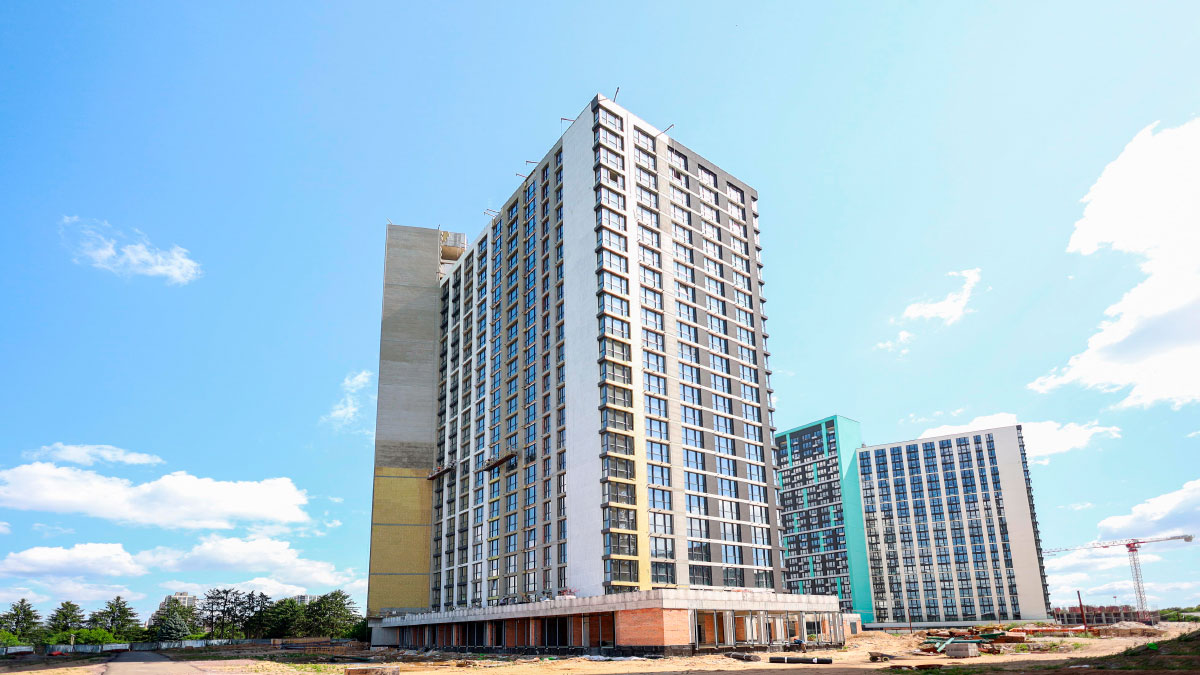

ЖК «Діброва Парк»: оновлення будівництва на липень 2025 року

Шановні інвестори та майбутні мешканці! Раді поділитися актуальними новинами з будівельного майданчика житлового комплексу «Діброва Парк». У липні 2025 року роботи на об'єкті активно просуваються згідно з графіком. Нижче наведено детальну інформацію щодо стану будівництва будинків №8 та №9.
Будинок 8
- Кладка стін та внутрішніх перегородок – 75%.
- Монтаж покрівлі – 66%.
- Встановлення віконних блоків – 75%.
- Монтаж дверних блоків – 22%.
- Зовнішнє оздоблення фасаду – 11%.
- Монтаж внутрішніх інженерних систем – 35%.
- Встановлення ліфтів – 65%.
- Монтаж зовнішніх інженерних мереж – 15%.
Будівництво триває відповідно до затвердженого плану. У найближчі тижні заплановано активізацію фасадних та внутрішніх робіт.
Будинок 9
- Монтаж дверних блоків – завершено.
- Внутрішні інженерні системи – 99%.
- Зовнішнє оздоблення фасаду – завершено.
- Встановлення ліфтів – 99%.
- Зовнішні інженерні мережі – 94%.
- Благоустрій прилеглої території – 85%.
Будинок №9 наближається до фінального етапу реалізації. Найближчим часом очікується завершення усіх технічних робіт та фіналізація благоустрою.
Слідкуйте за нашими оновленнями, аби бути в курсі останніх подій на будівництві ЖК «Діброва Парк». Дякуємо за вашу довіру!
Довідка СтройОбзор: Новобудова ЖК DIBROVA PARK . Забудовник IB Alliance . АДРЕСА - вул. Північно-Сирецька. РАЙОН - Подільський. МЕТРО - Сирець. КЛАС - комфорт. ПОВЕРХОВІСТЬ - 23,26; 10 будинків. АКТИВНІСТЬ - будується. ТЕХНОЛОГІЯ - монолитно-каркасная. ОПАЛЕННЯ - котельня. ТЕРИТОРІЯ - відкрита. ПАРКОВКА - наземна, багаторівнева.
Новини на цю тему
- ЖК «Діброва Парк»: оновлення будівництва на червень 2025 року
- ЖК «Діброва Парк»: розпочато оформлення права власності для будинку №5
- ЖК «Діброва Парк»: оновлення будівництва на травень 2025
- ЖК «Діброва Парк»: оновлення будівництва на квітень 2025
- «Діброва Парк» після ракетного удару: відновлення завершено
- Видача ключів у будинках №5 та №6 ЖК «Діброва Парк»
