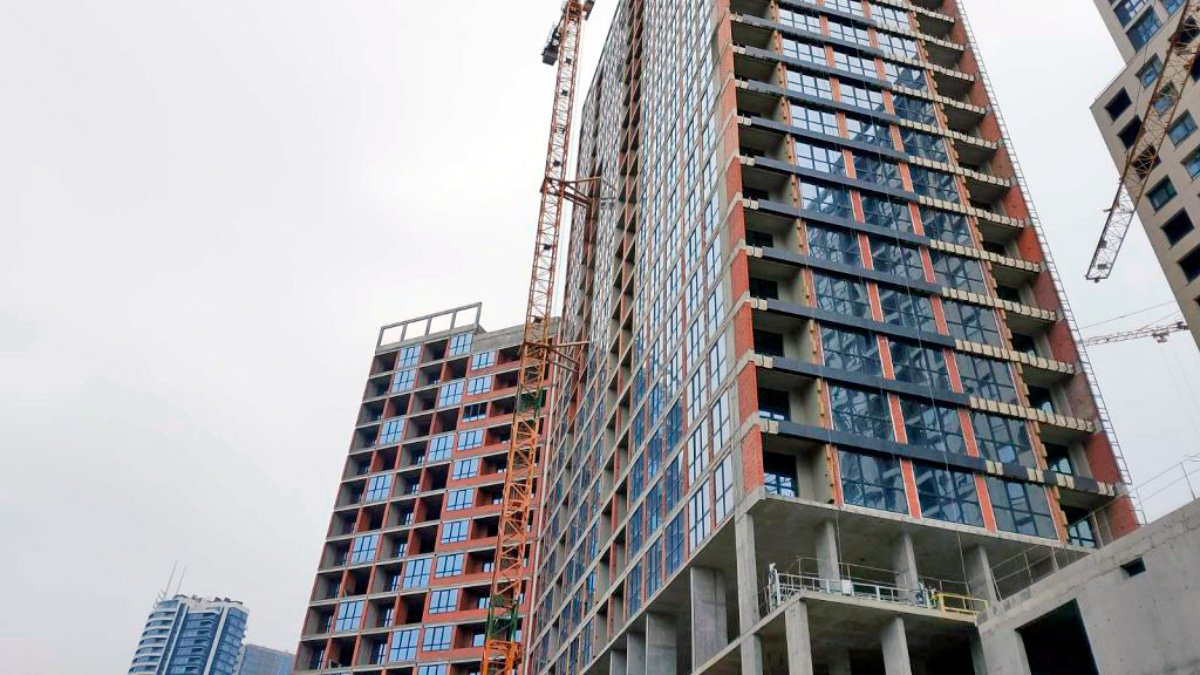

ЖК «Greenville на Печерске»: актуальный ход строительства – январь 2026
По состоянию на январь 2026 года строительство жилого комплекса «Greenville на Печерске» продолжается в соответствии с утверждённым графиком. На объекте активно выполняются фасадные, инженерные и внутренние отделочные работы, а также продолжается возведение конструктивных элементов отдельных секций и подземного паркинга.
Текущий отчёт отражает фактический уровень готовности ключевых этапов строительства, что является важным показателем для инвесторов, будущих жителей и всех, кто следит за развитием новостроек на Печерске.

Секция 6: инженерные сети и фасадные работы
В секции 6 завершена значительная часть внутренних и инженерных работ. Полностью выполнено остекление на этажах с 11 по 23, что позволяет перейти к активной фазе внутренней отделки помещений.
- Остекление на 11–23 этажах — 100%
- Монтаж утеплителя вентилируемого фасада (со стороны внутреннего двора) — 100%
- Армирование и утепление «мокрого» фасада на 15, 17, 19, 23 этажах — 100%
- Монтаж керамогранитной плитки фасада — 50%
- Устройство кровли здания — 75%
Также в секции полностью смонтированы основные инженерные системы жилого комплекса: стояки отопления, водоснабжения, канализации и противопожарного водопровода. На этажах 15–18 завершено устройство стяжки пола, на отдельных уровнях выполнена штукатурка стен.
Секция 7: завершение кровельных работ
В секции 7 полностью завершено устройство верхнего слоя гидроизоляции кровли. Это важный этап, обеспечивающий долговечность здания и защиту конструкций от атмосферных воздействий.
- Гидроизоляция кровли (верхний слой) — 100%
Секция 9: возведение монолитного каркаса
В секции 9 продолжается активная фаза монолитных работ. Полностью завершено устройство пилонов, несущих стен и плит перекрытия на этажах с 7 по 9.
- Пилоны и стены на 7–9 этажах — 100%
- Плиты перекрытия на 7–8 этажах — 100%
Завершение данного этапа создаёт основу для дальнейшего увеличения этажности и монтажа инженерных систем.
Паркинг: динамика строительных работ
Строительство подземного паркинга ЖК «Greenville на Печерске» находится на стадии активного выполнения конструктивных работ. На минус втором уровне возведение наружных и внутренних стен выполнено более чем наполовину.
- Наружные и внутренние стены на -2 этаже — 60%
Итоги
По состоянию на январь 2026 года ход строительства ЖК «Greenville на Печерске» демонстрирует стабильный прогресс по всем направлениям — от фасадных работ и монтажа инженерных сетей до возведения конструктивных элементов и обустройства паркинга.
Регулярное обновление статуса работ подтверждает системный подход к реализации проекта и соответствует ожиданиям рынка премиальной жилой недвижимости Киева.
Справка СтройОбзор: новостройка ЖК Greenville на Печерске. Застройщик Greenville. АДРЕС - пер. Новопечерский, 5. РАЙОН - Печерский. МЕТРО - Печерская. КЛАСС - бизнес. ЭТАЖНОСТЬ - 11–25. АКТИВНОСТЬ - строится. ТЕХНОЛОГИЯ - монолитно-каркасная. ОТОПЛЕНИЕ - котельная. ТЕРРИТОРИЯ - закрытая. ПАРКОВКА - наземная, многоуровневая, подземная.
