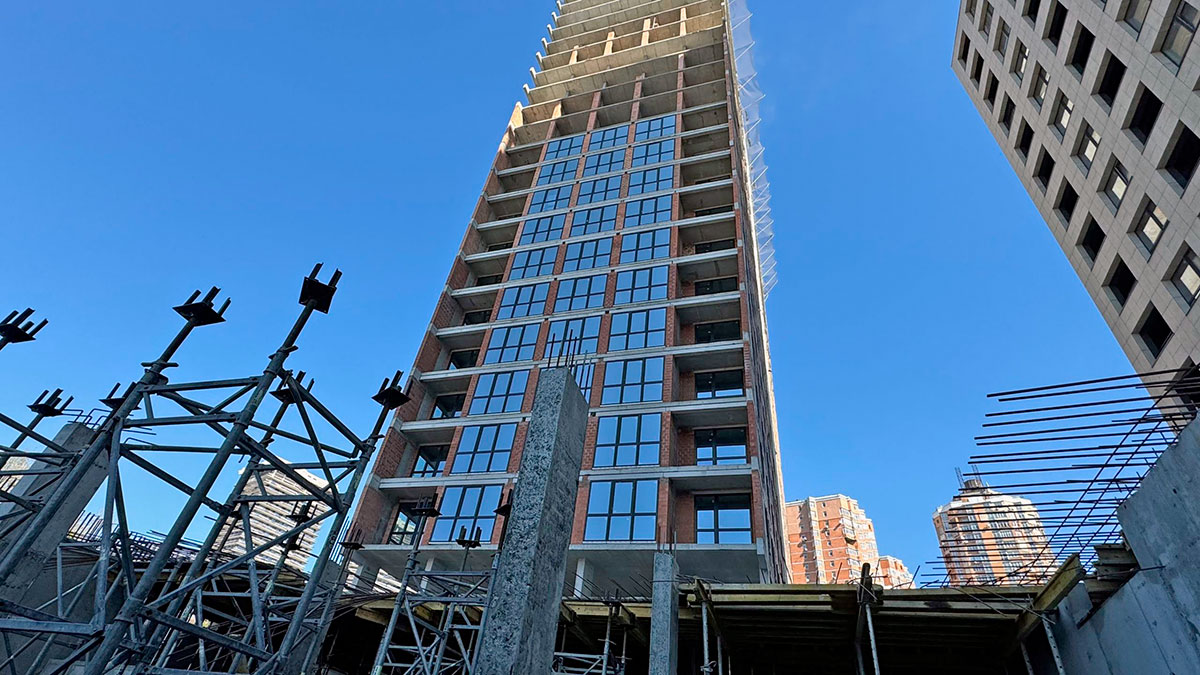

ЖК «Greenville на Печерську»: хід будівництва у червні 2025

Компанія Greenville продовжує активні будівельні роботи на майданчику житлового комплексу «Greenville на Печерську». Нижче подаємо детальний звіт про стан будівництва станом на червень 2025 року.
Секція 6
- Зовнішні стіни на 16–23 поверхах (торець) – 100%
- Внутрішні стіни на 8 поверсі – 100%
- Внутрішні стіни на 9 поверсі – 50%
- Внутрішні стіни на 10 поверсі – 20%
- Вентиляційні блоки на 10–14 поверхах – 100%
- Скління на 10 поверсі – 100%
Секція 7
- Монолітний каркас будинку – 100%
- Залізобетонні конструкції на покрівлі – 100%
- Зовнішні стіни на 4 поверсі – 100%
- Зовнішні стіни на 6–9 поверхах – 100%
- Зовнішні стіни на 10–13 поверхах – 80%
- Внутрішні стіни на 4–5 поверхах – 100%
- Внутрішні стіни на 6 поверсі – 80%
- Скління на 2 поверсі – 85%
Секція 9
- Влаштування паль – 100%
Паркінг 2
- Плита на 1 поверсі (ділянка 2) – 100%
- Плита перекриття – 4 поверх ліфтового боксу – 100%
- Стіни на -4 поверсі (комерція) – 100%
Будівництво триває згідно з графіком, з дотриманням усіх технічних норм і вимог. Команда Greenville дякує за вашу довіру та продовжує інформувати про кожен етап реалізації проєкту.
Довідка СтройОбзор: новобудова ЖК Greenville на Печерську. Забудовник Greenville. АДРЕСА - пер. Новопечерский, 5. РАЙОН - Печерський. МЕТРО - Печерська. КЛАС - бізнес. ПОВЕРХОВІСТЬ - 11-25. АКТИВНІСТЬ - будується. ТЕХНОЛОГІЯ - монолітно-каркасна. ОПАЛЕННЯ - котельня. ТЕРИТОРІЯ - закрита. ПАРКОВКА - наземна, багаторівнева, підземна.
Новини на цю тему
- ЖК «Greenville на Печерську»: хід будівництва у травні 2025
- Будівництво ЖК "Greenville на Печерську": оновлення за квітень 2025 року
- Будівництво ЖК "Greenville на Печерську": оновлення за березень 2025 року
- Будівництво ЖК "Greenville на Печерську": оновлення за лютий 2025 року
- Будівництво ЖК Greenville на Печерську: Січневий прогрес та новини
- Будівництво ЖК Greenville на Печерську йде за планом: Прогрес за грудень 2024
