ЖК SVITLO PARK: оновлення будівництва на квітень 2025 року

SVITLO PARK

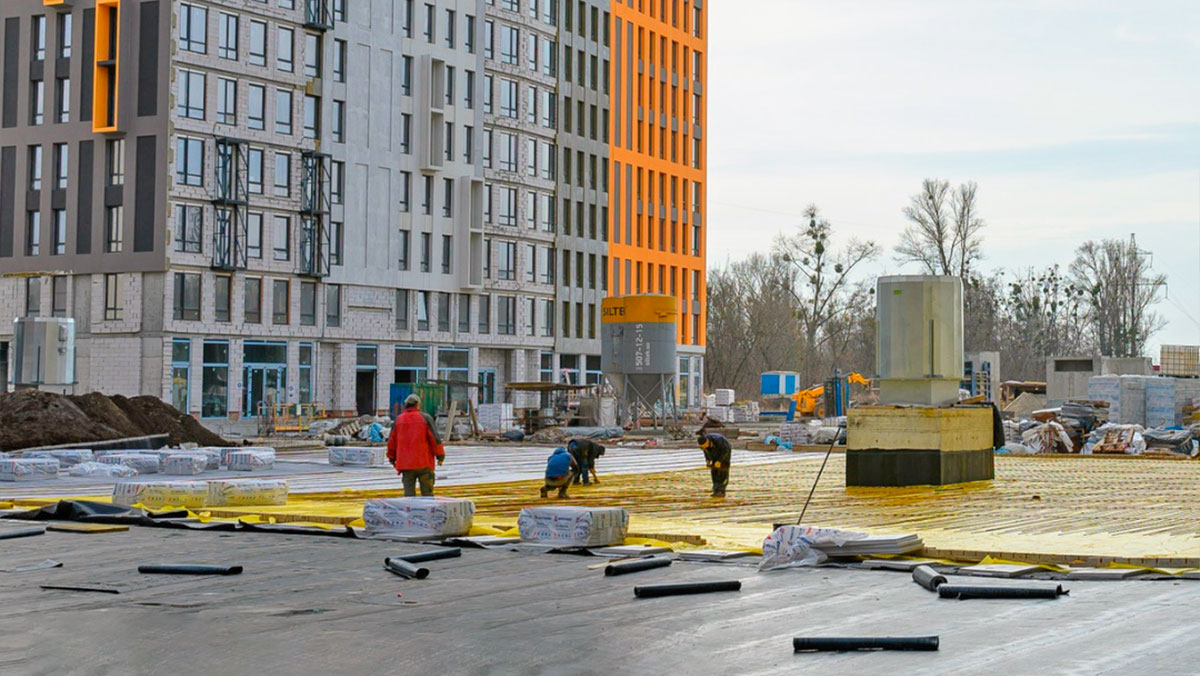

Компанія ФУТУРА ХАТА активно продовжує реалізацію проєкту житлового комплексу ЖК SVITLO PARK. З наближенням весняного сезону роботи на будівельному майданчику значно активізувалися. Представляємо актуальний звіт про стан будівництва на квітень 2025 року.

SVITLO PARK

Будинок 7

  • Влаштування стояків К2 – виконано на 50%
  • Штукатурні роботи в підвалі – виконано на 75%
  • Влаштування стяжки (2-6 поверхи) – виконано на 100%
  • Монтаж труб опалення підлоги (2-5 поверхи) – виконано на 100%
  • Влаштування внутрішньоквартирних комунікацій опалення підлоги (2-5 поверхи) – виконано на 100%

Будинок 8

  • Штукатурні роботи (4-8, 15-20 поверхи) – виконано на 100%
  • Штукатурні роботи в підвалі – виконано на 100%
  • Влаштування стяжки (4-15 поверхи) – виконано на 100%
  • Монтаж труб опалення підлоги (4-20 поверхи) – виконано на 100%
  • Влаштування внутрішньоквартирних комунікацій опалення підлоги (4-20 поверхи) – виконано на 100%

Паркінг (1-6 секції)

  • Влаштування вентиляції – виконано на 90%
  • Влаштування пожежної сигналізації – виконано на 50%
  • Влаштування спринклерного пожежогасіння – виконано на 100%
  • Влаштування підлоги – виконано на 80%
  • Влаштування електропостачання – виконано на 20%

Плани на найближчий час

У наступні тижні компанія «ФУТУРА ХАТА» планує завершити роботи з вентиляції та пожежної сигналізації у паркінгу, а також продовжити внутрішні оздоблювальні роботи в будинках 7 та 8. Залучено додаткові ресурси для забезпечення своєчасного виконання робіт.

Слідкуйте за новинами та оновленнями на нашому сайті, щоб бути в курсі всіх етапів реалізації проєкту ЖК SVITLO PARK.

Довідка СтройОбзор: Новобудова ЖК SVITLO PARK. Забудовник ФУТУРА ХАТА. АДРЕСА - Наддніпрянське шосе, 2а. РАЙОН - Голосіївський. МЕТРО - Видубичі. КЛАС - комфорт. ПОВЕРХОВІСТЬ - 10-26; 23 будинки. АКТИВНІСТЬ - будується. ТЕХНОЛОГІЯ - монолітно-каркасна. ОПАЛЕННЯ - централізоване. ТЕРИТОРІЯ - закрита. ПАРКОВКА - підземна.
