Хід будівництва ЖК «Діброва Парк»: жовтень 2025

Діброва Парк

Осінь у розпалі, а разом із нею активно тривають роботи на будівельному майданчику житлового комплексу «Діброва Парк». Команда забудовника продовжує зводити сучасний житловий простір, дотримуючись встановлених термінів і високих стандартів якості. Нижче – детальний звіт про стан виконання робіт за жовтень 2025 року.

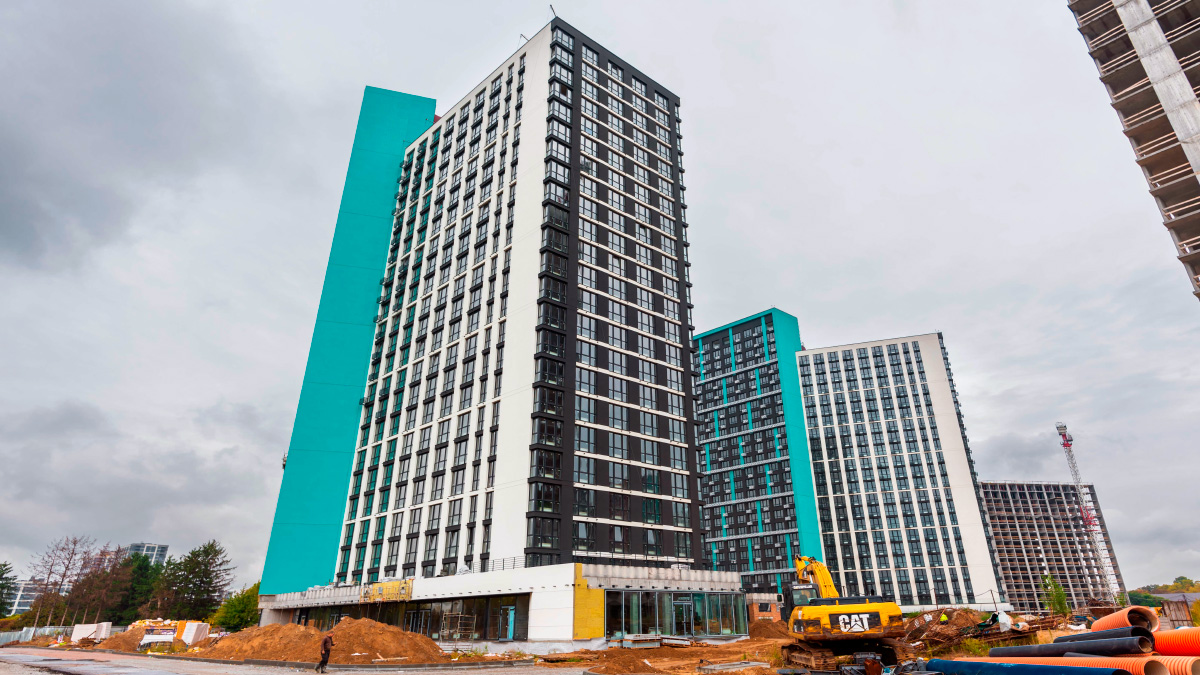

Діброва Парк

Будинок №7

  • Кладка стін та перегородок виконана на 14%.
  • Влаштування покрівлі – 25%.
  • Розпочато монтаж внутрішніх інженерних систем (електрика, водопостачання, вентиляція).

Будівельна команда поступово нарощує темпи робіт, готуючись до наступних етапів – встановлення вікон, дверей і зовнішніх комунікацій. Роботи ведуться відповідно до затвердженого графіка.

Будинок №8

  • Кладка стін та перегородок – 99%.
  • Влаштування покрівлі – 75%.
  • Монтаж віконних блоків – 95%.
  • Встановлення дверних блоків – 95%.
  • Зовнішнє оздоблення фасаду – 62%.
  • Внутрішні інженерні системи – 65%.
  • Встановлення ліфтів – 94%.
  • Зовнішні інженерні мережі – 17%.

У восьмому будинку вже можна побачити майже завершений вигляд майбутнього житлового комплексу. Зовнішні фасадні роботи поступово підходять до фіналу, а всередині будівлі активно триває встановлення інженерних систем, оздоблення спільних зон та підготовка до благоустрою прилеглої території.

Плани на найближчий період

У листопаді заплановано продовження робіт із фасадного оздоблення, монтажу систем опалення та завершення покрівельних конструкцій. Також розпочнеться активна фаза благоустрою прибудинкової території, озеленення та підготовка до підключення комунікацій.

ЖК «Діброва Парк» – це сучасний житловий простір, створений із турботою про комфорт, безпеку та екологічність. Слідкуйте за нашими оновленнями, щоб першими дізнаватись про прогрес будівництва та запуск нових секцій комплексу.

Дізнатись більше про проєкт можна на сторінці комплексу за посиланням.

Довідка СтройОбзор: Новобудова ЖК DIBROVA PARK . Забудовник IB Alliance . АДРЕСА - вул. Північно-Сирецька. РАЙОН - Подільський. МЕТРО - Сирець. КЛАС - комфорт. ПОВЕРХОВІСТЬ - 23,26; 10 будинків. АКТИВНІСТЬ - будується. ТЕХНОЛОГІЯ - монолитно-каркасная. ОПАЛЕННЯ - котельня. ТЕРИТОРІЯ - відкрита. ПАРКОВКА - наземна, багаторівнева.
