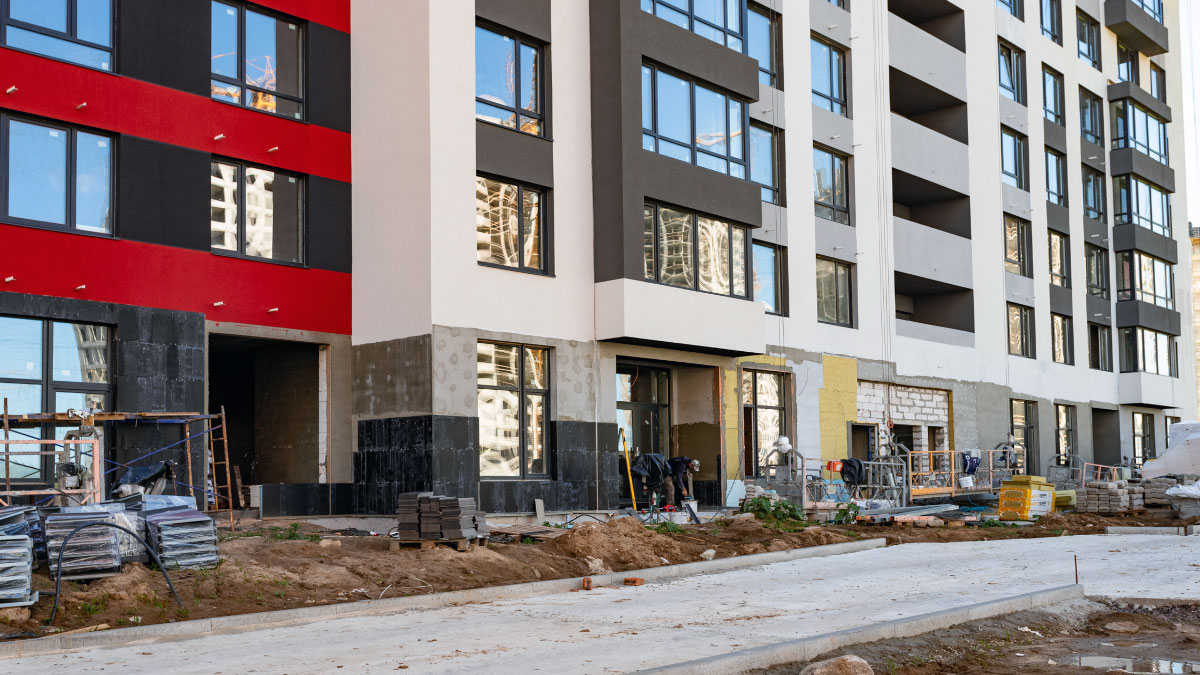

Хід будівництва ЖК "Варшавський 3" – Липень 2025

Варшавський 3

Розпочинаємо липневий огляд стану будівельних робіт на майданчику житлового комплексу "Варшавський 3". Наші фахівці продовжують активну роботу на всіх чергах проєкту. Нижче наведено детальний звіт по кожному будинку:

Варшавський 3

Будинок 10.2

Вид робіт Готовність
Кладка стін та перегородок 98%
Покрівля 85%
Віконні блоки 91%
Дверні блоки 82%
Фасади 85%
Внутрішні інженерні системи 90%
Зовнішні інженерні мережі 88%
Ліфти 96%
Благоустрій території 49%

Будинок 10.3

Вид робіт Готовність
Кладка стін та перегородок 100%
Покрівля 98%
Віконні блоки 99%
Дверні блоки 99%
Фасади 95%
Внутрішні інженерні системи 94%
Зовнішні інженерні мережі 95%
Ліфти 96%
Благоустрій території 38%

Будинок 10.4

Вид робіт Готовність
Покрівля 99%
Віконні блоки 98%
Дверні блоки 98%
Фасади 95%
Внутрішні інженерні системи 92%
Зовнішні інженерні мережі 95%
Ліфти 96%
Благоустрій території 50%

Будинок 10.5

Будівельні роботи активно тривають:

  • Каркас будівлі – 98%
  • Кладка стін та перегородок – 69%
  • Покрівля – 18%
  • Віконні блоки – 20%
  • Розпочато роботи з влаштування внутрішніх інженерних систем
  • Зовнішні інженерні мережі – 15%

Будинок 10.7

  • Каркас будівлі – 33%
  • Розпочато кладку стін та перегородок

Будинок 10.10

  • Кладка стін та перегородок – 39%
  • Розпочато роботи з влаштування внутрішніх інженерних систем
  • Влаштування віконних блоків – 6%
  • Зовнішні інженерні мережі – 20%

Готові будинки

Будинки 7.8 – будівництво завершено.

Будинки 7.4, 7.5, 7.6 та 10.1 – введено в експлуатацію. Майбутні мешканці вже можуть готуватися до заселення!

Слідкуйте за оновленнями — ми продовжуємо активно працювати над створенням комфортного житлового простору для вас.

Довідка СтройОбзор: Новобудова ЖК Варшавський-3, забудовник - «Stolitsa Group» АДРЕСА - вул. Межева. РАЙОН - Подільський. МЕТРО - Сирець. КЛАС - эконом. ПОВЕРХОВІСТЬ - 9-25. АКТИВНІСТЬ - будується.
