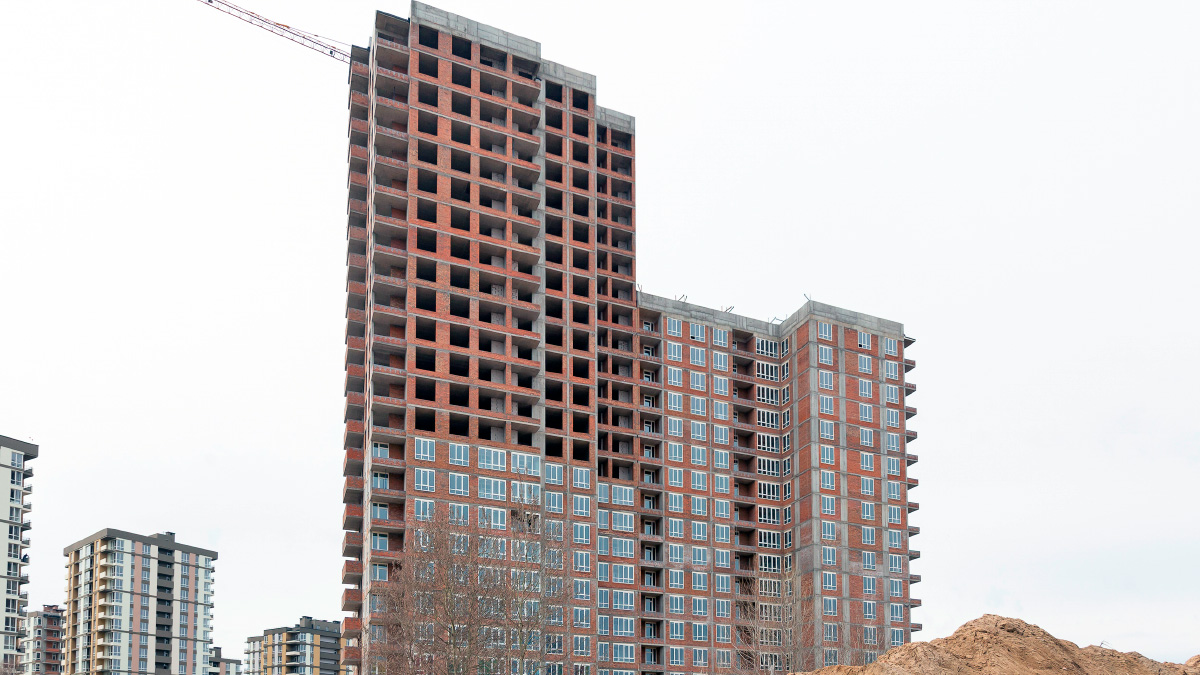

ЖК Krona Park 2 в Броварах продолжает активно строиться. По состоянию на апрель 2026 года на строительной площадке ведутся масштабные работы по монтажу инженерных сетей, фасадной отделке, установке лифтового оборудования и внутренним отделочным процессам.

Предлагаем подробный обзор хода строительства по каждому дому жилого комплекса.

Ход строительства ЖК Krona Park 2 — апрель 2026 года

Дом №5 — инженерные сети и утепление фасада

В доме №5 выполняются ключевые работы по устройству внутренних инженерных систем:

  • монтаж магистральных систем водоснабжения — готовность 95%;
  • система теплоснабжения — 80%;
  • канализационные сети — 90%.

Также продолжается установка лифтового оборудования, в частности монтаж этажных дверей лифтов. Начаты работы по утеплению фасада, что является важным этапом повышения энергоэффективности здания.

Дом №8 — фасадные и отделочные работы

В доме №8 активно выполняются фасадные и внутренние отделочные работы:

Состояние фасадных работ:

  • Секция 1 — 90%;
  • Секция 2 — 80%;
  • Секция 3 — 70%.

Штукатурные работы:

  • Секция 1 — 10%;
  • Секция 3 — 70%.

Параллельно выполняются работы по монтажу инженерных систем:

  • системы противопожарной защиты (пожарная сигнализация, диспетчеризация);
  • внутридомовые сети электроснабжения;
  • системы освещения.

Дом №10 — внутренние работы и коммуникации

В доме №10 основной акцент сделан на внутренние отделочные работы и монтаж коммуникаций:

  • установка дверных блоков;
  • отделка полов керамогранитной плиткой;
  • штукатурные работы — 70%.

Состояние инженерных сетей:

  • система отопления — 80%;
  • электроснабжение и освещение, монтаж этажных щитов — 70%;
  • водоснабжение и канализация — 55%;
  • противопожарные системы — 35%;
  • слаботочные сети — 35%.

Также уже установлено оборудование индивидуального теплового пункта (ИТП), что обеспечит автономное отопление дома.

Дом №12 — монтаж конструкций и фасадные работы

В доме №12 завершён монтаж светопрозрачных конструкций в Секции №1. В Секции №2 продолжается установка оконных систем — работы выполнены с 2 по 10 этаж, начат 11 этаж.

Кроме того:

  • продолжается монтаж лифтового оборудования;
  • начаты работы по утеплению фасадов.

ЖК Krona Park 2 — характеристики и преимущества комплекса

Справка СтройОбзор: Krona Park 2 — это современный жилой комплекс бизнес-класса в городе Бровары, реализуемый по концепции «город в городе». Проект предусматривает комплексную застройку территории с полной инфраструктурой для комфортной жизни.

  • Застройщик: Альянс Новобуд;
  • Локация: Киевская область, г. Бровары, ул. Василия Симоненко, 32;
  • Класс: бизнес;
  • Технология строительства: монолитно-каркасная;
  • Этажность: 8–10, 12–14, 17 этажей;
  • Отопление: автономное;
  • Территория: закрыта от автомобилей;
  • Паркинг: наземный и многоуровневый.

Выводы и динамика строительства

Состояние строительства ЖК Krona Park 2 демонстрирует стабильную динамику. Активно ведутся как внешние (фасадные), так и внутренние работы, включая инженерные коммуникации, что свидетельствует о системном подходе к реализации проекта.

Благодаря использованию современных технологий строительства, комплекс постепенно переходит к завершающим этапам в части домов, что делает его привлекательным для инвесторов и покупателей недвижимости на первичном рынке.
