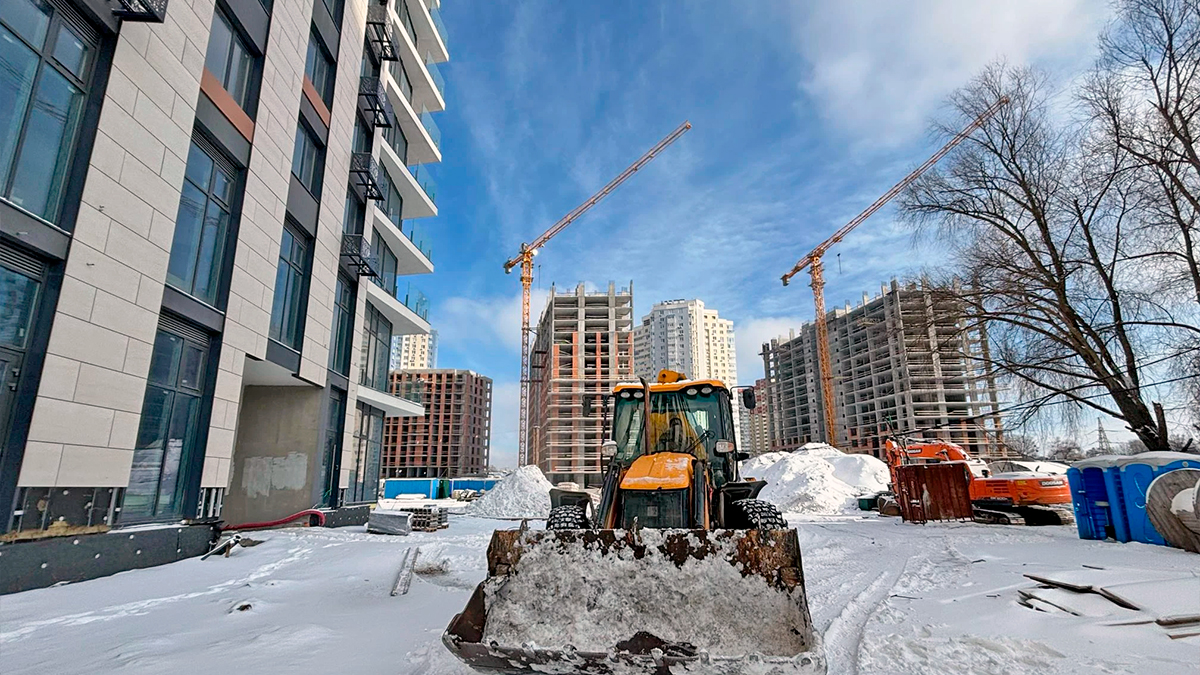

Ход строительства ЖК Метрополис - март 2026

Метрополіс

Строительство жилого комплекса Метрополис активно продолжается. Девелопер продолжает реализацию масштабного жилого проекта, выполняя внутренние и инженерные работы в уже возведённых секциях, а также развивая инфраструктуру комплекса.

В феврале 2026 года на строительной площадке ЖК Metropolis выполнялись работы по отделке мест общего пользования, монтажу инженерных систем, обустройству паркинга, а также строительству вспомогательных технических объектов. Ниже публикуем актуальное состояние строительства ЖК Метрополис по состоянию на март 2026 года.

Метрополис

Дом №3 — ход строительства и внутренние работы

В третьем доме жилого комплекса Metropolis активно ведутся внутренние отделочные и инженерные работы в нескольких секциях. Основное внимание уделяется подготовке мест общего пользования (МОП), монтажу инженерных систем и завершению отделки лобби.

Секция 1

  • продолжаются работы по монтажу системы пожарной сигнализации;
  • продолжается отделка лобби;
  • начат монтаж подвесных потолков из ГКЛВ;
  • выполняется укладка плитки на полах;
  • продолжается монтаж потолков из кубообразной рейки в местах общего пользования.

Секция 2

  • продолжаются работы по отделке лобби;
  • начат монтаж подвесных потолков из влагостойкого гипсокартона (ГКЛВ);
  • выполняется укладка напольной плитки.

Секция 3

  • продолжаются отделочные работы в лобби;
  • выполняется монтаж подвесных потолков из ГКЛВ;
  • проводится укладка плитки на полах.

Строительство инфраструктуры ЖК Метрополис

Параллельно с работами в жилых секциях девелопер продолжает создавать важные инженерные элементы комплекса, которые обеспечат стабильную работу всех систем жилого квартала.

Распределительный пункт

Продолжается строительство распределительного пункта, который будет обеспечивать электроснабжение жилого комплекса.

  • монолитные работы выполнены на 100%;
  • кладочные работы завершены на 90%.

Подземный паркинг

Также активно выполняются работы по устройству полов в подземном паркинге дома №3. На данный момент готовность работ составляет примерно 60%.

Дом №4 — состояние строительства

В четвёртом доме жилого комплекса Metropolis продолжаются подготовительные и строительные работы на уровне подвальных помещений.

Секция 1

  • выполняются работы по устройству кирпичной кладки подвала.

Секция 2

  • продолжается выполнение кирпичной кладки подвальных помещений.

ЖК Метрополис — актуальные новости строительства

Строительство жилого комплекса Metropolis постепенно переходит к завершающим этапам в уже возведённых секциях третьего дома. Одновременно продолжается развитие инфраструктуры комплекса, включая инженерные объекты и подземный паркинг.

Мы и далее будем публиковать актуальные новости строительства ЖК Метрополис, чтобы инвесторы и будущие жители могли отслеживать динамику реализации проекта, состояние строительства домов и развитие внутренней инфраструктуры жилого комплекса.

Справка СтройОбзор: Жилой комплекс Метрополис, расположенный рядом с Голосеевским лесом, в столичном районе Теремки, на данный момент состоит из 4 домов, два из которых уже введены в эксплуатацию. ЗАСТРОЙЩИК — DIM. АДРЕС — ул. Академика Заболотного, 1. РАЙОН — Голосеевский. МЕТРО — Ипподром. КЛАСС — комфорт. ЭТАЖНОСТЬ — 9, 22, 34; 11 секций, 4 дома. СТАТУС — строится. ТЕХНОЛОГИЯ — монолитно-каркасная. ОТОПЛЕНИЕ — индивидуальное. ТЕРРИТОРИЯ — закрытая. ПАРКОВКА — подземная, открытая.
