Новини будівництва ЖК Метрополіс — станом на грудень 2025 року
Раді поділитися актуальними оновленнями з будівельного майданчика житлового комплексу «Метрополіс». Протягом листопада тривають активні роботи всередині будинків, на фасадах та територіях благоустрою. Девелопер зберігає темпи виконання робіт відповідно до графіка.

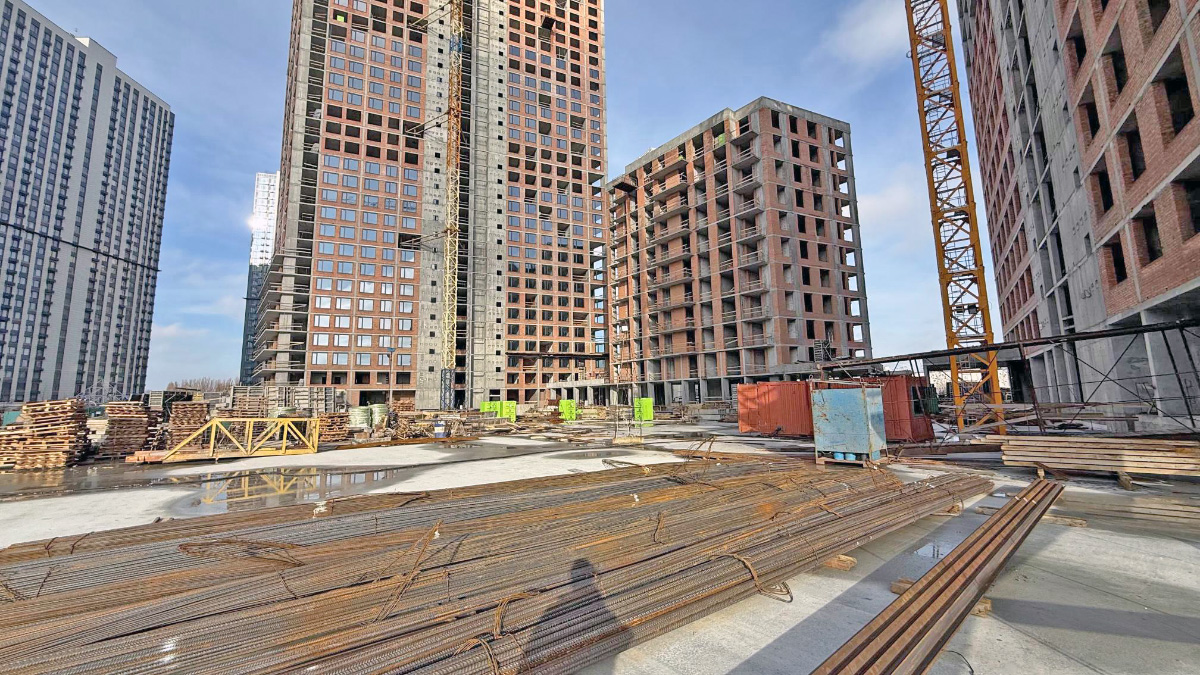

Будинок №3 — хід робіт
Секція 1
- виконується монтаж системи пожежної сигналізації;
- тривають оздоблювальні роботи у лобі;
- розпочато монтаж підвісних стель з ГКЛВ;
- влаштування керамічної плитки на балконах — 100%;
- улаштування системи кондиціонування лобі — 95%.
Секція 2
- оздоблення сходових клітин — 60%;
- улаштування стель МЗК з кубовидної рейки — 10%.
Секція 3
- тривають роботи з оздоблення лобі;
- штукатурні роботи стін виконані на — 90%.
Паркінг будинку №3
- утеплення та облицювання фасаду евакуаційного виходу — 100%;
- влаштування підлог паркінгу (шліфування дифузійних швів, гідроізоляція, укладання фібробетону) — 15%.
Благоустрій 1 зони будинку №3
- виконуються земляні роботи;
- розпочато будівництво РП (розподільчого пункту).
Будинок №4 — стан виконання робіт
Секція 1
- цегляна кладка стін з 1 по 32 поверх — 100%;
- в роботі кладка з 33 по 34 поверх — 60%.
Секція 2
- цегляна кладка стін технічного поверху — 95%.
Секція 3
- виконано цегляну кладку стін 11 поверху — 100%.
Секція 5
- монтаж вентиляційних блоків на 14 поверсі — 100%.
Паркінг будинку №4
- влаштування гідроізоляції паль, ростверків та плити ростверку — 70%;
- зведення вертикальних конструкцій паркінгу — 85%;
- встановлення плит перекриття — 65%.
Проміжний висновок та подальші етапи
Протягом останнього місяця темпи будівництва демонструють стабільний прогрес. Особливий акцент спрямований на завершення кладки стін, гідроізоляційні роботи та монтаж систем всередині будинків. Наступним етапом стане реалізація остаточного оздоблення місць загального користування, активне завершення монтажу інженерних мереж та масштабування благоустрою прибудинкової території.
Ми продовжимо інформувати інвесторів та майбутніх мешканців про стан реалізації будівельних робіт у ЖК «Метрополіс», традиційно публікуючи новини щомісяця.
Довідка СтройОбзор: Житловий комплекс Метрополіс, розташований поруч з Голосіївським лісом, в столичному районі Теремки, на даний момент складається з 4-х будинків, два з яких вже введено в експлуатацію. ЗАБУДОВНИК - DIM. АДРЕСА - вул. Академіка Заболотного, 1. РАЙОН - Голосіївський. МЕТРО - Іподром. КЛАС - комфорт. ПОВЕРХОВІСТЬ - 9, 22, 34; 11 секцій, 4 будинки. АКТИВНІСТЬ - будується ПОЧАТОК РОБІТ - 3-кв 2017. ЗАКІНЧЕННЯ РОБІТ - 4-кв 2021. ТЕХНОЛОГІЯ - монолітно-каркасна. ОПАЛЕННЯ - індивідуальне. ТЕРИТОРІЯ - закрита. ПАРКУВАННЯ - підземна, відкрита.
Новини на цю тему
- Новобудови 2025: більше попиту, менше пропозиції
- Енергоефективність та автономність житлових комплексів DIM
- Новобудова чи вторинка: що вигідніше купувати квартиру в Києві у 2025 році
- Квартири у 2025: чому квадратні метри більше не головний аргумент для покупців
- DIM на Першому Форумі Доступної Іпотеки: як змінюється ринок житла
- DIM – у трійці лідерів забудовників Києва за версією «Мінфін» у 2024 році
