Ход строительства ЖК THE ONE на конец марта 2026

Хід будівництва ЖК THE ONE на кінець березня 2026 року

По состоянию на конец марта 2026 года жилой комплекс THE ONE демонстрирует стабильную динамику строительства и активное выполнение ключевых этапов работ. Строительный процесс ведется согласно графику, с акцентом на монолитные конструкции и подготовку последующих этажей.

В течение месяца застройщик значительно продвинулся в формировании каркаса здания, а также продолжил работы в стилобатной части и внутренней кладке. Общий объем выполненных работ свидетельствует о высоких темпах реализации проекта.

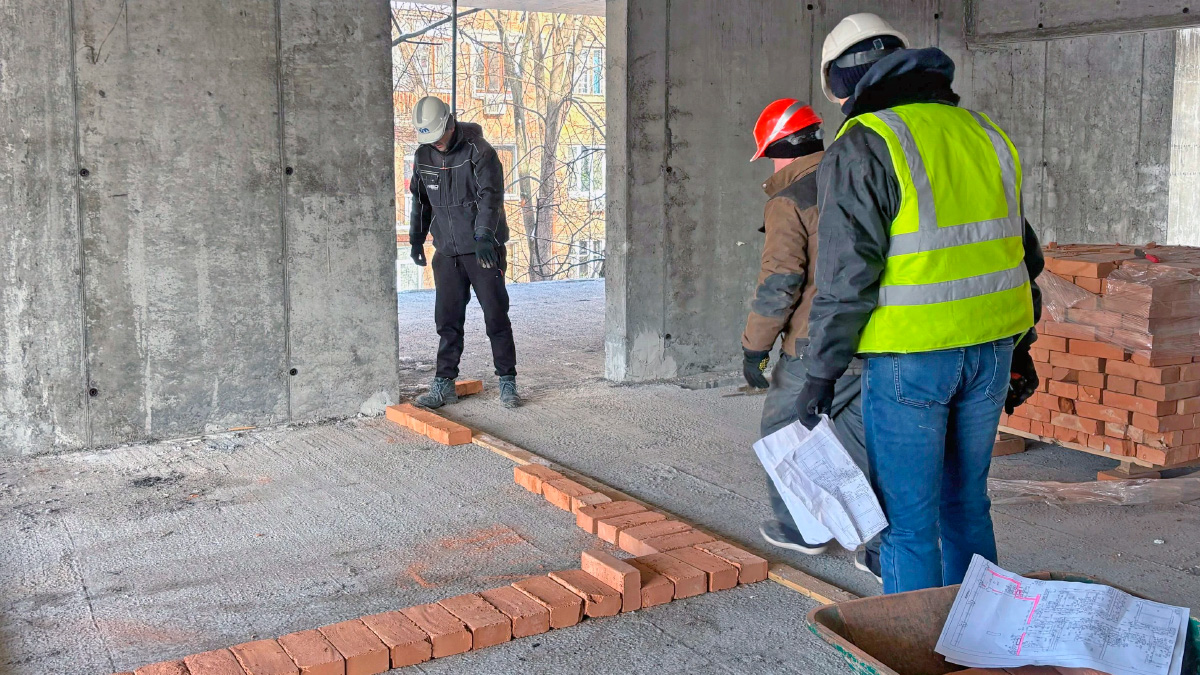

Ход строительства ЖК THE ONE на конец марта 2026 года

Монолитные работы ЖК THE ONE: прогресс строительства

Основное внимание в марте было сосредоточено на монолитном каркасе здания — ключевом этапе возведения любой современной новостройки.

Основное здание

  • Армирование и бетонирование вертикальных конструкций 5 этажа — 100%
  • Армирование и бетонирование плиты перекрытия 5 этажа — 100%
  • Армирование и бетонирование вертикальных конструкций 6 этажа — 100%
  • Армирование и бетонирование плиты перекрытия 6 этажа — 100%
  • Армирование и бетонирование вертикальных конструкций 7 этажа — 30%
  • Монтаж сборных железобетонных маршей и площадок на 5 этаже — 100%
  • Монтаж вентиляционных блоков на 3 и 4 этажах — 100%

Таким образом, строительство активно переходит к верхним этажам, что является важным индикатором динамичного развития жилого комплекса.

Стилобатная часть (левый стилобат)

  • Бетонирование прижимной стены -2 этажа — 100%
  • Армирование и бетонирование плиты перекрытия -2 этажа — 100%

Работы в подземной части комплекса практически завершены, что позволяет сосредоточиться на надземной застройке и инженерных решениях.

Кладочные работы в ЖК THE ONE

Параллельно с монолитными работами продолжается выполнение кладки — важного этапа формирования внутренних и внешних стен.

  • Кладочные работы 2 этажа — 30%

Постепенное наращивание темпов кладки свидетельствует о комплексном подходе к строительству и оптимизации внутренних процессов на площадке.

Объем выполненных работ за март 2026 года

За март строительной командой выполнен значительный объем работ:

  • 630 м³ железобетонных конструкций каркаса здания

Такой показатель подтверждает высокие темпы строительства и эффективную организацию процессов на объекте.

Выводы и динамика строительства

ЖК THE ONE уверенно продвигается вперед, демонстрируя стабильный прогресс в ключевых строительных этапах. Активное выполнение монолитных работ, завершение подземной части и начало кладки создают прочную основу для дальнейшего развития проекта.

Ожидается, что в последующие месяцы темпы строительства останутся высокими, с акцентом на возведение новых этажей, инженерные работы и фасадные решения.

ЖК THE ONE — информация о новостройке

ЖК THE ONE — современная новостройка премиум-класса в центральной части столицы. Проект предусматривает создание комфортного жилого пространства с развитой инфраструктурой, высоким уровнем безопасности и сервиса.

Строительство комплекса продолжается в соответствии с проектной документацией. Ожидается, что после завершения ЖК THE ONE станет одним из знаковых объектов элитной жилой недвижимости Киева.
