Ход строительства ЖК Park Lake City в июле 2026 года: актуальное обновление

Хід будівництва ЖК Park Lake City у липні 2026 року: актуальне оновлення

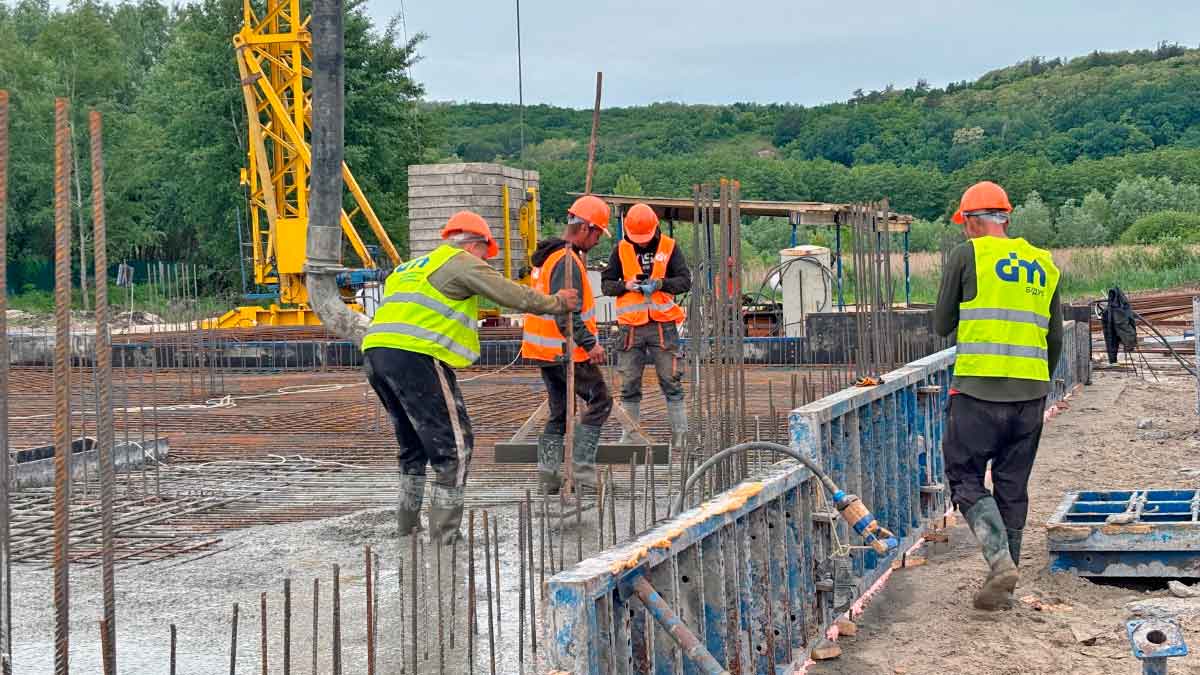

Девелопер DIM опубликовал свежий отчет о ходе строительства жилого комплекса Park Lake City по состоянию на июль 2026 года. Строительные работы одновременно продолжаются в кварталах VITA и AQUA, где выполняются фасадные, кровельные, инженерные, отделочные и монолитные работы, а также продолжается благоустройство придомовой территории.

В отчетном периоде наибольший прогресс зафиксирован на домах первой очереди квартала VITA, где отдельные виды работ уже завершены. Параллельно активно возводятся дома второй очереди, а в квартале AQUA продолжаются работы по остеклению, устройству кровель и монолитных конструкций.

Ход строительства ЖК Park Lake City в июле 2026 года: актуальное обновление

Квартал VITA: готовность первой очереди

Дом №1.4

  • гаражи открытого типа – 75%.

Дом №1.5

  • монтаж систем отопления, водоснабжения и канализации (ОВ и ВК) – 100%;
  • монтаж электрооборудования – 95%;
  • слаботочные сети – 95%;
  • шпаклевка стен и потолков – 100%;
  • благоустройство территории – 65%;
  • укладка фигурных элементов мощения (ФЭМ) – 70%.

Высокий уровень готовности инженерных систем и внутренней отделки свидетельствует о завершающей стадии выполнения строительных работ на объекте.

Вторая очередь квартала VITA: строительство продолжается

Дом №2.3

  • монтаж ОВ и ВК – 15%;
  • электротехнические работы – 15%;
  • монтаж системы видеонаблюдения – 10%;
  • кирпичная кладка – 80%.

Дом №2.4

  • монтаж ОВ и ВК – 45%;
  • электротехнические работы – 50%;
  • наружное освещение – 85%;
  • монтаж системы видеонаблюдения – 10%.

Дом №2.5

  • устройство кровли – 70%;
  • фасадные работы – 10%;
  • наружное освещение – 5%.

Дом №2.6

  • устройство фасада – 14%.

Дом №2.8

  • внутренняя кирпичная кладка – 65%.

Дом №2.9

  • поднятие грунта до проектной отметки – 80%.

На объектах второй очереди девелопер продолжает выполнять общестроительные, инженерные и фасадные работы. Одновременно ведется обустройство внешней инфраструктуры и подготовка территории к следующим этапам строительства.

Квартал AQUA: продолжается строительство новых домов

Дом №1.1

  • устройство кровли – 100%;
  • остекление дома – 70%.

Дом №1.3

  • остекление дома – 30%.

Дом №1.4

  • монолитные работы – 35%.

В квартале AQUA продолжается строительство новых жилых домов. После завершения кровельных работ основное внимание уделяется установке оконных конструкций, возведению монолитного каркаса и подготовке зданий к следующим этапам фасадных и внутренних работ.

Строительство локальных очистных сооружений

Отдельно девелопер сообщил о высокой степени готовности локальных очистных сооружений (ЛОС). Монтаж технологического оборудования выполнен на 98%, что является важным этапом создания современной инженерной инфраструктуры жилого комплекса.

Строительство Park Lake City продолжается в соответствии с запланированными этапами. Девелопер последовательно продвигается в реализации проекта, уделяя внимание не только возведению жилых домов, но и развитию инженерных сетей, благоустройству территории и созданию комфортной среды для будущих жителей.
