Ход строительства ЖК Stanford: текущее состояние в январе 2026 года

Stanford

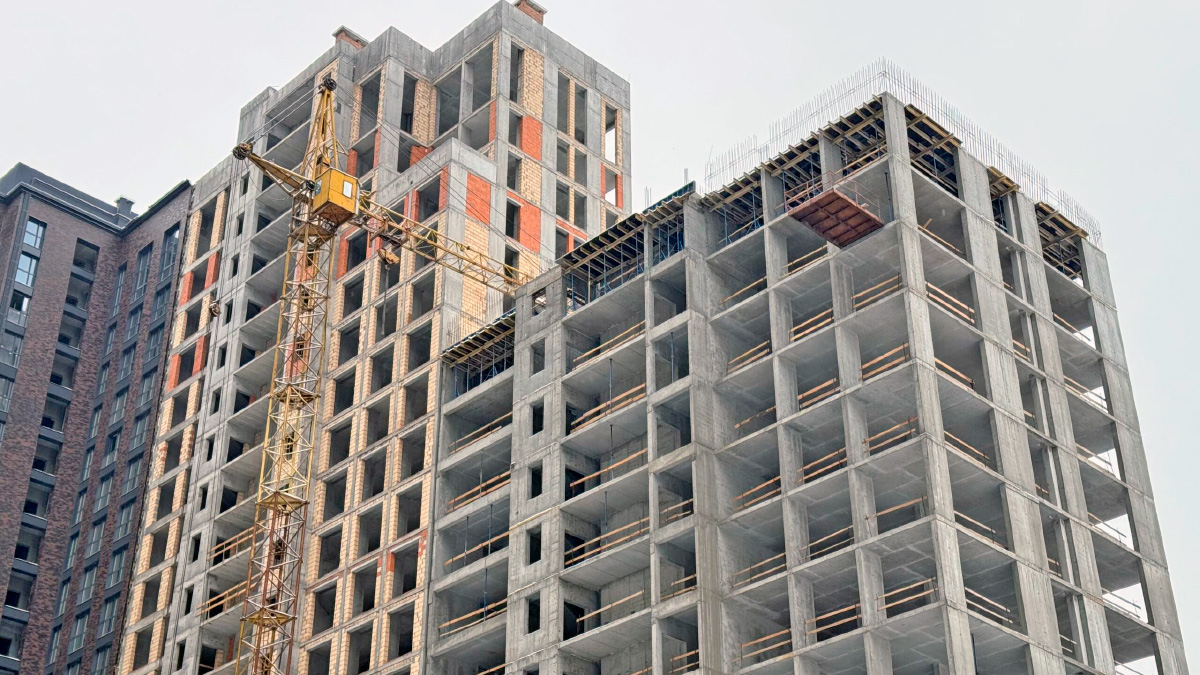

Строительство жилого комплекса Stanford активно продолжается и соответствует утвержденному графику. В течение января 2026 года на строительной площадке выполнен значительный объем монолитных, кладочных и фасадных работ. Ниже представлен подробный отчет о ходе строительства ЖК Stanford с разбивкой по секциям и паркингу.

Stanford

Состояние выполнения работ по секциям

Секция 101

  • Выполнено 135 м³ кирпичной кладки внутренних и наружных стен.

Кладочные работы обеспечивают формирование жилых пространств и межквартирных перегородок, что является важным этапом внутреннего строительства новостройки.

Секция 102

  • Завершены фасадные работы на типовых этажах со стороны улицы Евгения Коновальца.

Завершение фасадов положительно влияет на энергоэффективность здания и формирует архитектурный облик жилого комплекса Stanford.

Секция 108

  • Выполнены вертикальные элементы 11 этажа.
  • Завершено перекрытие над 11 этажом.

Все жилые этажи секции 108 полностью возведены. Следующий этап предусматривает работы с техническими помещениями и устройство парапетов на кровле, что является финальной стадией конструктивных работ в данной секции.

Секция 110

  • Завершена плита перекрытия -3 этажа.
  • Начаты работы по возведению вертикальных элементов -2 этажа.

Продолжается активная фаза монолитного строительства подземной части здания, что является ключевым этапом для дальнейшего возведения жилых этажей.

Строительство подземного паркинга

  • Завершена плита перекрытия -5 этажа.
  • Выполнены два заезда в паркинг.
  • Плита перекрытия -4 этажа готова на 70%.

Подземный паркинг является важной составляющей инфраструктуры ЖК Stanford, которая обеспечит комфортное хранение автомобилей жителей и оптимальную организацию пространства.

Общие показатели за месяц

В течение января 2026 года на объекте принято 422 м³ бетона. Такой объем бетонирования свидетельствует о высокой интенсивности строительных работ и стабильных темпах реализации проекта.

Следите за следующими обновлениями, чтобы первыми узнавать об актуальном статусе строительства ЖК Stanford, этапах готовности секций и динамике выполнения работ.

Справка СтройОбзор Новостройка   ЖК STANFORD  застройщик  Perfect Group   АДРЕС –  ул. Предславинская, 35 . РАЙОН –  ПЕЧЕРСКИЙ . МЕТРО –  Дворец Украина. КЛАСС –  бизнес. ЭТАЖНОСТЬ – 7–20; 11 секций, 1 дом. СТАТУС – строится. ТЕХНОЛОГИЯ – монолитно-каркасная. ОТОПЛЕНИЕ – котельная. ТЕРРИТОРИЯ – закрытая. ПАРКИНГ – подземный.
