La Manche: ход строительства - динамика за февраль-июль 2026 года

La Manche: хід будівництва — динаміка за лютий–липень 2026 року

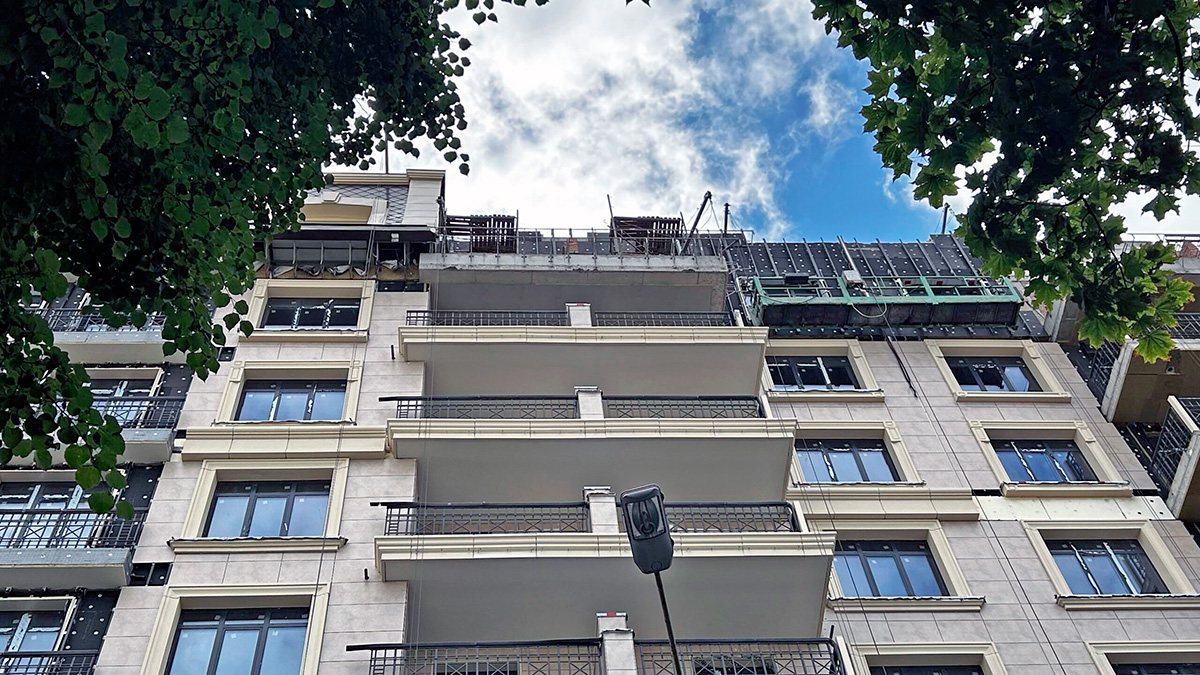

В июле 2026 года в клубном доме La Manche в Киеве продолжались внутренние и фасадные работы. В текущем отчете, опубликованном 4 августа, застройщик Perfect Group сообщил о выполнении штукатурки и стяжки в отдельных секциях, проведении труб водоснабжения и отопления, а также о работах с фасадом и балконами.

Сравнение с предыдущими отчетами показывает последовательное изменение видов работ в секциях 3 и 4, однако количественных показателей в процентах в предоставленных материалах нет. Поэтому математически оценить месячный прирост или темпы выполнения работ по этим отчетам невозможно.

La Manche: ход строительства — динамика за февраль–июль 2026 года

Что изменилось за июль

  • Секция 1: в июле выполнена штукатурка стен МЗК со 2 по 10 этажи и горизонтальная прокладка труб в гофре водоснабжения и отопления со 2 по 10 этажи. В июньском отчете для этой секции речь шла о прокладке электросети в МЗК и лестничных клетках с 10 по 1 этажи. Это разные виды работ, поэтому количественную динамику между отчетами определить невозможно.
  • Секция 2: в текущем отчете указано завершение штукатурки стен МЗК до 2 этажа. В июне сообщалось о штукатурке в МЗК с 10 по 3 этаж и прокладке электросети в МЗК. Из-за разных диапазонов этажей и видов работ прямое количественное сравнение невозможно.
  • Секция 3: в июле выполнена цементно-песчаная стяжка с 10 по 2 этаж. В июне в этой секции сообщалось о штукатурке МЗК и лестничных клеток, а также прокладке труб водо- и теплоснабжения с 10 по 2 этажи. В отчете за апрель также фиксировалось выполнение электросети в МЗК и на лестничных площадках. Таким образом, в предоставленных отчетах прослеживается изменение описанных видов работ, но их количественный прогресс не указан.
  • Секция 4: в июле продолжалась гидроизоляция балконов со стороны ул. Щекавицкой, выполнено утепление вокруг окон, балконов и на фасаде, продолжалась укладка плитки на фасаде, балконах и парапетах, а также выполнена установка декоративных элементов на балконах с 3 по 7 этажи. В июне сообщалось о сверлении отверстий в бетоне балконов для гидроизоляции и водосточных воронок, а также о продолжении гидроизоляции балконов и монтаже водосточных воронок.

Долгосрочная динамика по предоставленным отчетам

Согласно отчетам с марта по июль, в секции 3 менялись виды работ, о которых сообщал застройщик. В марте было указано выполнение монтажа электросети в МЗК и на лестничных площадках. В июне — штукатурка МЗК и лестничных клеток, а также прокладка труб водо- и теплоснабжения с 10 по 2 этажи. В июле — цементно-песчаная стяжка с 10 по 2 этаж. Количественных показателей выполнения этих работ нет, поэтому установить процентную динамику невозможно.

В секции 4 в марте сообщалось о разводке сетей водо- и теплоснабжения со 2 по 7 этажи. В апреле было указано выполнение цементно-песчаной стяжки со 2 по 10 этажи и начало установки декоративных элементов вокруг окон. В июне описывались работы по подготовке балконов к гидроизоляции, сама гидроизоляция и монтаж водосточных воронок. В июле к этому перечню добавились утепление вокруг окон, балконов и на фасаде, укладка плитки и установка декоративных элементов на балконах с 3 по 7 этажи.

Таким образом, отчеты позволяют проследить последовательность описанных работ, но не дают возможности рассчитать их месячный прирост в процентах.

Описательные изменения без количественного показателя

Секция 4 — гидроизоляция балконов: в июне сообщалось о сверлении отверстий в бетоне балконов для гидроизоляции и водосточных воронок, а также о выполнении гидроизоляции. В июле указано, что гидроизоляция балконов со стороны ул. Щекавицкой продолжается. Количественную динамику по этим сообщениям определить невозможно.

Секция 4 — фасад: в июне продолжалась установка керамогранита и монтаж декоративных элементов. В июле сообщено о выполненном утеплении вокруг окон, балконов и на фасаде, а также о продолжении укладки плитки на фасаде, балконах и парапетах. Количественного показателя выполнения нет.

Работы, которые не упомянуты в текущем отчете

Секция 5: в апрельском отчете сообщалось о технических и квартирных дверях, оштукатуривании и покраске оконных откосов, укладке керамогранита на балконах и декоративных элементах. В июньском отчете также упоминалась установка квартирных дверей в секции 5. В текущем июльском отчете секция 5 не упоминается. По предоставленным материалам определить ее актуальное состояние невозможно.

Секции 6 и 7: в февральском отчете было указано полное завершение фасадных работ и установка входных дверей в квартиры в этих секциях. В текущем отчете они не упоминаются. Это не является подтверждением изменения или прекращения работ; актуальное состояние по июльскому отчету определить невозможно.

Данные, которые требуют внимания

Изменение диапазонов работ: в разных отчетах для отдельных работ указываются разные диапазоны этажей. Например, в секции 2 в июне штукатурка МЗК была указана с 10 по 3 этаж, а в июле — до 2 этажа. Эти формулировки не дают достаточных оснований для расчета процентного прироста.

Разные виды работ в последовательных отчетах: в секции 3 в июне сообщалось о штукатурке и сетях водо- и теплоснабжения, а в июле — о цементно-песчаной стяжке. Это свидетельствует об изменении описанного этапа работ, но не позволяет определить его количественную динамику.

Что невозможно определить по отчетам

  • фактический месячный прирост работ в процентных пунктах;
  • темпы выполнения строительных работ;
  • момент фактического завершения работ, для которых приведена только формулировка «выполнено»;
  • актуальное состояние работ, которые были указаны в предыдущих отчетах, но отсутствуют в июльском сообщении;
  • количественную динамику работ, описанных только словами;
  • причины изменения перечня работ или их формулировок в разных отчетах.

Текущий отчет о ходе строительства

По состоянию на 4 августа 2026 года застройщик сообщил о результатах работ, выполненных в июле, в четырех секциях клубного дома La Manche.

Секция 1

  • выполнена штукатурка стен МЗК со 2 по 10 этажи;
  • выполнена горизонтальная прокладка труб в гофре водоснабжения и отопления со 2 по 10 этажи.

Секция 2

  • завершена штукатурка стен МЗК до 2 этажа.

Секция 3

  • выполнена цементно-песчаная стяжка с 10 по 2 этаж.

Секция 4

  • продолжается гидроизоляция балконов со стороны ул. Щекавицкой;
  • выполнено утепление вокруг окон, балконов и на фасаде;
  • продолжается укладка плитки на фасаде, балконах и парапетах;
  • выполнена установка декоративных элементов на балконах с 3 по 7 этажи.

Девелопер объекта — Perfect Group. Адрес клубного дома La Manche: г. Киев, ул. Саперное Поле, 14/55.

Краткий итог

Июльский отчет подтверждает выполнение внутренних работ в секциях 1–3 и продолжение фасадных и балконных работ в секции 4. Сравнение с предыдущими сообщениями показывает изменение видов и этапов работ, в частности в секциях 3 и 4, однако процентных показателей выполнения нет.

Поэтому подтвердить конкретный месячный прирост в процентных пунктах по предоставленным отчетам невозможно. Также отсутствие секций или отдельных работ в июльском сообщении не дает оснований считать их прекращенными. Доступные материалы позволяют описать последовательность заявленных работ, но не дают полной количественной картины темпов строительства.
