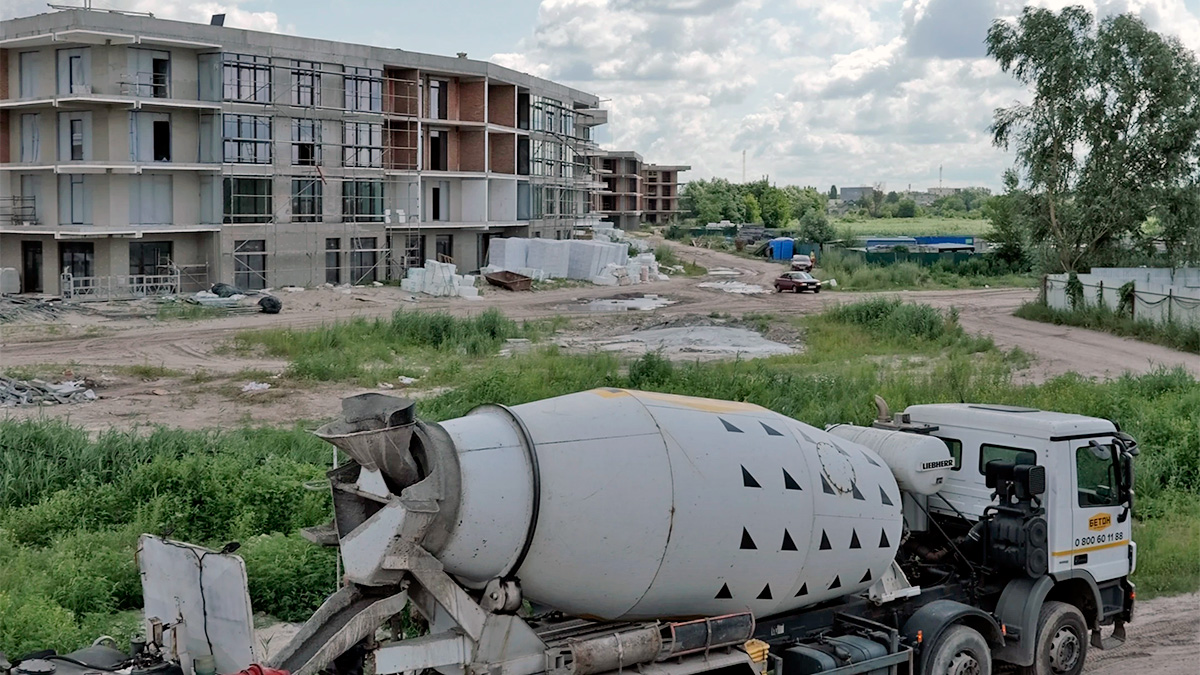

Park Lake City опубликовал отчет о ходе строительства за июль 2026 года

Park Lake City опублікував звіт про перебіг будівництва за липень 2026 року

Девелопер DIM представил обновленный отчет о ходе строительства в ЖК Park Lake City по состоянию на июль 2026 года. Строительные работы одновременно продолжаются в кварталах VITA и AQUA, где на разных объектах выполняются фасадные, кровельные, инженерные и отделочные работы. Опубликованные показатели позволяют оценить текущую степень готовности отдельных домов и инженерной инфраструктуры комплекса.

Park Lake City опубликовал отчет о ходе строительства за июль 2026 года

Квартал VITA: первая очередь приближается к завершению

Дом №1.4

  • Гаражи открытого типа — 85%.

Дом №1.5

  • Наружное освещение дома — 100%.
  • Гаражи открытого типа — 75%.
  • Благоустройство территории — 70%.
  • Монтаж ЕО в здании — 99%.
  • Укладка плитки — 100%.
  • Слаботочные сети — 99%.
  • Укладка ФЭМ — 75%.

Показатели первой очереди свидетельствуют о завершении ряда видов работ и высокой степени готовности инженерных систем, а также внешнего благоустройства дома №1.5.

Вторая очередь квартала VITA: продолжаются основные строительные работы

Дом №2.3

  • Фасад — 99%.
  • Монтаж ОВ и ВК — 20%.
  • Кладка — 90%.

Дом №2.4

  • Кладка — 100%.
  • Монтаж ОВ и ВК — 46%.

Дом №2.5

  • Кровля — 85%.
  • Фасад — 20%.
  • Наружное освещение — 8%.

Дом №2.6

  • Фасад — 17%.

Дом №2.8

  • Внутренняя кирпичная кладка — 65%.

Дом №2.9

  • Поднятие грунта до проектной отметки — 80%.

Во второй очереди работы находятся на разных стадиях — от завершения кладки и фасадов отдельных зданий до монтажа инженерных сетей, устройства кровли и подготовки территории.

Квартал AQUA: продолжаются фасадные и внутренние работы

Дом №1.1

  • Остекление — 95%.
  • Подсыпка песка под силовые плиты в квартирах — 100%.
  • Гидроизоляция — 20%.
  • Устройство кровли — 100%.

Дом №1.3

  • Подсыпка песка под силовые плиты в квартирах — 95%.
  • Остекление — 50%.

Дом №1.4

  • Устройство монолита — 45%.

Инженерная инфраструктура

ЛОС

  • Монтаж оборудования — 99%.

Итог. Июльский отчет Park Lake City свидетельствует о дальнейшем продвижении строительства во всех очередях комплекса. На ряде объектов уже завершены отдельные этапы работ, тогда как на других продолжаются фасадные, инженерные, кровельные и монолитные работы. Для потенциальных покупателей и инвесторов такие обновления являются источником актуальной информации о текущем ходе реализации проекта.
