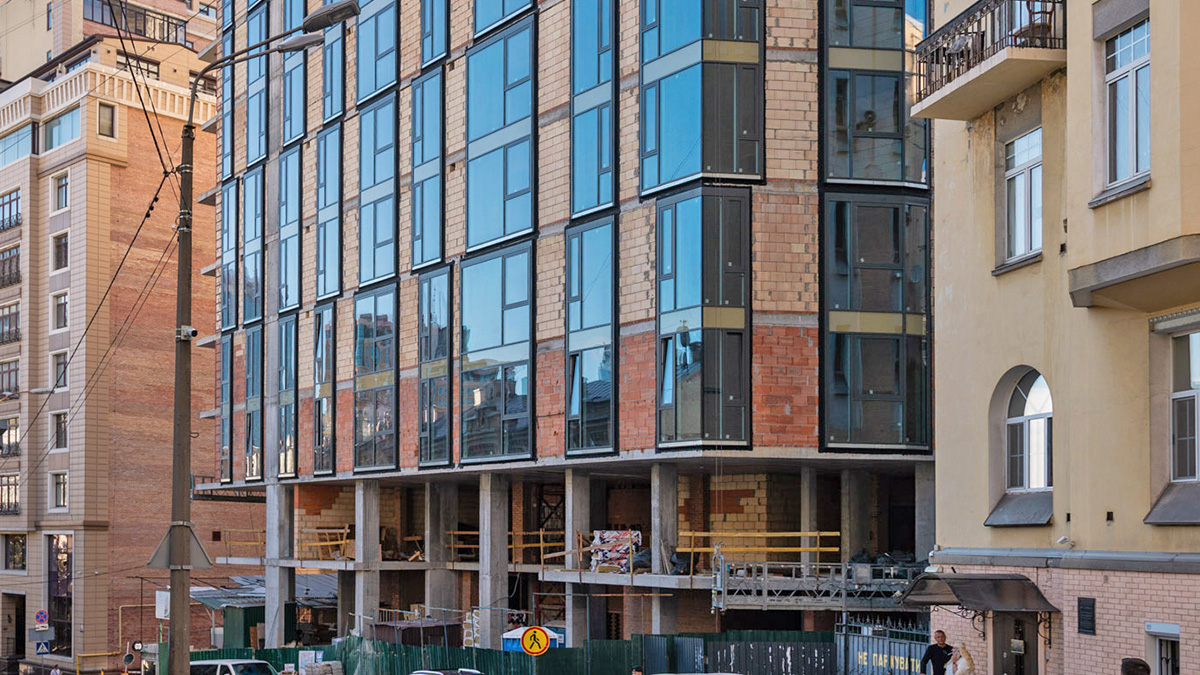

В ЖК Krauss Gallery завершили каркас и стены: что изменилось на стройплощадке в сентябре
В сентябре 2026 года строительство ЖК Krauss Gallery в Киеве перешло к этапу, когда основная конструкция дома уже сформирована, а работы сосредоточены преимущественно на инженерных системах и внутреннем обустройстве, сообщает Креатор-Буд.
Монолитный каркас, а также внешние и внутренние стены готовы на 100%. Полностью завершена и кирпичная кладка кровли. При этом сама кровля на данный момент обустроена на 80%.

Основные конструкции уже готовы
По данным отчета, на этом этапе строители уже завершили один из крупнейших блоков работ — возведение основных конструкций дома. Монолитный каркас выполнен полностью, как и внешние и внутренние стены.
Отдельно завершена кирпичная кладка кровли. Само обустройство кровли еще продолжается: ее готовность оценивается в 80%.
Еще один заметный этап — установка окон. Сейчас они смонтированы примерно наполовину. Холодные балконы, согласно информации из отчета, уже готовы полностью.
Инженерные системы и лифты — среди основных работ сентября
Параллельно строители работают над внутренней инфраструктурой дома. Внутренние инженерные сети готовы на 80%, то есть значительная часть этого этапа уже выполнена.
В доме также завершается установка лифтов. Отдельно продолжаются монтажные работы с автомобильными подъемниками.
Еще одно направление — котельная. Ее устройство выполнено примерно на 50%.
В квартирах уже переходят к отделочным работам
Работы постепенно смещаются от конструктивной части дома к внутреннему обустройству. В частности, устанавливаются противопожарные клапаны и система оповещения о пожаре.
На террасах квартир уже обустраивают стяжки и напольное покрытие. Это означает, что на отдельных участках дома работы уже перешли к этапам, которые непосредственно формируют будущий вид готовых помещений.
Таким образом, по состоянию на сентябрь в Krauss Gallery одновременно продолжаются работы с разным уровнем готовности: от завершения кровли и монтажа окон до инженерных систем, лифтов, котельной и внутреннего обустройства. При этом в предоставленном отчете нет данных, которые позволили бы корректно оценить динамику строительства по сравнению с предыдущим месяцем.
