Звіт з будівельного майданчика ЖК "Н2О" – Червень 2025

У компанії Stolitsa Group повідомили СтройОбзору, про актуальний стан з будівельного майданчика житлового комплексу "H2O" станом на червень 2025 року.
Будівництво активно триває, і ми впевнено рухаємося до завершення першого будинку. Команда щодня працює над тим, щоб майбутні мешканці якнайшвидше отримали свої нові, комфортні оселі.

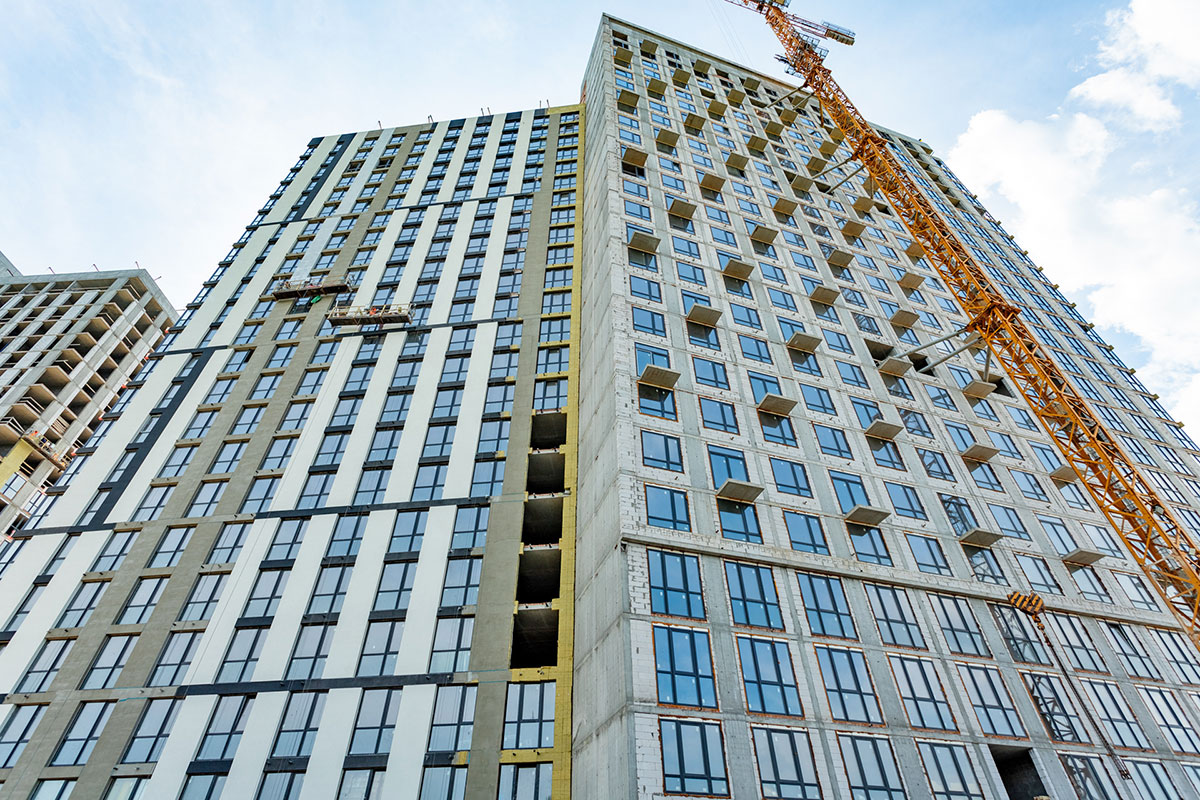

Поточний стан робіт по Будинку 1:
- Каркас будівлі – 100% (роботи завершено);
- Перекриття – 100% (виконано в повному обсязі);
- Кладка зовнішніх та внутрішніх стін – 95% (фінішні етапи завершуються);
- Монтаж покрівлі – 60% (тривають роботи з гідроізоляції та утеплення);
- Установлення віконних блоків – 85% (переважна більшість вікон вже встановлена);
- Внутрішні інженерні системи – 45% (виконуються електромонтажні та сантехнічні роботи);
- Монтаж ліфтів – 55% (встановлення ліфтового обладнання в процесі);
- Зовнішні інженерні мережі – 25% (розпочато підключення до міських систем);
Довідка СтройОбзор: Житловий комплекс H2O. Забудовник - Stolitsa Group. Адреса - проспект Петра Григоренка, 40. РАЙОН - Дарницький. МЕТРО - Позняки. КЛАС - комфорт. Технологія - Монолітно-каркасна.
Новини на цю тему
- ЖК H2O: хід будівництва у травні 2025
- Як просувається будівництво ЖК H2O: квітень 2025
- Хід будівництва ЖК "Н2О" станом на березень 2025 року
- Оновлення будівництва ЖК "H2O": актуальний звіт
- ЖК H2O: життя біля води з розвиненою інфраструктурою та мальовничими краєвидами (відео)
- Хід будівництва ЖК "Н2О": січень 2025 року
