Polaris Home&Plaza у вересні 2026: що змінилося на будівництві другої черги

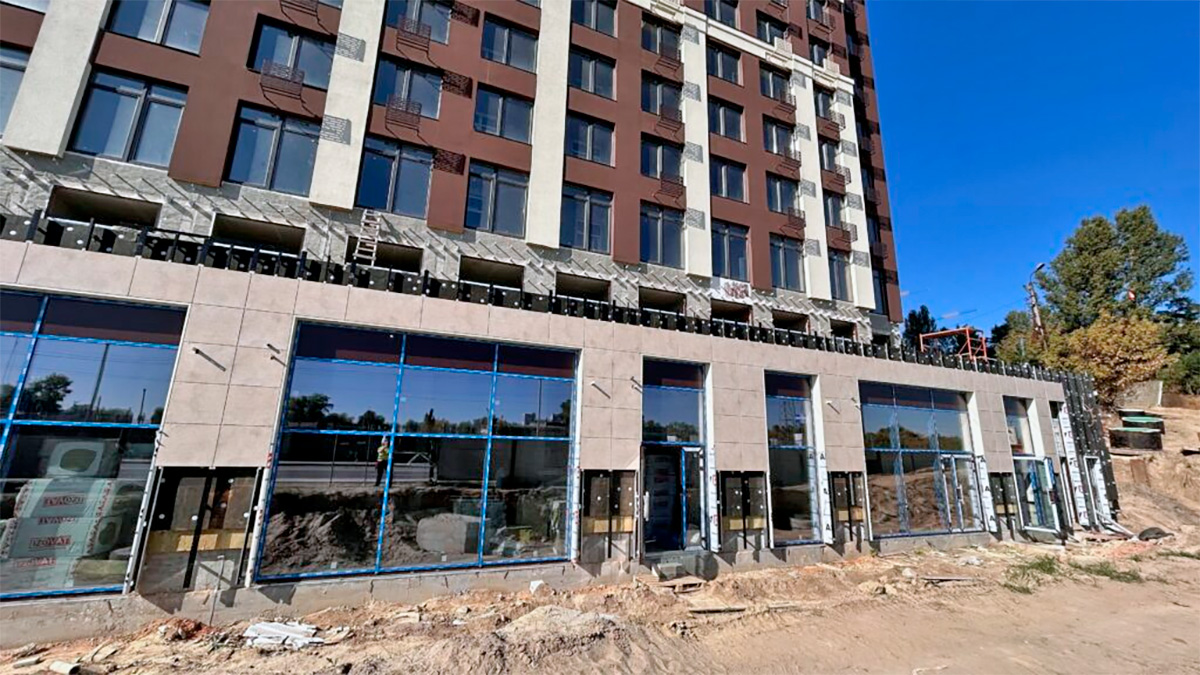

У вересні 2026 року на будівельному майданчику Polaris Home&Plaza одночасно тривали роботи в кількох секціях другої черги. У різних частинах комплексу зараз виконують оздоблення, монтаж інженерних мереж, роботи з фасадами, віконними конструкціями та внутрішніми приміщеннями. Окремі етапи вже завершені, зокрема на паркінгу, інформує Perfect Group.

Секція 4.1: від опалення до фасаду
У секції 4.1 у вересні монтували радіатори з 8-го по 23-й поверх. На 1–2 поверхах тривали роботи з кріплення систем опалення, каналізації та водопостачання: встановлювали кріплення і прокладали трубопроводи.
Також у щитовій уже встановили щитове обладнання та виконали розводку лотків для кабелів. На першому поверсі монтували заповнення та вбудовані віконно-дверні конструкції — загалом 108 м². На 1–2 поверхах встановлювали алюмінієві віконно-дверні конструкції площею 100 м², а на другому поверсі — заповнення віконно-дверних конструкцій ще на 65 м².
Паралельно на 1–2 поверхах тривало влаштування навісного вентильованого фасаду.
У секціях 3.3 та 3.2 вже тривають оздоблювальні роботи
У секції 3.3 у вересні зосередилися на укладанні плитки у місцях загального користування (МЗК) з 3-го по 8-й поверх.
У секції 3.2 роботи охоплювали одразу кілька напрямів. Фасад утеплювали та армували на площі 750 м², декоративну штукатурку виконували на 600 м², а фарбування — на 300 м².
Всередині будинку тривало розведення кабельної мережі під слабкострумні системи на 5–26 поверхах. На 3–4 поверхах виконували цементно-піщану стяжку, а на 20–26 поверхах укладали плитку у приміщеннях МЗК.
Секція 3.1: роботи охоплюють майже весь будинок
У секції 3.1 у вересні продовжували мурування стін і перегородок та монтаж вікон до 26-го поверху. Окремо зазначається, що кладка стін і перегородок тривала на 3-му та 4-му поверхах.
Паралельно влаштовували покрівлю, розкатували труби опалення, вентиляції та водопостачання на 17–25 поверхах і розводили кабелі під доштукатурний комплекс на 24–26 поверхах.
Значний обсяг робіт припав на фасад. У вересні утеплили 2950 м², виконали армування на 2500 м², декоративну штукатурку на 1200 м² та фарбування на 950 м².
Всередині секції також виконували цементно-піщану стяжку на 2–23 поверхах і штукатурили МЗК на 5–25 поверхах.
Секція 2.2: кладка триває на кількох поверхах
У секції 2.2 у вересні кладку стін і перегородок виконували на 11, 13, 14, 15 та 16 поверхах. Одночасно роботи тривали на 10-му та 17–21 поверхах.
На паркінгу завершили частину конструктивних робіт
На паркінгу у вересні завершили перекриття над другим поверхом трансформаторної підстанції №2, а також перекриття над другим поверхом стилобату секції 3.2.
Крім того, на майданчику тривало влаштування щебеневої та бетонної основи під фундамент.
Таким чином, за наданим звітом, у вересні роботи у другій черзі Polaris Home&Plaza охоплювали різні стадії — від мурування та монтажу інженерних систем до фасадних і внутрішніх оздоблювальних робіт. Водночас доступного звіту недостатньо для самостійної оцінки загальної динаміки будівництва у порівнянні з попередніми місяцями, тому таке порівняння без додаткових підтверджених даних робити некоректно.
