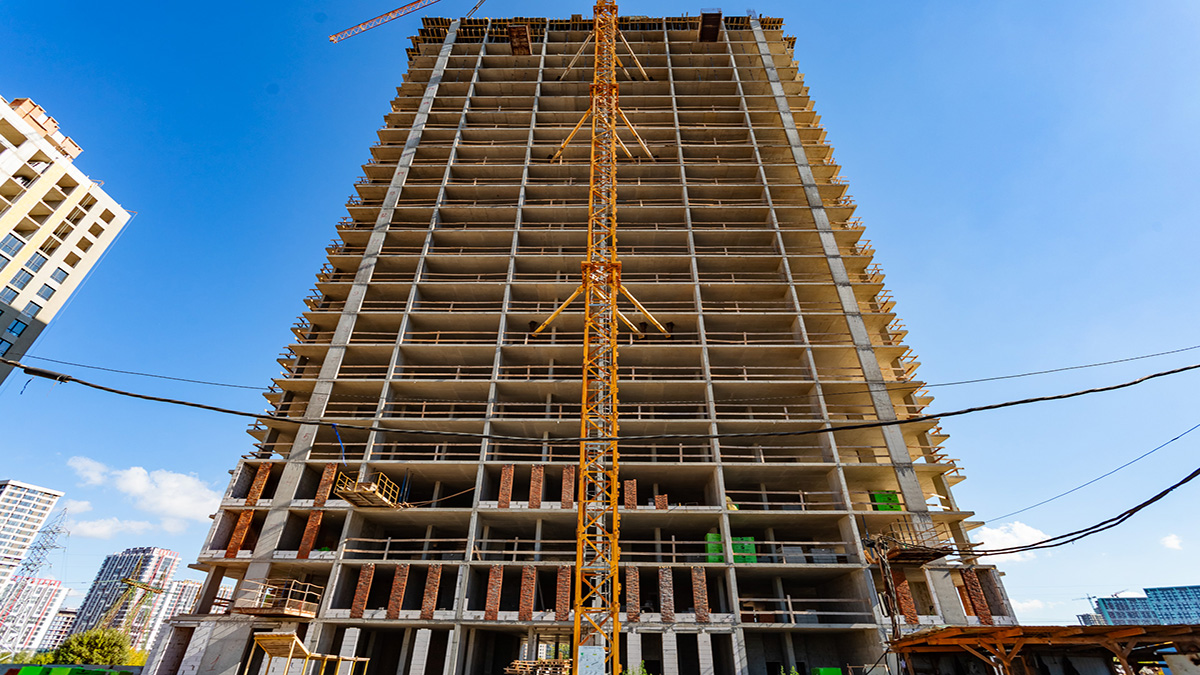

ЖК «Варшавский 3»: как продвинулось строительство домов за сентябрь 2026 года
В ЖК «Варшавский 3» опубликовали отчет о выполненных работах за сентябрь 2026 года. Наиболее высокие показатели готовности по отдельным этапам сейчас имеют дома 10.5, 10.6 и 10.10, тогда как в корпусах 10.7–10.9 часть работ все еще находится на заметно более низком уровне. Отдельно в отчете впервые для этого перечня фигурирует дом 9.1, где каркас готов на 90%, а перекрытия — на 88%.
Отчет отражает состояние строительной площадки за сентябрь. Отдельно отмечается, что дома 7.4–7.8 и 10.1–10.4 уже введены в эксплуатацию.

Дом 10.5 приближается к завершению основных работ
В доме 10.5 большинство ключевых этапов уже выполнено более чем на 80%. Кровля готова на 92%, оконные блоки — на 98%, дверные блоки — на 92%. Фасады выполнены на 89%, внутренние инженерные системы — на 95%, наружные инженерные сети — на 83%, а лифты — на 95%.
Наименьший показатель в этом доме имеет благоустройство придомовой территории — 42%. То есть основной объем работ уже сместился от конструктивной части здания и инженерии к завершающим процессам, в частности обустройству территории.
В доме 10.6 почти завершена кладка
В корпусе 10.6 кладка стен и перегородок выполнена на 99%. Кровля готова на 90%, оконные блоки — на 98%, фасады — на 88%. Дверные блоки установлены на 80%.
Параллельно продолжаются инженерные и внутренние работы: внутренние инженерные системы готовы на 77%, наружные сети — на 73%, лифты — на 80%. Благоустройство придомовой территории выполнено на 38%.
Таким образом, в этом доме конструктивные и значительная часть фасадных работ уже близки к завершению, но инженерия и благоустройство еще требуют дальнейшего выполнения.
Дома 10.7–10.9: основной объем работ еще впереди
В доме 10.7 кладка стен и перегородок выполнена на 95%, но по другим направлениям показатели ниже. Кровля готова на 69%, оконные блоки — на 71%, внутренние инженерные системы — на 46%, наружные сети — на 27%. Лифты выполнены лишь на 16%.
Похожая картина наблюдается в доме 10.8. Кладка здесь завершена на 94%, однако кровля готова на 44%, окна — на 70%, внутренние инженерные системы — на 38%, а наружные сети — на 23%.
В доме 10.9 кладка стен и перегородок выполнена на 96%. В то же время кровля готова на 44%, оконные блоки — на 68%, внутренние инженерные системы — на 25%, наружные инженерные сети — на 27%.
Эти цифры показывают, что в трех корпусах основная кладка уже близка к завершению, но инженерные, кровельные и другие завершающие работы еще имеют значительный объем.
В доме 10.10 конструктивная часть уже почти готова
В доме 10.10 кладка стен и перегородок выполнена на 99%. Кровля готова на 79%, оконные блоки — на 92%, фасады — на 70%. Внутренние инженерные системы выполнены на 72%, а лифты — на 68%.
В то же время дверные блоки установлены лишь на 8%, а наружные инженерные сети — на 23%. Это означает, что наряду с высокой готовностью отдельных этапов в доме остается еще немало работ, которые должны быть выполнены до завершения проекта.
Новый корпус в отчете — дом 9.1
Отдельно в сентябрьском отчете от Stolitsa Group приведены показатели дома 9.1. Каркас здания выполнен на 90%, перекрытия — на 88%. Других показателей для этого корпуса в представленном отчете не приведено, поэтому оценивать его общую готовность только по этим двум цифрам было бы некорректно.
В целом сентябрьский отчет показывает разную степень готовности корпусов «Варшавского 3». В домах 10.5 и 10.6 значительная часть основных работ уже выполнена, тогда как в 10.7–10.9 наряду с почти завершенной кладкой продолжается монтаж инженерных систем, кровель, окон и наружных сетей. В доме 10.10 часть работ также приближается к завершению, но отдельные этапы, в частности дверные блоки и наружные сети, пока имеют значительно более низкие показатели.
Дома 7.4–7.8 и 10.1–10.4, согласно информации из отчета, уже введены в эксплуатацию.
