Хід будівництва ЖК «Лісовий квартал» — квітень 2026

Хід будівництва ЖК «Лісовий квартал» — квітень 2026

ЖК «Лісовий квартал» у Броварах демонструє стабільний прогрес будівництва станом на квітень 2026 року. Роботи ведуться одночасно в кількох секціях із дотриманням запланованих темпів, що свідчить про активну фазу реалізації проєкту.

Хід будівництва ЖК «Лісовий квартал» — квітень 2026

Поточний стан будівництва по секціях

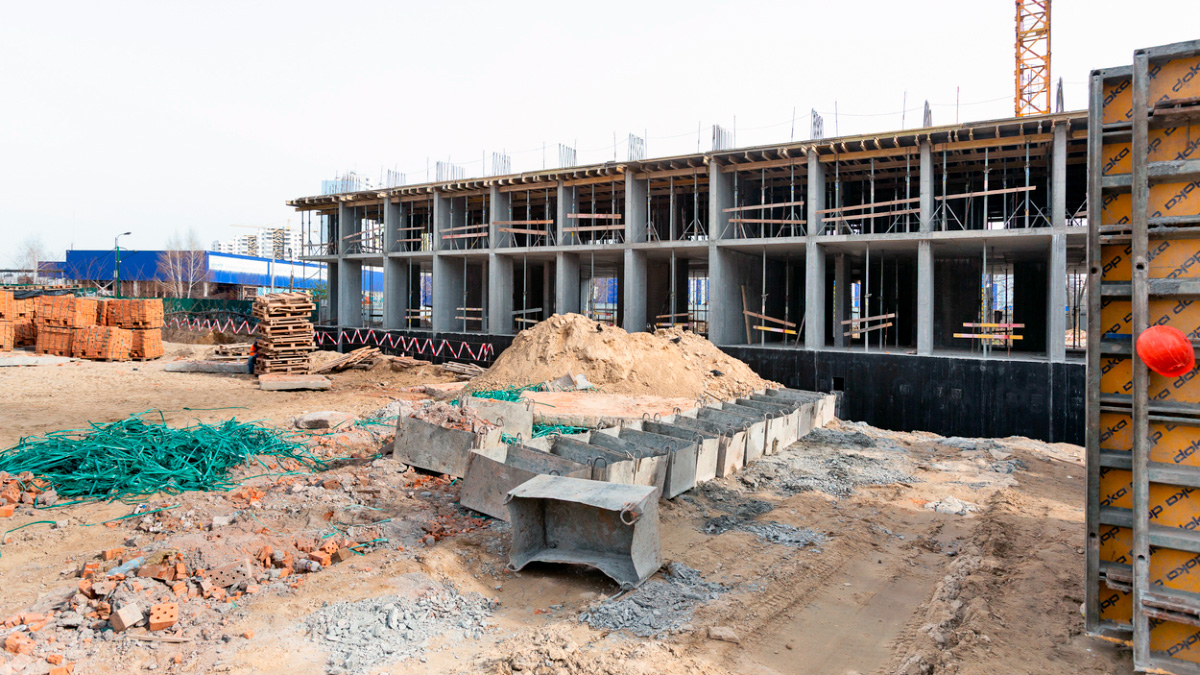

Секція 1 — монолітні роботи та зведення поверхів

У секції 1 завершено влаштування вертикальних та горизонтальних монолітних конструкцій каркаса до відмітки 0,000. На даний момент будівельники виконують роботи з улаштування другого поверху, що означає перехід до наступного етапу формування будівлі.

Секція 2.1 — 100% готовність нульового циклу

У секції 2.1 повністю завершено роботи з улаштування монолітного каркаса до рівня 0,000 (100% готовність). Наразі триває активне зведення другого поверху, що відповідає графіку будівництва.

Секція 2.2 — перехід до надземної частини

Аналогічно, у секції 2.2 завершено всі роботи нульового циклу. Будівельна команда вже перейшла до влаштування другого поверху, що підтверджує синхронний розвиток усіх черг комплексу.

Кладка стін та подальші роботи

На об’єкті розпочато важливий етап — цегляна кладка зовнішніх і внутрішніх стін. Це свідчить про перехід від монолітного каркаса до формування житлового простору майбутніх квартир.

Паралельно очікується виконання інженерних робіт, підготовка до монтажу комунікацій та поступове формування фасадних рішень.

Переваги ЖК «Лісовий квартал»

  • сучасна монолітно-каркасна технологія будівництва
  • квартири комфорт-класу з продуманими плануваннями
  • автономне опалення
  • зручне розташування у передмісті Києва
  • розвинена інфраструктура Броварів
  • наявність наземного багаторівневого паркінгу

Локація та характеристики комплексу

Довідка БудОгляд: ЖК «Лісовий квартал» реалізується девелопером Alliance Novobud у місті Бровари за адресою: вул. В. Чорновола, 8А.

  • Клас житла: комфорт
  • Поверховість: 24–25 поверхів
  • Технологія: монолітно-каркасна
  • Опалення: автономне
  • Територія: відкрита
  • Паркування: стоянка, наземний багаторівневий паркінг
  • Статус: будується

Висновок

Станом на квітень 2026 року будівництво ЖК «Лісовий квартал» перебуває на активній стадії. Завершення монолітних робіт нульового циклу та початок кладки стін свідчать про впевнений рух до реалізації проєкту. Для інвесторів це сигнал стабільності та дотримання графіка будівництва.
